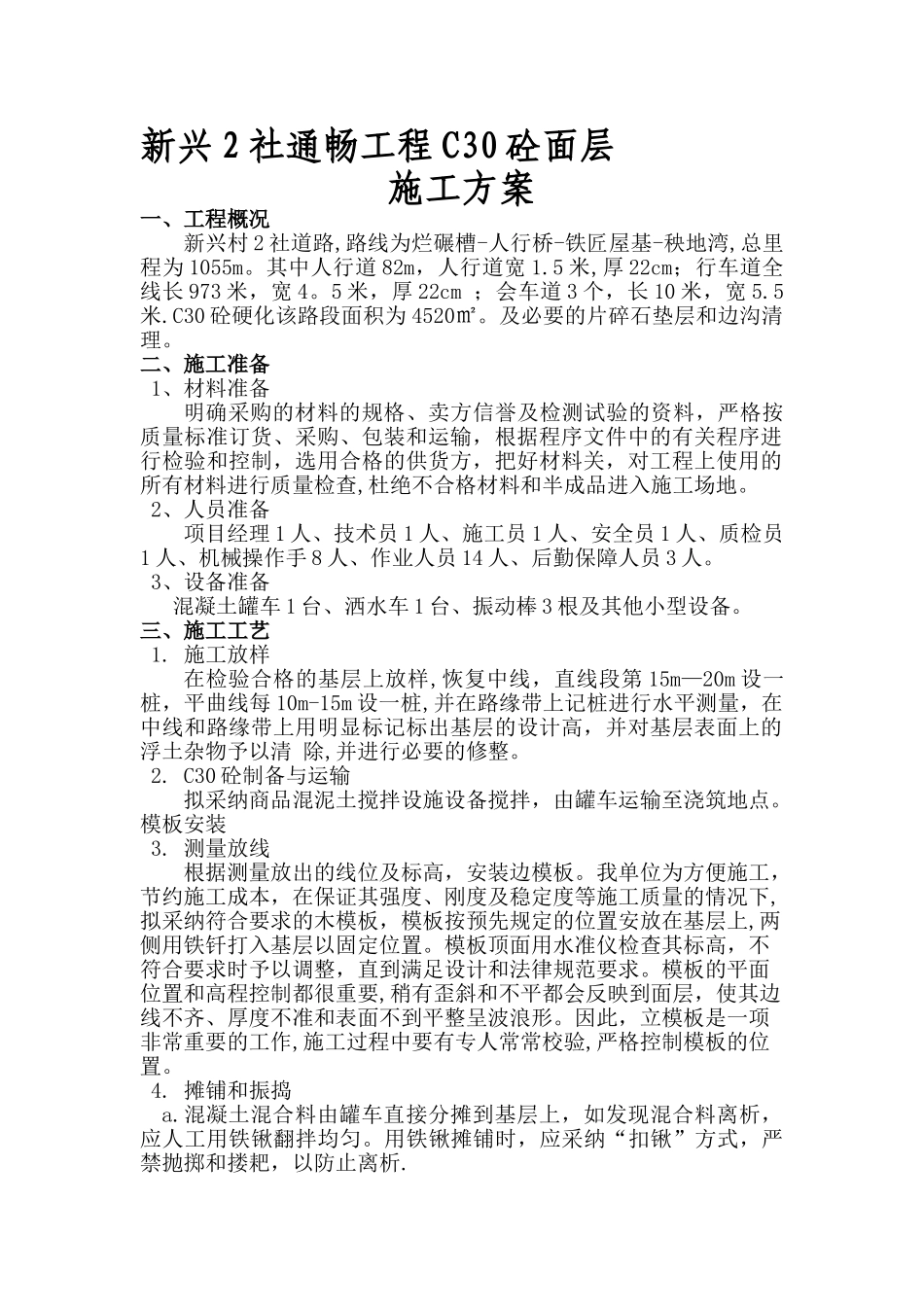

新兴 2 社通畅工程 C30 砼面层施工方案一、工程概况新兴村 2 社道路,路线为烂碾槽-人行桥-铁匠屋基-秧地湾,总里程为 1055m
其中人行道 82m,人行道宽 1
5 米,厚 22cm;行车道全线长 973 米,宽 4
5 米,厚 22cm ;会车道 3 个,长 10 米,宽 5
C30 砼硬化该路段面积为 4520㎡
及必要的片碎石垫层和边沟清理
二、施工准备1、材料准备 明确采购的材料的规格、卖方信誉及检测试验的资料,严格按质量标准订货、采购、包装和运输,根据程序文件中的有关程序进行检验和控制,选用合格的供货方,把好材料关,对工程上使用的所有材料进行质量检查,杜绝不合格材料和半成品进入施工场地
2、人员准备 项目经理 1 人、技术员 1 人、施工员 1 人、安全员 1 人、质检员1 人、机械操作手 8 人、作业人员 14 人、后勤保障人员 3 人
3、设备准备 混凝土罐车 1 台、洒水车 1 台、振动棒 3 根及其他小型设备
三、施工工艺1
施工放样在检验合格的基层上放样,恢复中线,直线段第 15m—20m 设一桩,平曲线每 10m-15m 设一桩,并在路缘带上记桩进行水平测量,在中线和路缘带上用明显标记标出基层的设计高,并对基层表面上的浮土杂物予以清 除,并进行必要的修整
C30 砼制备与运输拟采纳商品混泥土搅拌设施设备搅拌,由罐车运输至浇筑地点
模板安装 3
测量放线根据测量放出的线位及标高,安装边模板
我单位为方便施工,节约施工成本,在保证其强度、刚度及稳定度等施工质量的情况下,拟采纳符合要求的木模板,模板按预先规定的位置安放在基层上,两侧用铁钎打入基层以固定位置
模板顶面用水准仪检查其标高,不符合要求时予以调整,直到满足设计和法律规范要求
模板的平面位置和高程控制都很重要,稍有歪斜和不平都会反映到面层,使其边线不齐、厚度不准和表面不到平整
