电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

乡村水泥路施工组织设计模版

乡村水泥路施工组织设计模版_第1页
1/14
乡村水泥路施工组织设计模版_第2页
2/14
乡村水泥路施工组织设计模版_第3页
3/14

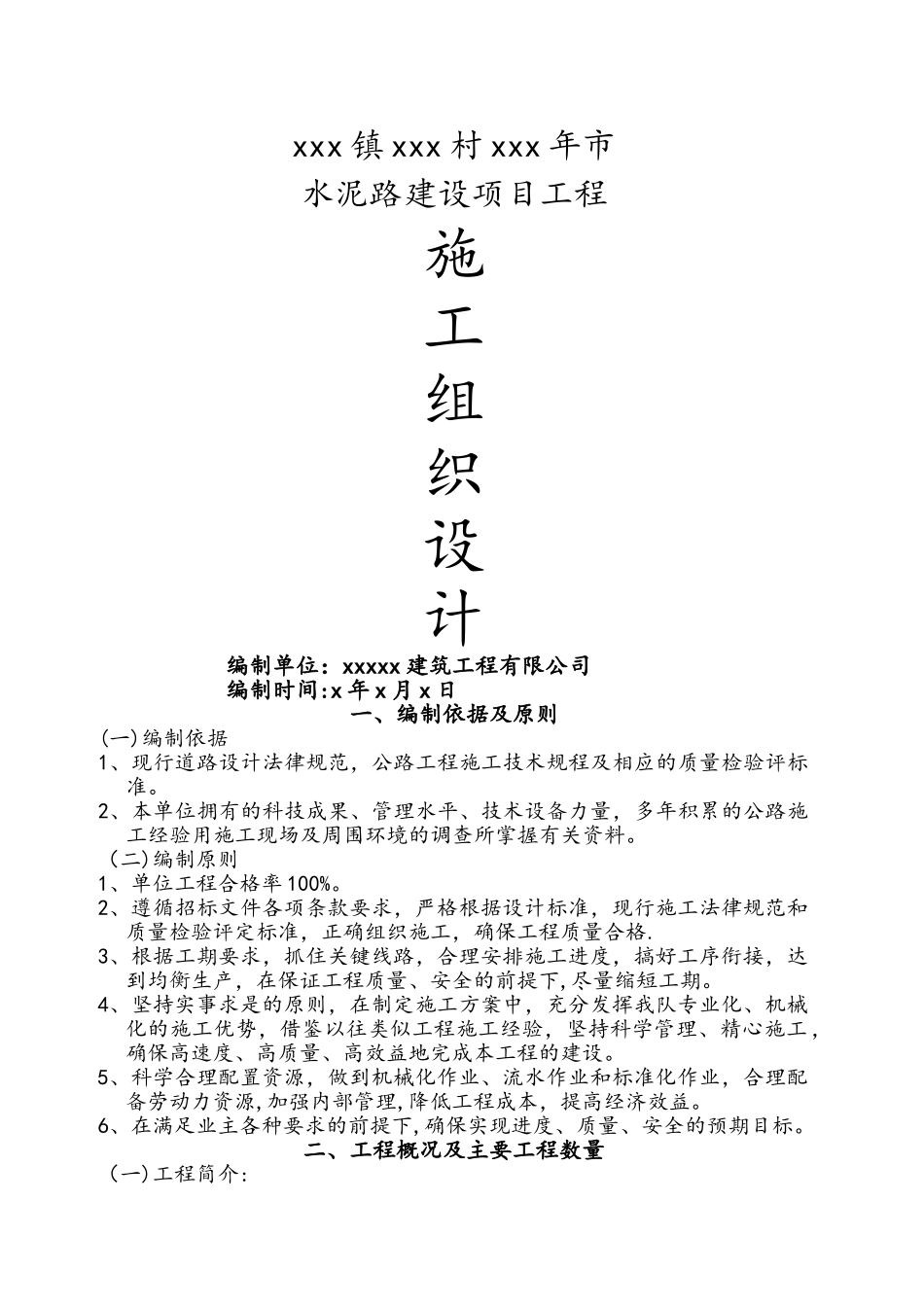

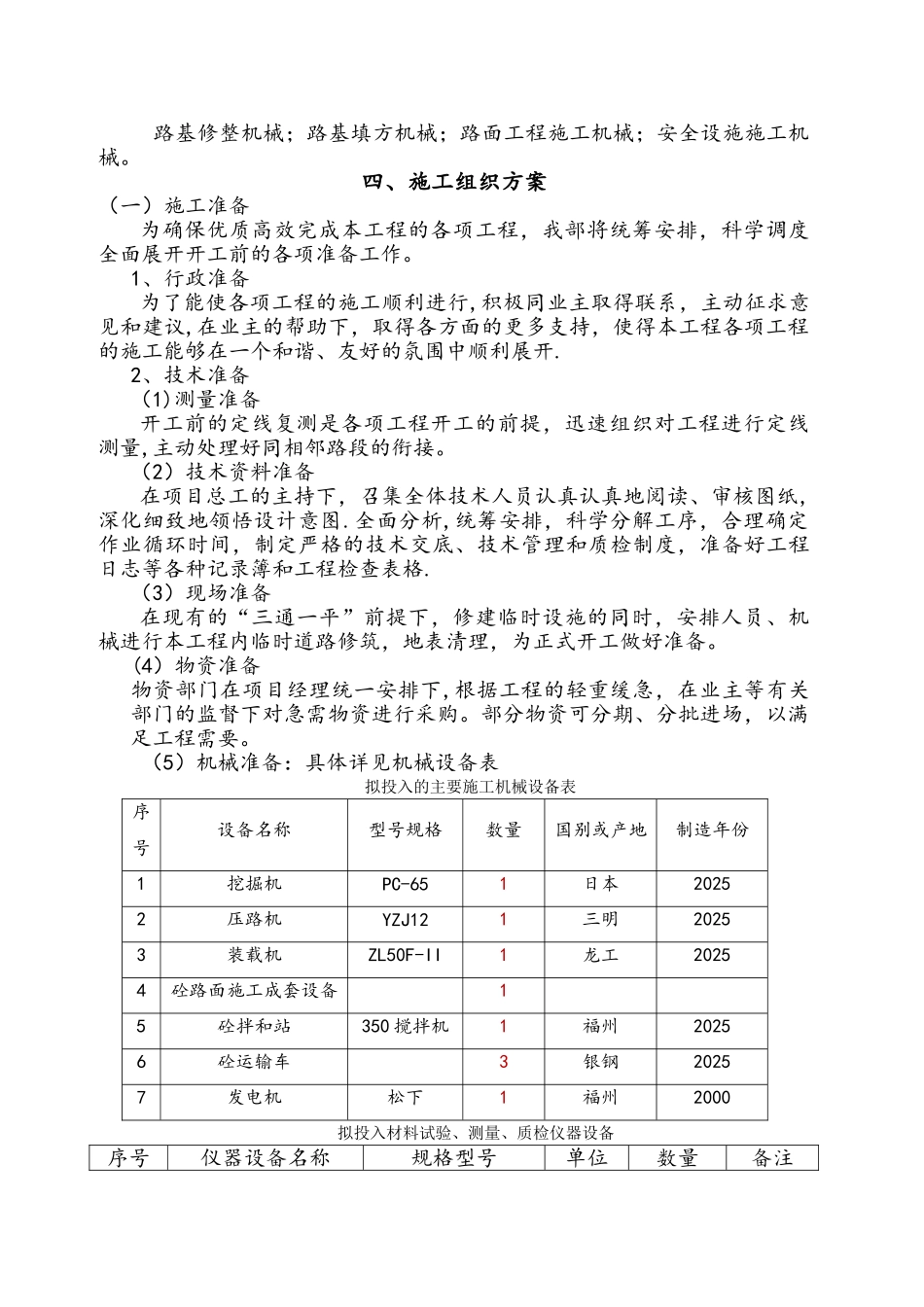

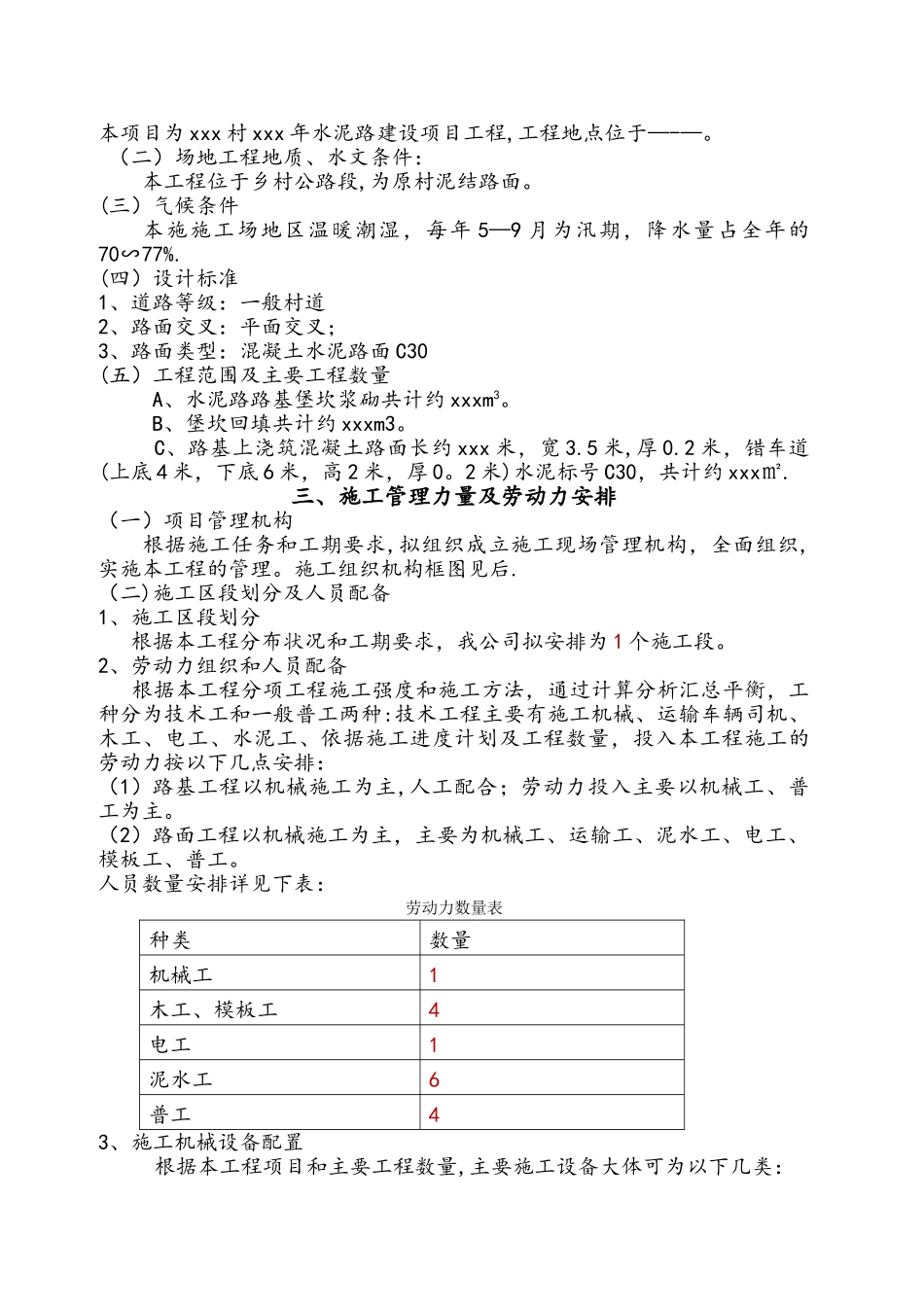

xxx 镇 xxx 村 xxx 年市水泥路建设项目工程施工组织设计 编制单位:xxxxx 建筑工程有限公司 编制时间:x 年 x 月 x 日一、编制依据及原则(一)编制依据1、现行道路设计法律规范,公路工程施工技术规程及相应的质量检验评标准。2、本单位拥有的科技成果、管理水平、技术设备力量,多年积累的公路施工经验用施工现场及周围环境的调查所掌握有关资料。(二)编制原则1、单位工程合格率 100%。2、遵循招标文件各项条款要求,严格根据设计标准,现行施工法律规范和质量检验评定标准,正确组织施工,确保工程质量合格.3、根据工期要求,抓住关键线路,合理安排施工进度,搞好工序衔接,达到均衡生产,在保证工程质量、安全的前提下,尽量缩短工期。4、坚持实事求是的原则,在制定施工方案中,充分发挥我队专业化、机械化的施工优势,借鉴以往类似工程施工经验,坚持科学管理、精心施工,确保高速度、高质量、高效益地完成本工程的建设。5、科学合理配置资源,做到机械化作业、流水作业和标准化作业,合理配备劳动力资源,加强内部管理,降低工程成本,提高经济效益。6、在满足业主各种要求的前提下,确保实现进度、质量、安全的预期目标。二、工程概况及主要工程数量(一)工程简介:本项目为 xxx 村 xxx 年水泥路建设项目工程,工程地点位于—-—。 (二)场地工程地质、水文条件:本工程位于乡村公路段,为原村泥结路面。(三)气候条件本施施工场地区温暖潮湿,每年 5—9 月为汛期,降水量占全年的70∽77%.(四)设计标准1、道路等级:一般村道2、路面交叉:平面交叉;3、路面类型:混凝土水泥路面 C30(五)工程范围及主要工程数量 A、水泥路路基堡坎浆砌共计约 xxxm3。 B、堡坎回填共计约 xxxm3。 C、路基上浇筑混凝土路面长约 xxx 米,宽 3.5 米,厚 0.2 米,错车道(上底 4 米,下底 6 米,高 2 米,厚 0。2 米)水泥标号 C30,共计约 xxx㎡.三、施工管理力量及劳动力安排(一)项目管理机构根据施工任务和工期要求,拟组织成立施工现场管理机构,全面组织,实施本工程的管理。施工组织机构框图见后.(二)施工区段划分及人员配备1、施工区段划分 根据本工程分布状况和工期要求,我公司拟安排为 1 个施工段。2、劳动力组织和人员配备 根据本工程分项工程施工强度和施工方法,通过计算分析汇总平衡,工种分为技术工和一般普工两种:技术工程主要有施工机械、运输车辆司机、木工、电工、水泥工、依据施工进度计划及工程数...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

乡村水泥路施工组织设计模版

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
