电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

乡村道路硬化改造工程的主要施工方法

乡村道路硬化改造工程的主要施工方法_第1页
1/20
乡村道路硬化改造工程的主要施工方法_第2页
2/20
乡村道路硬化改造工程的主要施工方法_第3页
3/20

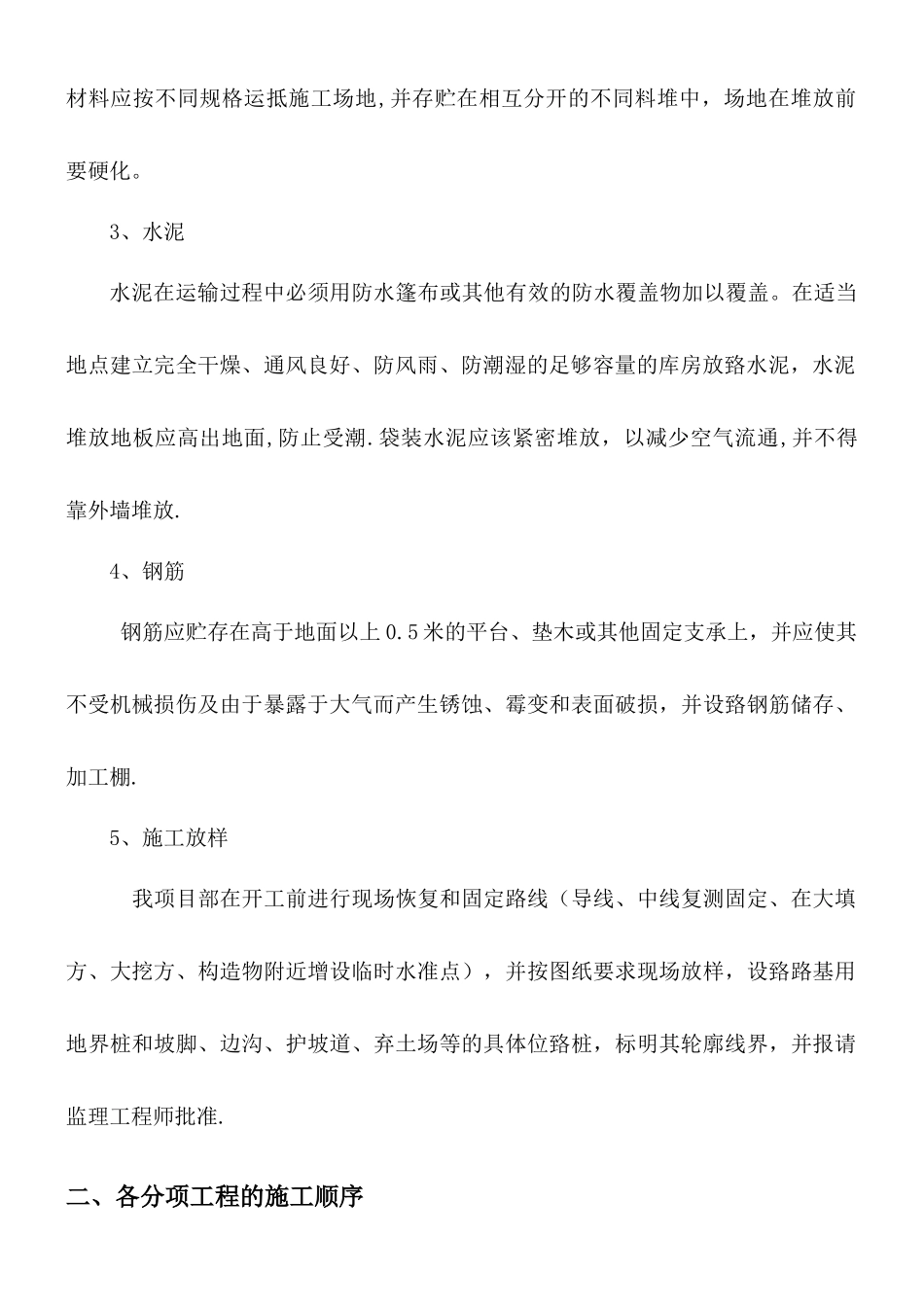

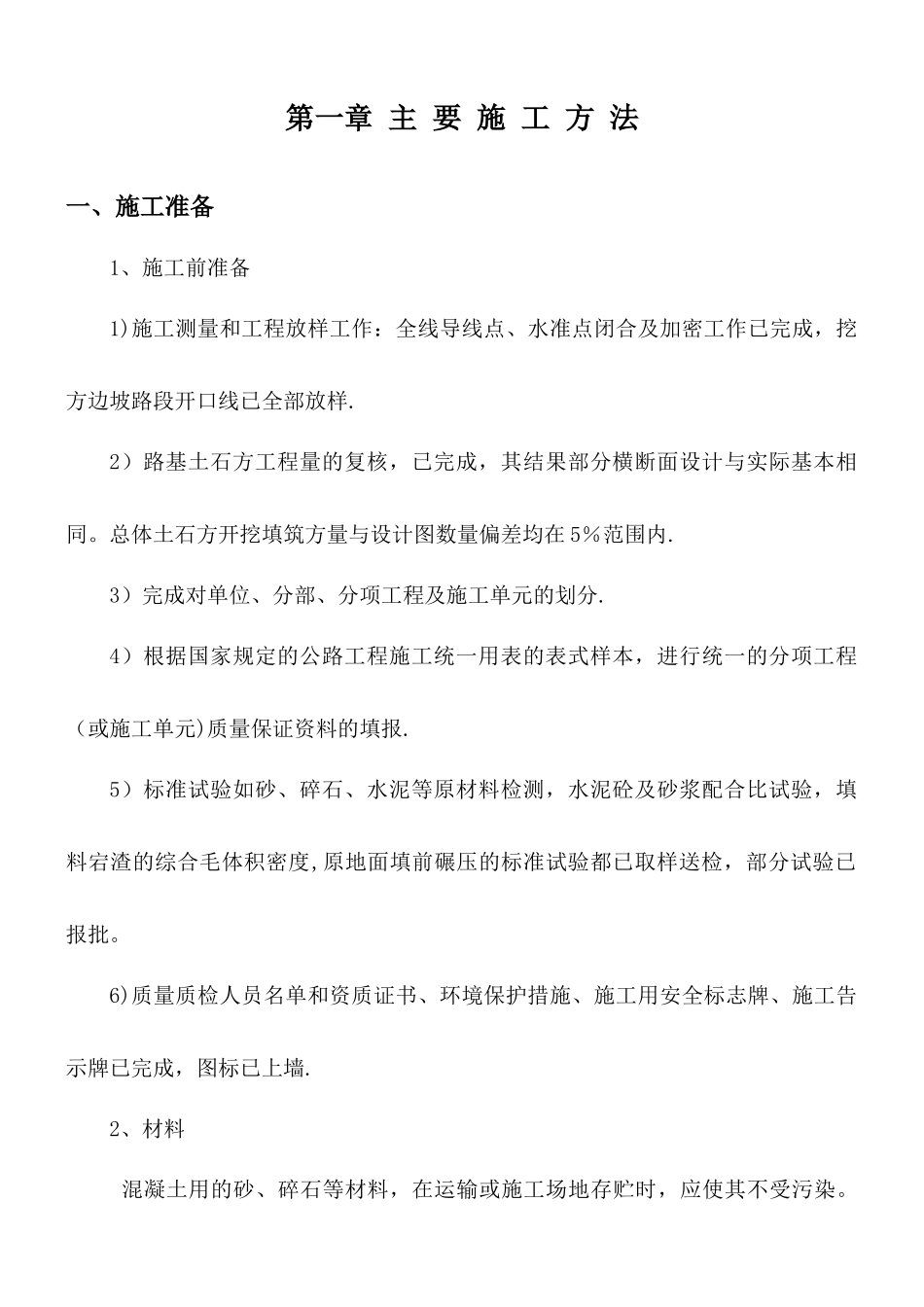

第一章 主 要 施 工 方 法一、施工准备 1、施工前准备1)施工测量和工程放样工作:全线导线点、水准点闭合及加密工作已完成,挖方边坡路段开口线已全部放样.2)路基土石方工程量的复核,已完成,其结果部分横断面设计与实际基本相同。总体土石方开挖填筑方量与设计图数量偏差均在 5%范围内.3)完成对单位、分部、分项工程及施工单元的划分.4)根据国家规定的公路工程施工统一用表的表式样本,进行统一的分项工程(或施工单元)质量保证资料的填报.5)标准试验如砂、碎石、水泥等原材料检测,水泥砼及砂浆配合比试验,填料宕渣的综合毛体积密度,原地面填前碾压的标准试验都已取样送检,部分试验已报批。6)质量质检人员名单和资质证书、环境保护措施、施工用安全标志牌、施工告示牌已完成,图标已上墙.2、材料 混凝土用的砂、碎石等材料,在运输或施工场地存贮时,应使其不受污染。材料应按不同规格运抵施工场地,并存贮在相互分开的不同料堆中,场地在堆放前要硬化。3、水泥水泥在运输过程中必须用防水篷布或其他有效的防水覆盖物加以覆盖。在适当地点建立完全干燥、通风良好、防风雨、防潮湿的足够容量的库房放臵水泥,水泥堆放地板应高出地面,防止受潮.袋装水泥应该紧密堆放,以减少空气流通,并不得靠外墙堆放.4、钢筋 钢筋应贮存在高于地面以上 0.5 米的平台、垫木或其他固定支承上,并应使其不受机械损伤及由于暴露于大气而产生锈蚀、霉变和表面破损,并设臵钢筋储存、加工棚.5、施工放样 我项目部在开工前进行现场恢复和固定路线(导线、中线复测固定、在大填方、大挖方、构造物附近增设临时水准点),并按图纸要求现场放样,设臵路基用地界桩和坡脚、边沟、护坡道、弃土场等的具体位臵桩,标明其轮廓线界,并报请监理工程师批准. 二、各分项工程的施工顺序1、挖方路基施工 路线中桩复测放线→放坡顶开挖线→坡顶开挖截水 沟→机械开挖土方→土方运至指定地点→爆破开挖石质路堑→ 石渣运至指定地点→石质路基顶面凿平→超挖部分分层填平碾 压→防护工程施工→交工验收。29371 72BB 犻}831073 7961 祡 34729 87A9 螩 27139 6A03 樃〈2、填方路基施工 路线中线桩放线复测→测原地面高程→计算后放边坡坡脚线→清除表土、草皮、树根等→填土前碾压→运土、分层摊铺、分层碾压→用灌砂法检测路基压实度→分层填筑、分层摊铺、分层检测直至标高→修整边坡→防护工程施工→交工验收。三、路基工程施工组织1、清理现场 ...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

乡村道路硬化改造工程的主要施工方法

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
