事 故 油 池 施 工 方 案一
工程概况110kV 福地变电所 工程,位于镇江市句容经济开发区
工程由生产综合室、屋外配电装置构支架基础、电容器基础、所内道路及电缆沟、所内防雷接地、所内照明、附属构筑物及给排水等几部分组成
附属构筑物:油水分离池、污水池等
事故油池为地下钢筋混凝土箱型结构水池,容积为 40m3
油池高度 4
050m,顶板低于地面 200mm,下池人孔高出地面 100mm
基础为 300mm 厚 C25 、P6 抗渗钢筋混凝土整板基础,外壁墙板 300mm、内壁墙板200mm,顶板厚 200mm,100 厚 C10 砼垫层
目前场内地坪标高为设计标高 27
724m, 基坑开挖深度为 4
根据《岩土工程勘察报告》描述,基坑开挖时主要遇到表层地下水层,采纳基坑四周挖明沟、集水井、集中排除坑内积水
基坑开挖时,边坡采纳 放坡,防止边坡土坍塌 ,确保边坡稳定

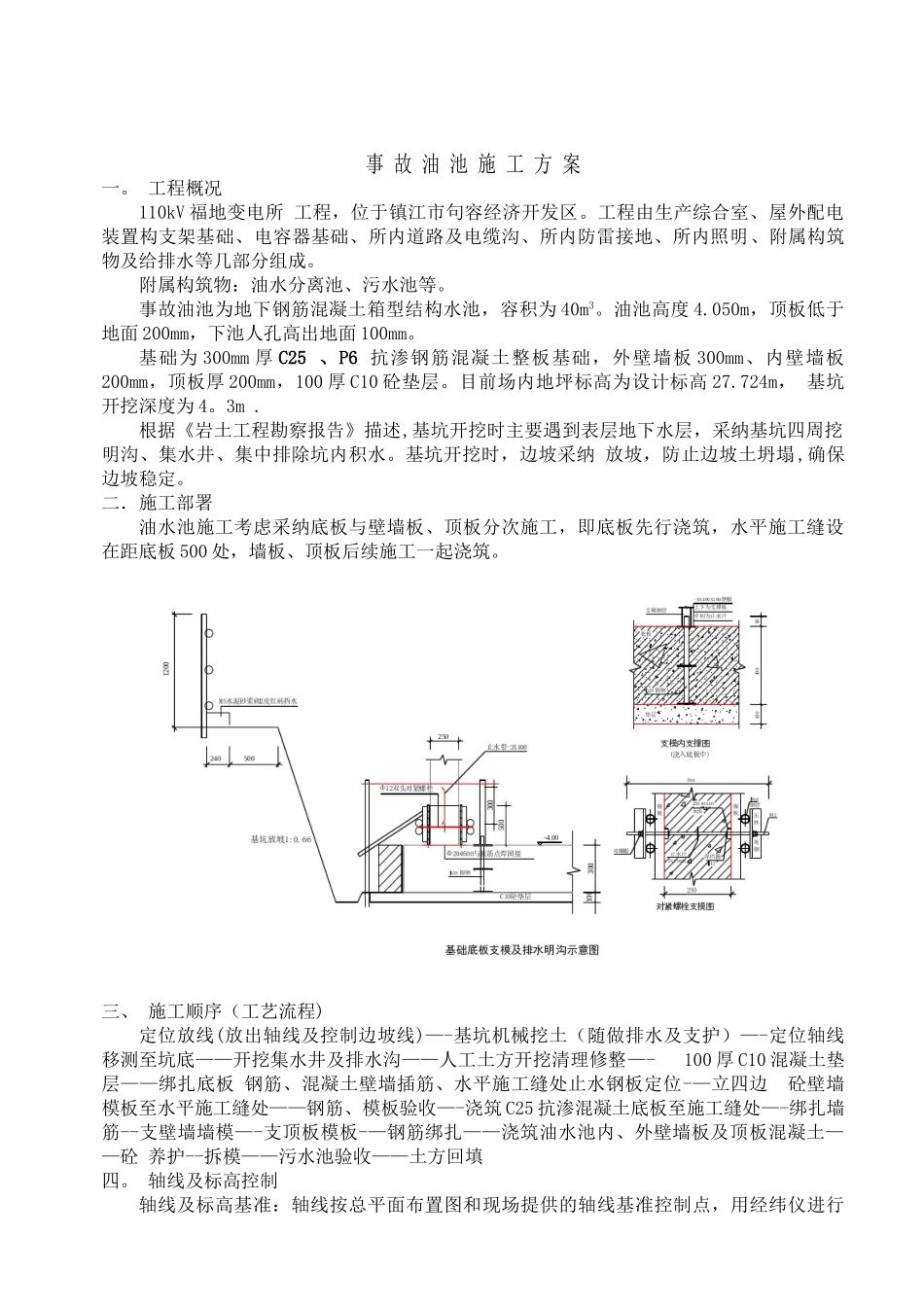

二.施工部署油水池施工考虑采纳底板与壁墙板、顶板分次施工,即底板先行浇筑,水平施工缝设在距底板 500 处,墙板、顶板后续施工一起浇筑
三、 施工顺序(工艺流程)定位放线(放出轴线及控制边坡线)—-基坑机械挖土(随做排水及支护)—-定位轴线移测至坑底——开挖集水井及排水沟——人工土方开挖清理修整—- 100 厚 C10 混凝土垫层——绑扎底板 钢筋、混凝土壁墙插筋、水平施工缝处止水钢板定位-—立四边 砼壁墙模板至水平施工缝处——钢筋、模板验收—-浇筑 C25 抗渗混凝土底板至施工缝处—-绑扎墙筋--支壁墙墙模—-支顶板模板-—钢筋绑扎——浇筑油水池内、外壁墙板及顶板混凝土——砼 养护--拆模——污水池验收——土方回填四
轴线及标高控制轴线及标高基准:轴线按总平面布置图和现场提供的轴线基准控制点,用经纬仪进行放线,重点部位轴线引测到已建建筑物上,供引线参考,施工时的定位放线及验线均从固定控制点引
