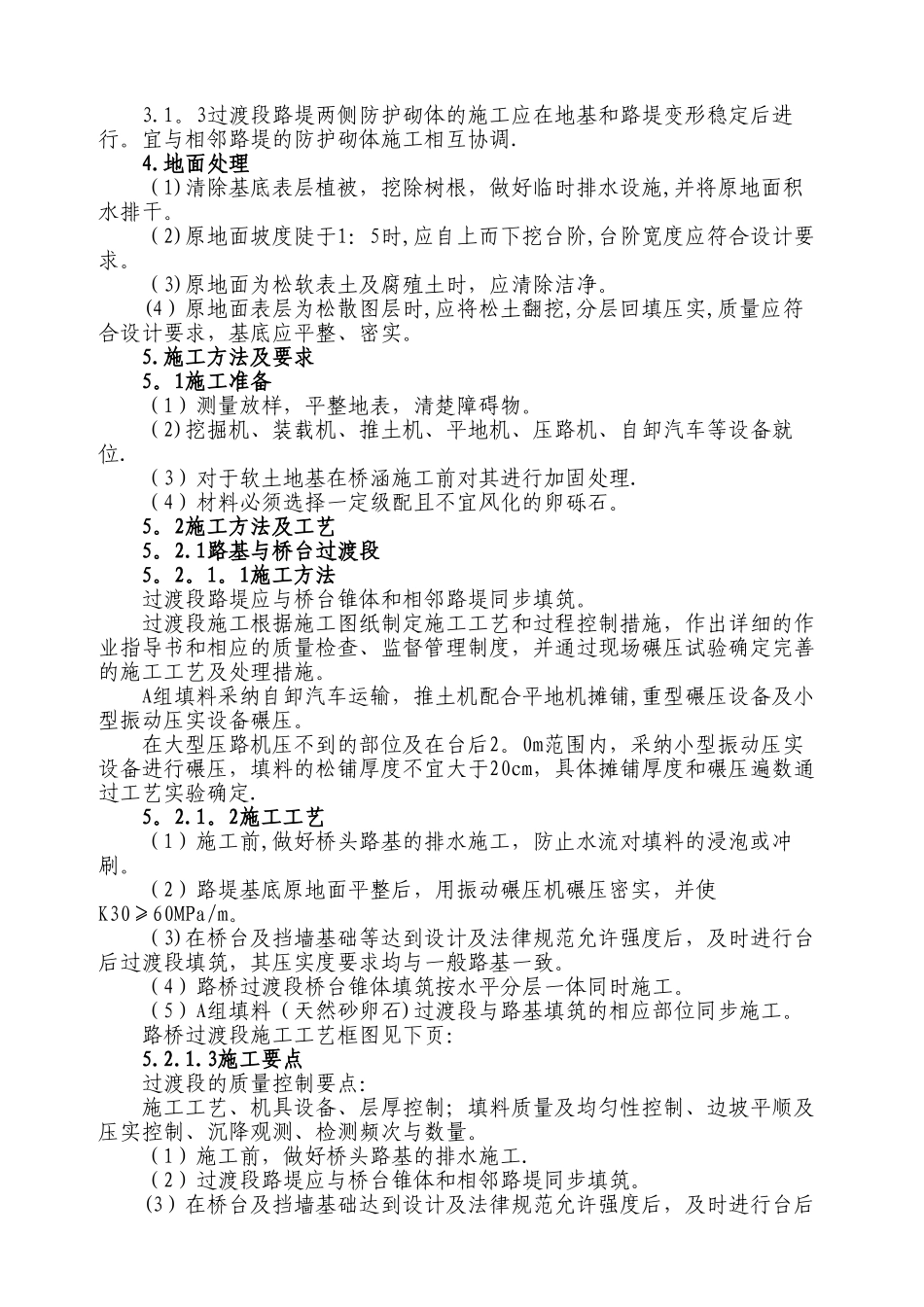

中铁一局西平铁路第二项目部二八灰土换填施工作业指导书1
适用范围中铁一局西平铁路第二项目部所属管段设计起至里程为DK156+122~DK200+000,共计43
878km,其中需要设置二八灰土垫层换填的地段有DK161+930~DK162+040、DK165+886~DK165+936、DK187+264~DK187+336共计3段
本作业指导书为明确二八灰土换填的施工工艺流程、操作要点、相应的工艺标准及检测方法,法律规范二八灰土垫层的施工作业,确保路基地基处理的质量
1内业技术准备对施工图纸仔细进行的审核,积极组织技术人员仔细学习实施性施工组织设计,澄清有关的技术问题,熟悉法律规范,技术标准
制定施工安全保证措施及应急预案,对施工人员进行技术交底和上岗前的技术培训,考核合格后持证上岗
2外业技术准备仔细核对施工图纸,收集现场的施工数据并和施工图对比,如有不一致的地方及时更正
组织实验室对填料按要求进行检验,确保其达到规定要求
对施工范围内的障碍物及时的清楚,并处理好和当地的用地关系
1一般要求(1)过渡段施工应优先安排软土地基地段过渡段路堤的填筑施工
(2)过渡段地基加固工程宜在桥涵基础施工前完成
(3)过渡段的桥台,涵洞等建筑物的基坑应以混凝土回填或以碎石分层填筑,并用小型震动设备碾压
(4)过渡段范围的路基基底处理同路基基底处理
(5)过渡段采纳A组填料分层填筑压实,每层的压实厚度不应大于30cm,最小压实厚度不宜小于15cm,摊铺厚度和碾压遍数按路基基床表层A组填料的施工工艺及参数确定,每压实层路拱坡面应符合设计要求,无积水现象
(6)过渡段A组填料(天然砂卵石)和其相连的路堤同时施工,并将过渡段与连接路基的碾压面按大致相同的水平分层高度同步填筑、均匀压实
在填筑压实过程中,应保证桥台、横向结构物稳定、无损伤

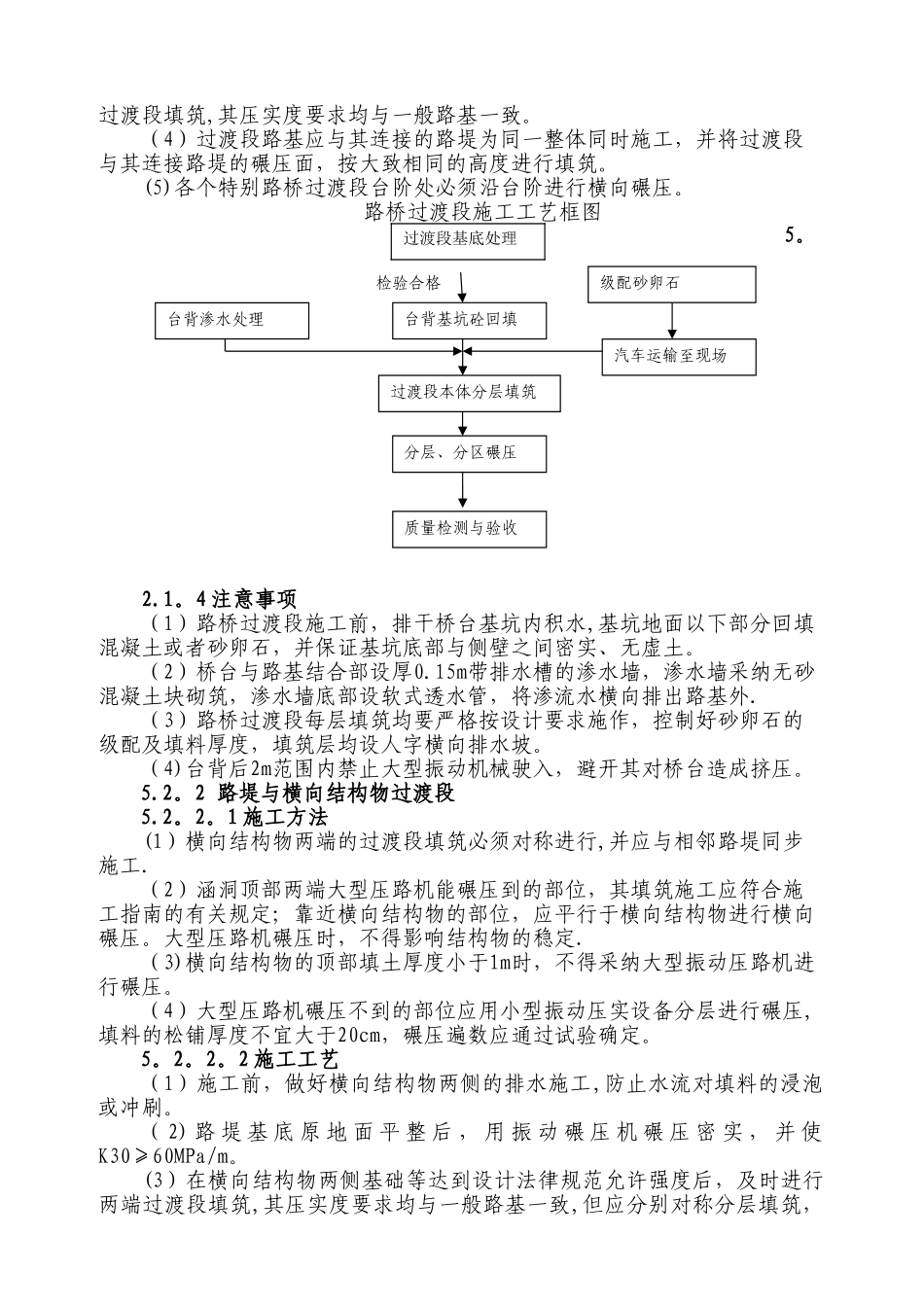

(7)施工时仔细
