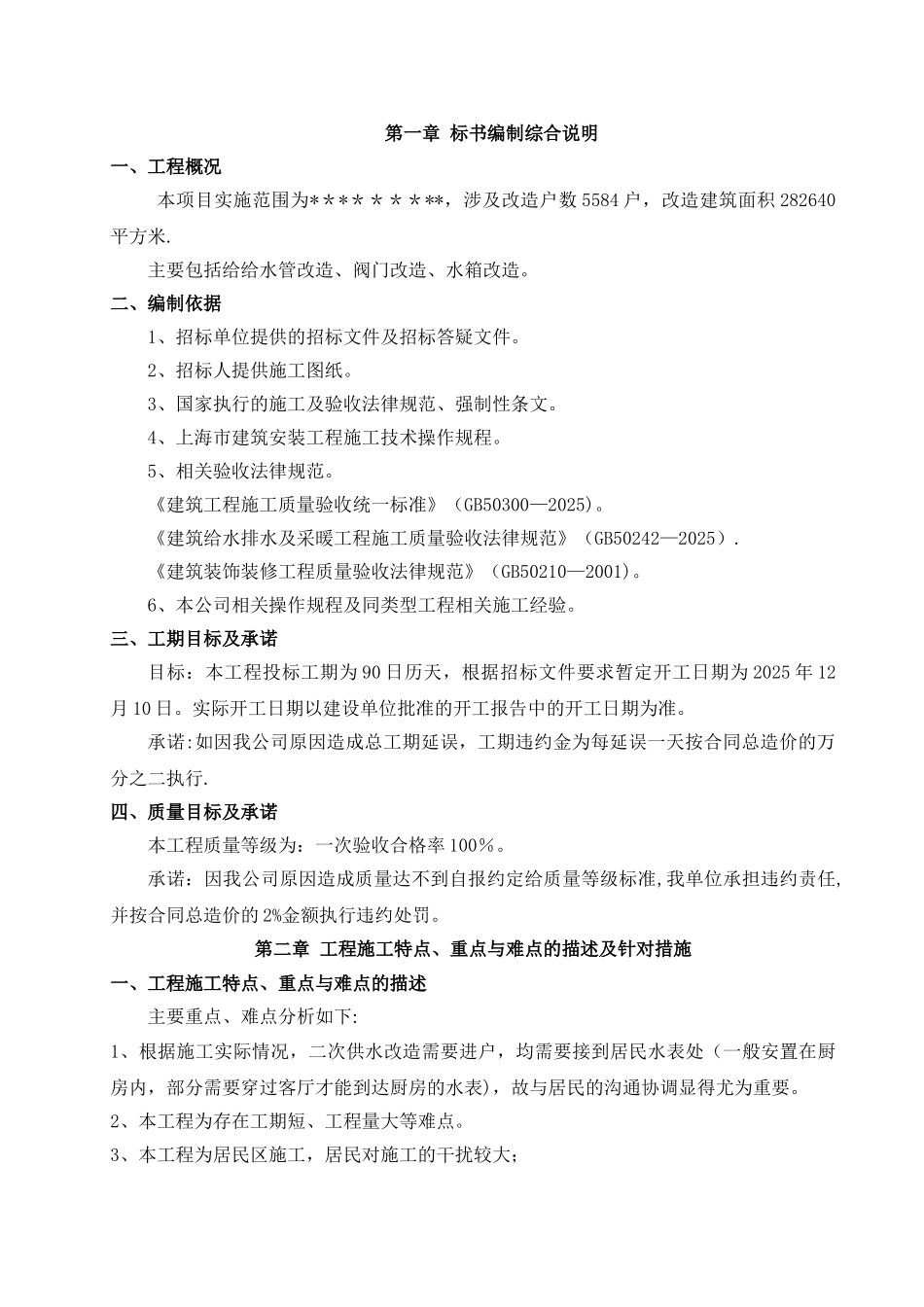

第一章 标书编制综合说明一、工程概况本项目实施范围为*********,涉及改造户数 5584 户,改造建筑面积 282640平方米
主要包括给给水管改造、阀门改造、水箱改造
二、编制依据1、招标单位提供的招标文件及招标答疑文件
2、招标人提供施工图纸
3、国家执行的施工及验收法律规范、强制性条文
4、上海市建筑安装工程施工技术操作规程
5、相关验收法律规范
《建筑工程施工质量验收统一标准》(GB50300—2025)
《建筑给水排水及采暖工程施工质量验收法律规范》(GB50242—2025)
《建筑装饰装修工程质量验收法律规范》(GB50210—2001)
6、本公司相关操作规程及同类型工程相关施工经验
三、工期目标及承诺目标:本工程投标工期为 90 日历天,根据招标文件要求暂定开工日期为 2025 年 12月 10 日
实际开工日期以建设单位批准的开工报告中的开工日期为准
承诺:如因我公司原因造成总工期延误,工期违约金为每延误一天按合同总造价的万分之二执行
四、质量目标及承诺本工程质量等级为:一次验收合格率 100%
承诺:因我公司原因造成质量达不到自报约定给质量等级标准,我单位承担违约责任,并按合同总造价的 2%金额执行违约处罚
第二章 工程施工特点、重点与难点的描述及针对措施一、工程施工特点、重点与难点的描述主要重点、难点分析如下:1、根据施工实际情况,二次供水改造需要进户,均需要接到居民水表处(一般安置在厨房内,部分需要穿过客厅才能到达厨房的水表),故与居民的沟通协调显得尤为重要
2、本工程为存在工期短、工程量大等难点

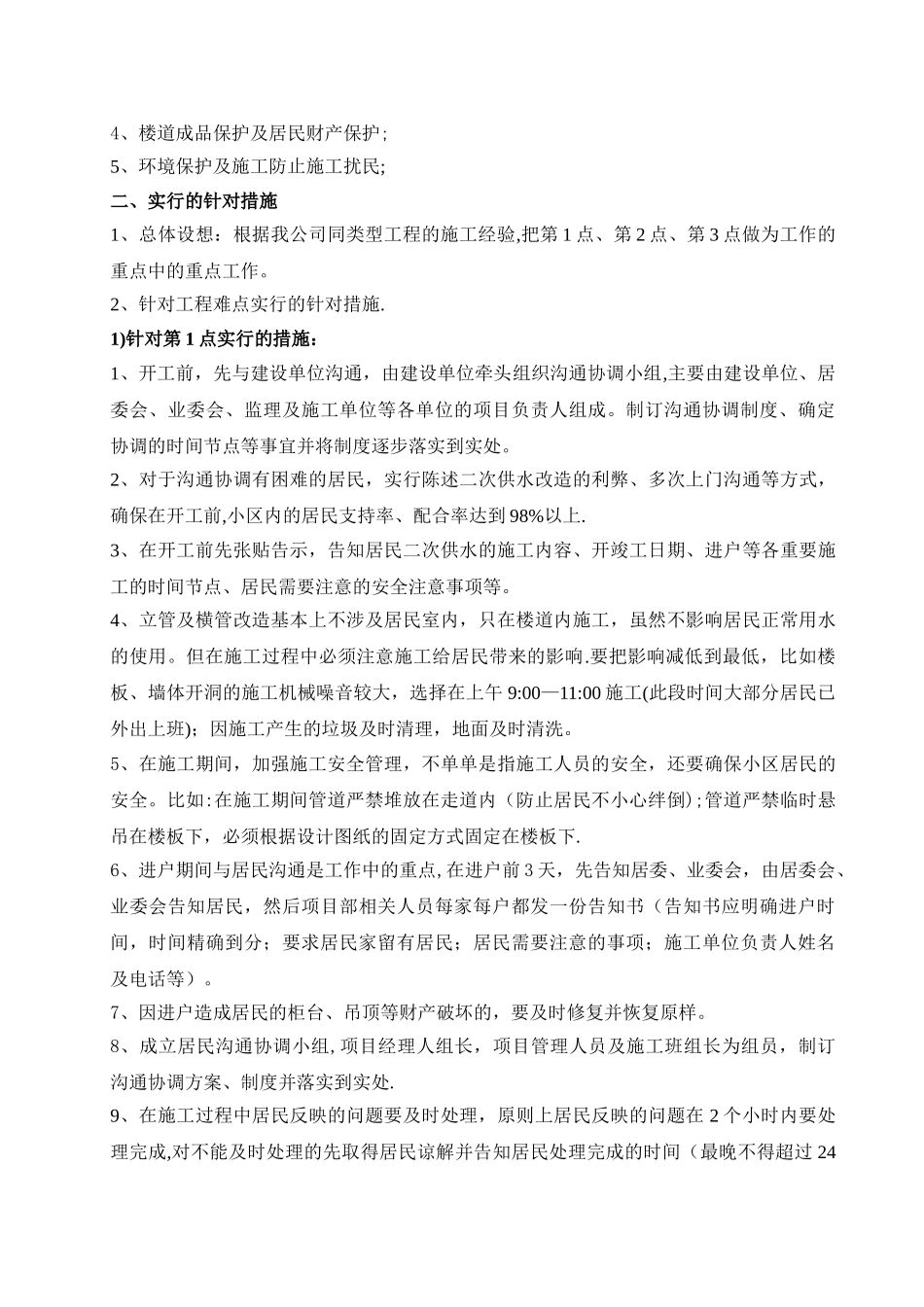

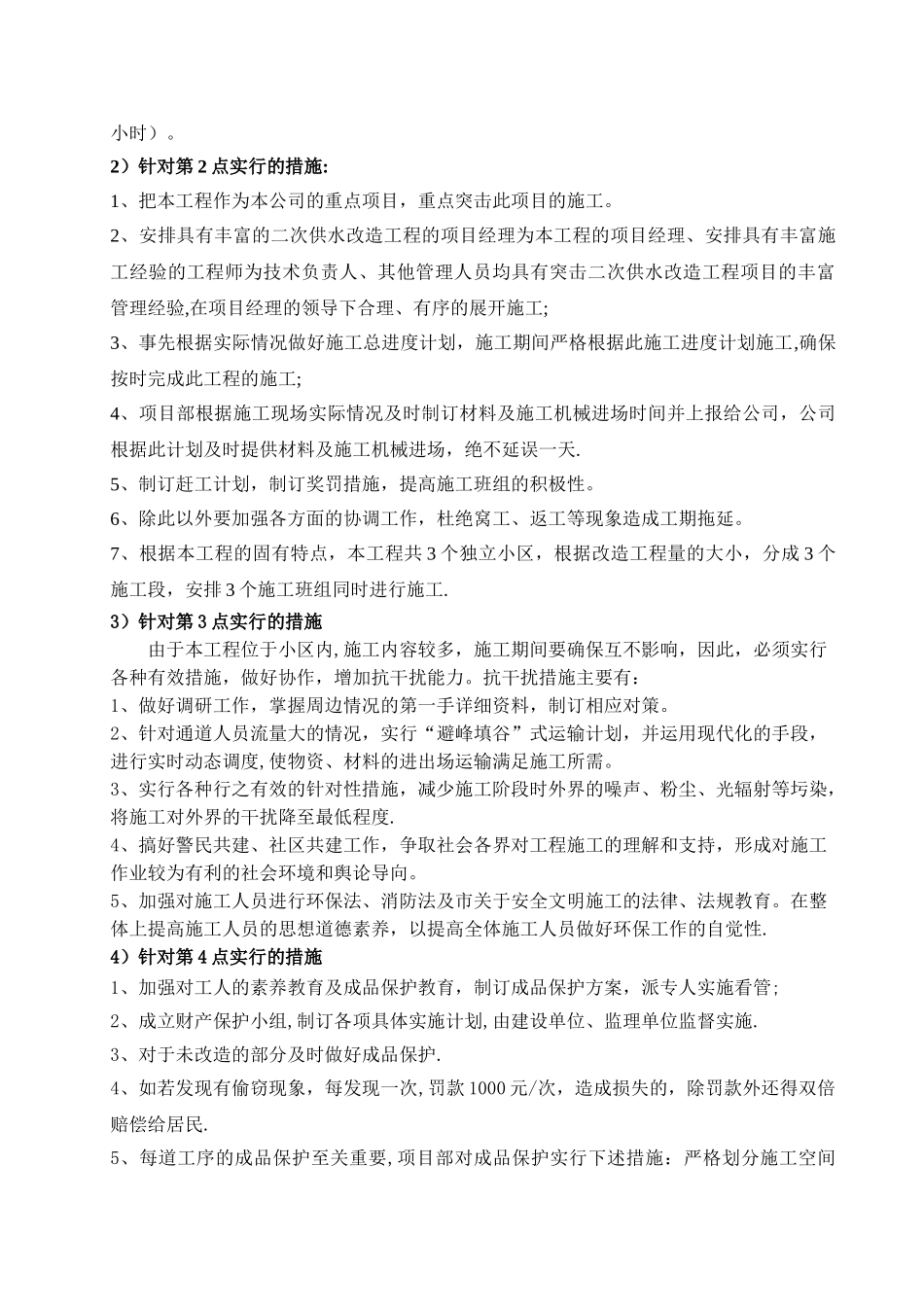

3、本工程为居民区施工,居民对施工的干扰较大;4、楼道成品保护及居民财产保护;5、环境保护及施工防止施工扰民;二、实行的针对措施1、总体设想:根据我公司同类型工程的施工经验,把第 1 点、第 2 点、第 3 点做为工作的重点中的重点工作
