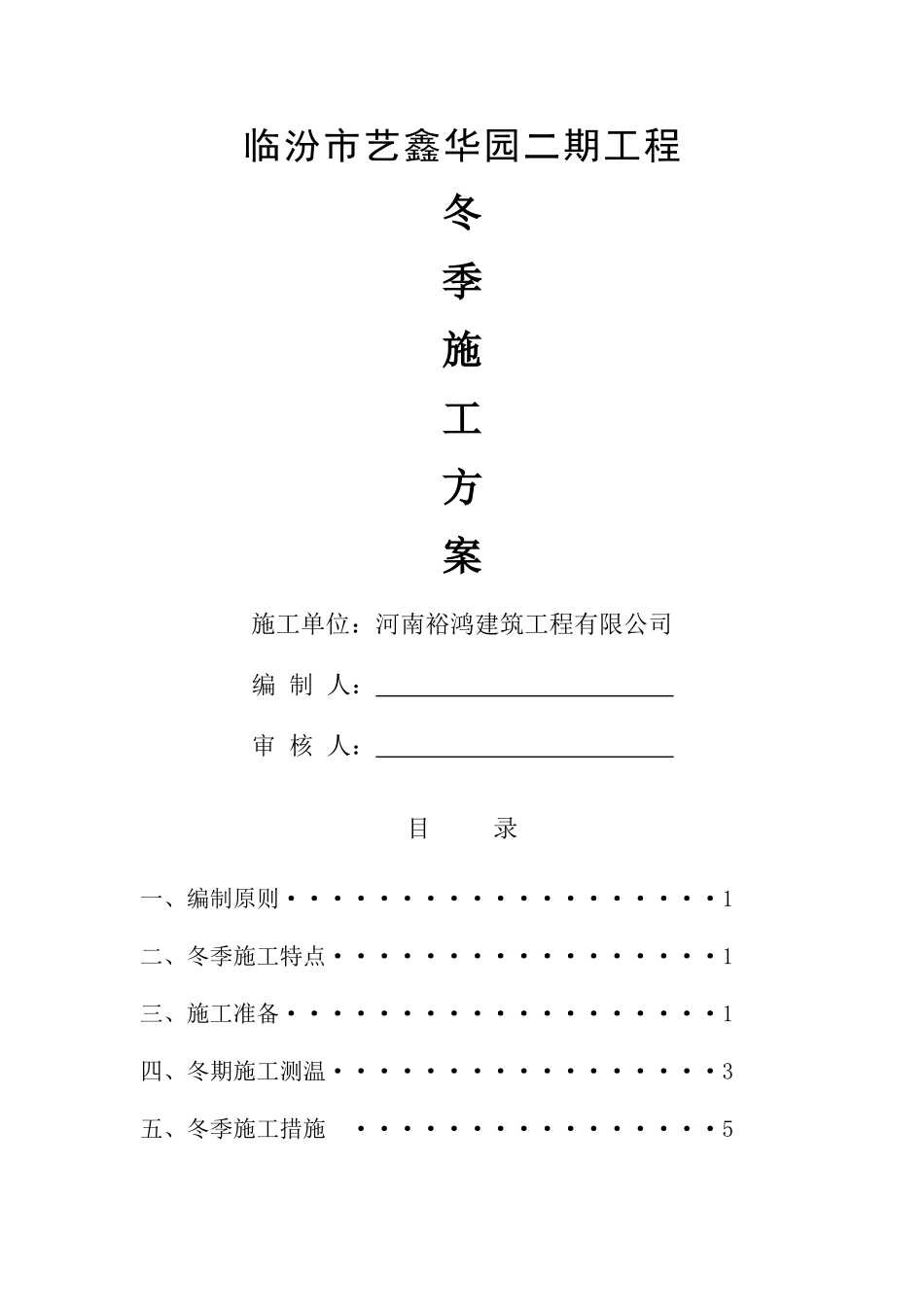

临汾市艺鑫华园二期工程冬季施工方案施工单位:河南裕鸿建筑工程有限公司 编 制 人: 审 核 人: 目 录一、编制原则···················1二、冬季施工特点·················1三、施工准备···················1四、冬期施工测温·················3五、冬季施工措施 ················5冬季来临,冬季施工时由于其寒冷的气候条件将会直接影响在建工程的施工质量、安全和进度.冬季施工的起止日期为:当冬天到来时,如连续五天的日平均气温稳定在 5℃以下,则此 5d 的第一天为进入冬季施工的初日,当气温转暖时,最后一个 5d的日平均气温稳定在 5℃以上,则此 5d 的最后一天为冬季施工的终日(日平均气温是 1d 内 2、8、14 和 20 时等 4 次室外气温观测结果的平均值,这是在地面以上 1。5m 处,并远离热源的地方测得的).为保证冬期施工的顺利进行,自冬期施工开始前夕起,我项目部成立以项目经理为第一责任人的施工现场冬期施工领导小组,作必要的前期准备工作,编制冬期施工方案.一、编制原则确保工程质量;经济合理,使增加的费用为最少;所需的热源和材料有可靠的来源,并尽量减少能源消耗;确实能缩短工期.二、冬季施工特点1、冬季施工由于施工条件及环境不利,是工程质量事故的多发季节,尤以砼工程居多。2、质量事故出现的隐蔽性、滞后性。即工程是冬天施工的,大多数在春季才开始暴露出来,因而给事故处理带来很大的难度,轻者进行修补,重者重来,不仅给工程带来损失,而且影响工程的使用寿命。3、冬季施工的计划性和准备工作时间性强。这是由于准备工作的时间短,技术要求复杂。往往有一些质量事故的发生,都是由于这一环节跟不上,仓促施工造成的。三、施工准备当气温低于 0℃时,应即实行冬期施工措施,以防止正在施工的建筑工程遭受冻害.1、成立冬季施工领导小组组 长:王建昌副组长:赵松组 员:李鹏、张文荣、王军河等 2、组织措施① 进行冬季施工的工程项目,在入冬前应组织专人编制冬季施工方案。冬季施工方案应包括以下内容:施工程序;施工方法;现场布置;设备、材料、能源、工具的供应计划;安全防火措施;测温制度和质量检查制度等。方案确定后,要组织有关人员学习,并向队组进行交底。② 进入冬季施工前,对掺外加剂人员、测温保温人员、锅炉司炉工和火炉管理人员,应专门组织技术业务培训,学习本工作范围内...
