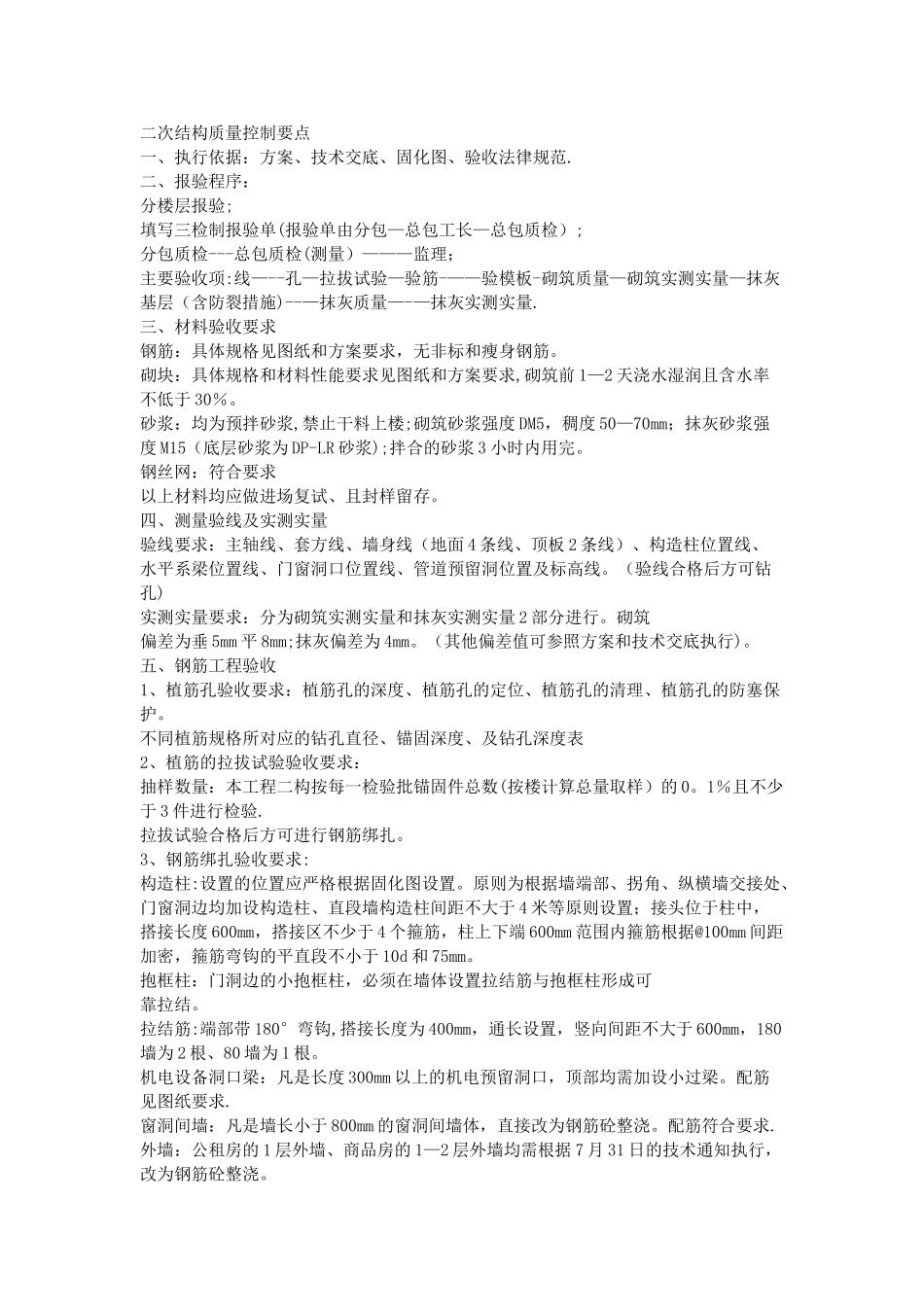

二次结构质量控制要点一、执行依据:方案、技术交底、固化图、验收法律规范.二、报验程序:分楼层报验;填写三检制报验单(报验单由分包—总包工长—总包质检);分包质检---总包质检(测量)———监理;主要验收项:线—--孔—拉拔试验—验筋-——验模板-砌筑质量—砌筑实测实量—抹灰基层(含防裂措施)--—抹灰质量—-—抹灰实测实量.三、材料验收要求钢筋:具体规格见图纸和方案要求,无非标和瘦身钢筋。砌块:具体规格和材料性能要求见图纸和方案要求,砌筑前 1—2 天浇水湿润且含水率不低于 30%。砂浆:均为预拌砂浆,禁止干料上楼;砌筑砂浆强度 DM5,稠度 50—70mm;抹灰砂浆强度 M15(底层砂浆为 DP-LR 砂浆);拌合的砂浆 3 小时内用完。钢丝网:符合要求以上材料均应做进场复试、且封样留存。四、测量验线及实测实量验线要求:主轴线、套方线、墙身线(地面 4 条线、顶板 2 条线)、构造柱位置线、水平系梁位置线、门窗洞口位置线、管道预留洞位置及标高线。(验线合格后方可钻孔)实测实量要求:分为砌筑实测实量和抹灰实测实量 2 部分进行。砌筑偏差为垂 5mm 平 8mm;抹灰偏差为 4mm。(其他偏差值可参照方案和技术交底执行)。五、钢筋工程验收1、植筋孔验收要求:植筋孔的深度、植筋孔的定位、植筋孔的清理、植筋孔的防塞保护。不同植筋规格所对应的钻孔直径、锚固深度、及钻孔深度表2、植筋的拉拔试验验收要求:抽样数量:本工程二构按每一检验批锚固件总数(按楼计算总量取样)的 0。1%且不少于 3 件进行检验.拉拔试验合格后方可进行钢筋绑扎。3、钢筋绑扎验收要求:构造柱:设置的位置应严格根据固化图设置。原则为根据墙端部、拐角、纵横墙交接处、门窗洞边均加设构造柱、直段墙构造柱间距不大于 4 米等原则设置;接头位于柱中,搭接长度 600mm,搭接区不少于 4 个箍筋,柱上下端 600mm 范围内箍筋根据@100mm 间距加密,箍筋弯钩的平直段不小于 10d 和 75mm。抱框柱:门洞边的小抱框柱,必须在墙体设置拉结筋与抱框柱形成可靠拉结。拉结筋:端部带 180°弯钩,搭接长度为 400mm,通长设置,竖向间距不大于 600mm,180墙为 2 根、80 墙为 1 根。机电设备洞口梁:凡是长度 300mm 以上的机电预留洞口,顶部均需加设小过梁。配筋见图纸要求.窗洞间墙:凡是墙长小于 800mm 的窗洞间墙体,直接改为钢筋砼整浇。配筋符合要求.外墙:公租房的 1 层外墙、商品房的 1—2 层外墙均需根据 7 月 31 日...
