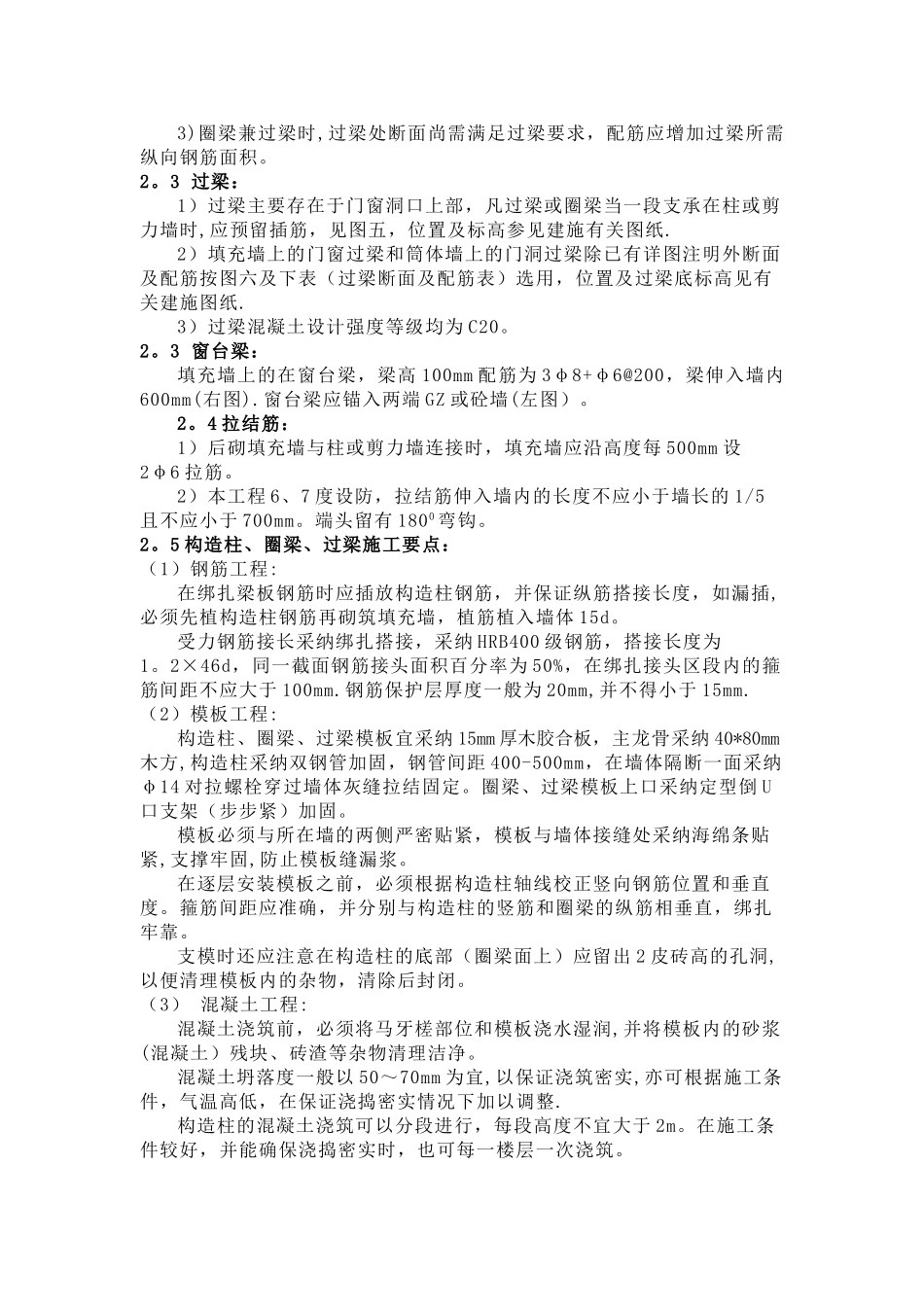

二次结构施工质量控制要点编制依据:★永威观澜庭项目施工图(建筑总说明、结构总说明、其他)★砌体结构工程施工图质量验收法律规范 GB 50203-2025★砌体填充墙结构构造 06SG614-1★河南省住宅工程质量通病防治技术措施1、填充墙砌体质量控制 1
1 主控项目 1) 使用的砌块和原材料,其技术性能、强度、品种必须符合设计要求,并有出厂合格证,规定试验项目必须符合标准
2) 砂浆的品种必须符合设计要求,强度等级不应低于 M5,施工时应根据实验室出的设计配合计算出施工配合比,并严格根据施工配合比拌合,为了正确计量配合比,应准备一台磅秤
3)填充墙体材料的选用见下表:4)掺合料石灰膏,其熟化时间不得少于 7d
拌和用水应使用自来水或不含有害物质的清水
5) 砌体灰缝的砂浆应密实饱满,砖墙水平灰缝砂浆饱满度不得低于80%;砖柱水平灰缝和竖向灰缝砂浆饱满度均不得低于 90%
6) 墙体转角处和纵横墙交接处应同时砌筑
临时间断处应砌成斜槎,斜槎水平投影长度不应小于高度的 2/3;当砖墙不能同时砌筑,留斜插又有困难时,也可以留直槎 ,但直槎时每 120mm 墙厚必须加拉接筋 2Ф6@700mm
7)填充墙砌体砌筑前,块材应提前 1~2d 浇水湿润,一般要使水侵入砖内四边深为 10mm 或使砖的含水率达到 10%~15%为宜
在雨季施工时,要严格控制浇水程度,防止砖块吸水过多,而影响砌筑,或因砖块吸水饱和造成无法砌筑
8)凡有水房间的四周砌筑墙体均浇筑 300mm 高 C20 混凝土墙基,管井门口浇注 300mm 高 C20 混凝土门槛,宽同墙体
9)女儿墙根部设置≥250mm 高钢筋混凝土防渗反梁,女儿墙顶设≥60mm 高混凝土压顶
女儿墙应沿纵向每隔 3m 设置钢筋混凝土构造柱
10)窗10)窗台标高处设置≥80mmC20 钢筋混凝土板带,纵向配筋 3Ф8,嵌入窗间墙内≥25
