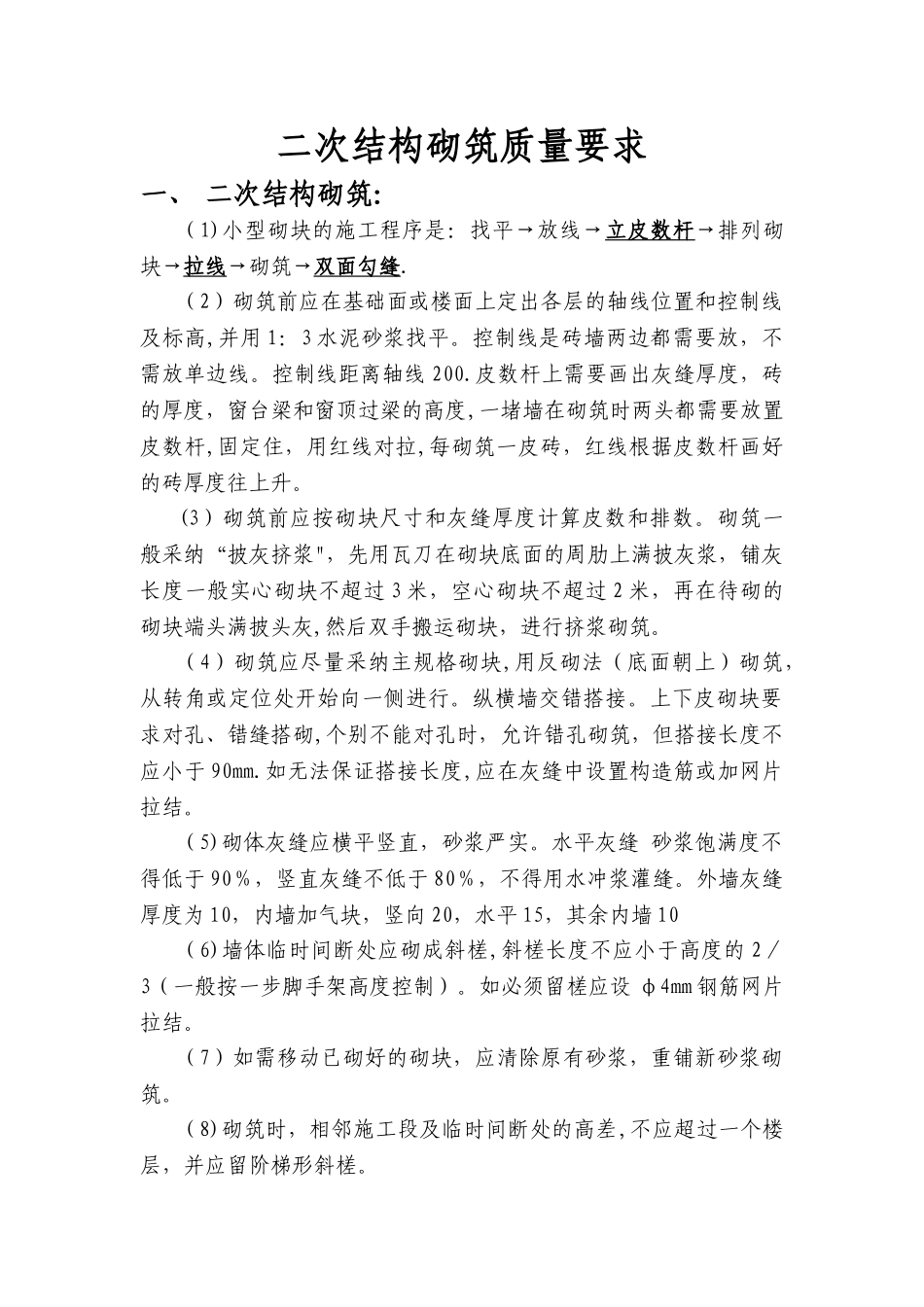

二次结构砌筑质量要求一、 二次结构砌筑:(1)小型砌块的施工程序是:找平→放线→立皮数杆→排列砌块→拉线→砌筑→双面勾缝
(2)砌筑前应在基础面或楼面上定出各层的轴线位置和控制线及标高,并用 1:3 水泥砂浆找平
控制线是砖墙两边都需要放,不需放单边线
控制线距离轴线 200
皮数杆上需要画出灰缝厚度,砖的厚度,窗台梁和窗顶过梁的高度,一堵墙在砌筑时两头都需要放置皮数杆,固定住,用红线对拉,每砌筑一皮砖,红线根据皮数杆画好的砖厚度往上升
(3)砌筑前应按砌块尺寸和灰缝厚度计算皮数和排数
砌筑一般采纳“披灰挤浆",先用瓦刀在砌块底面的周肋上满披灰浆,铺灰长度一般实心砌块不超过 3 米,空心砌块不超过 2 米,再在待砌的砌块端头满披头灰,然后双手搬运砌块,进行挤浆砌筑
(4)砌筑应尽量采纳主规格砌块,用反砌法(底面朝上)砌筑,从转角或定位处开始向一侧进行
纵横墙交错搭接
上下皮砌块要求对孔、错缝搭砌,个别不能对孔时,允许错孔砌筑,但搭接长度不应小于 90mm
如无法保证搭接长度,应在灰缝中设置构造筋或加网片拉结
(5)砌体灰缝应横平竖直,砂浆严实
水平灰缝 砂浆饱满度不得低于 90%,竖直灰缝不低于 80%,不得用水冲浆灌缝
外墙灰缝厚度为 10,内墙加气块,竖向 20,水平 15,其余内墙 10(6)墙体临时间断处应砌成斜槎,斜槎长度不应小于高度的 2/3(一般按一步脚手架高度控制)
如必须留槎应设 φ4mm 钢筋网片拉结
(7)如需移动已砌好的砌块,应清除原有砂浆,重铺新砂浆砌筑
(8)砌筑时,相邻施工段及临时间断处的高差,不应超过一个楼层,并应留阶梯形斜槎

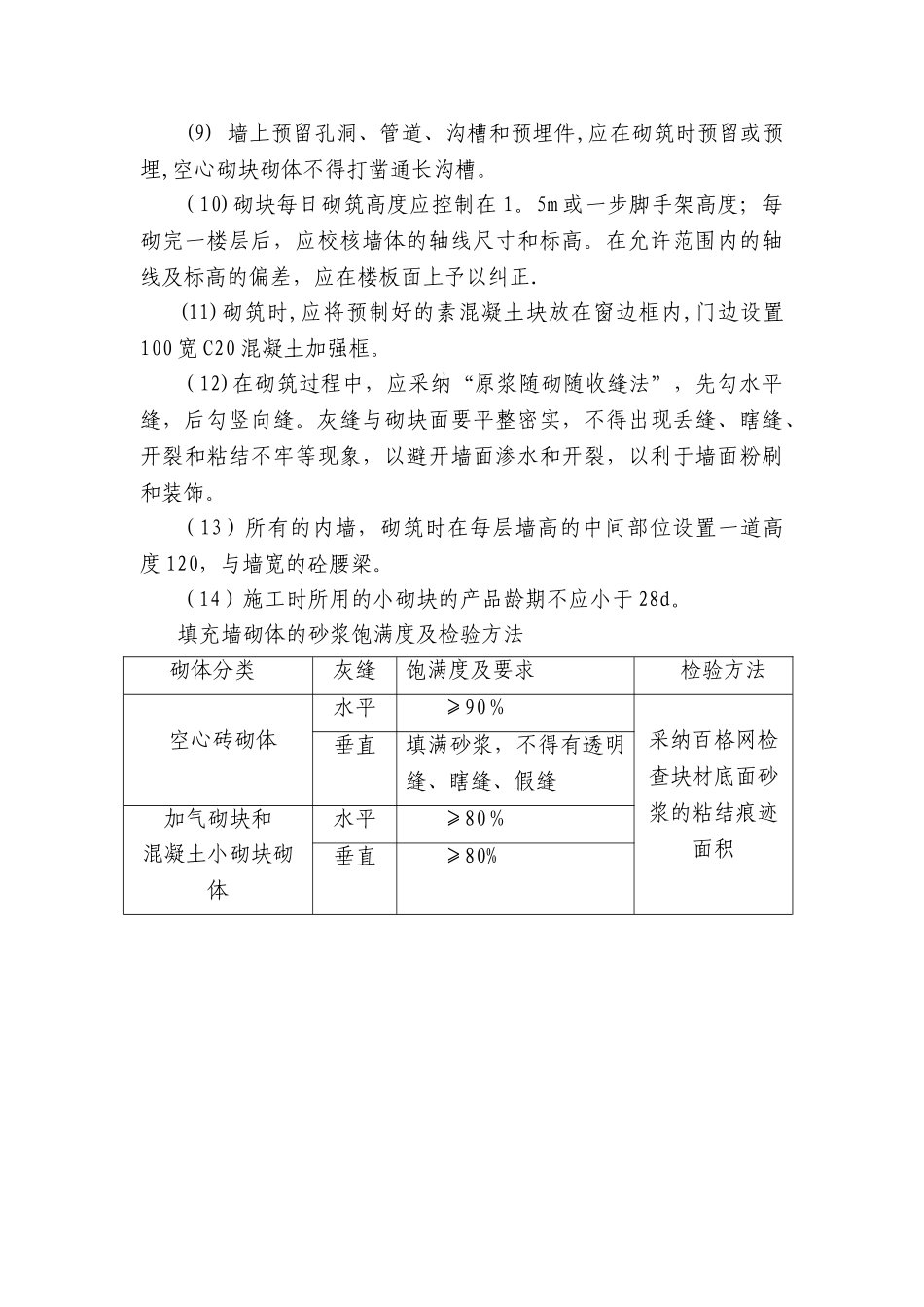

(9) 墙上预留孔洞、管道、沟槽和预埋件,应在砌筑时预留或预埋,空心砌块砌体不得打凿通长沟槽
(10)砌块每日砌筑高度应控制在 1
5m 或一步脚手架高度;每砌完一楼层后,应校核墙体的轴线尺寸和标高
在允许范围内的轴线
