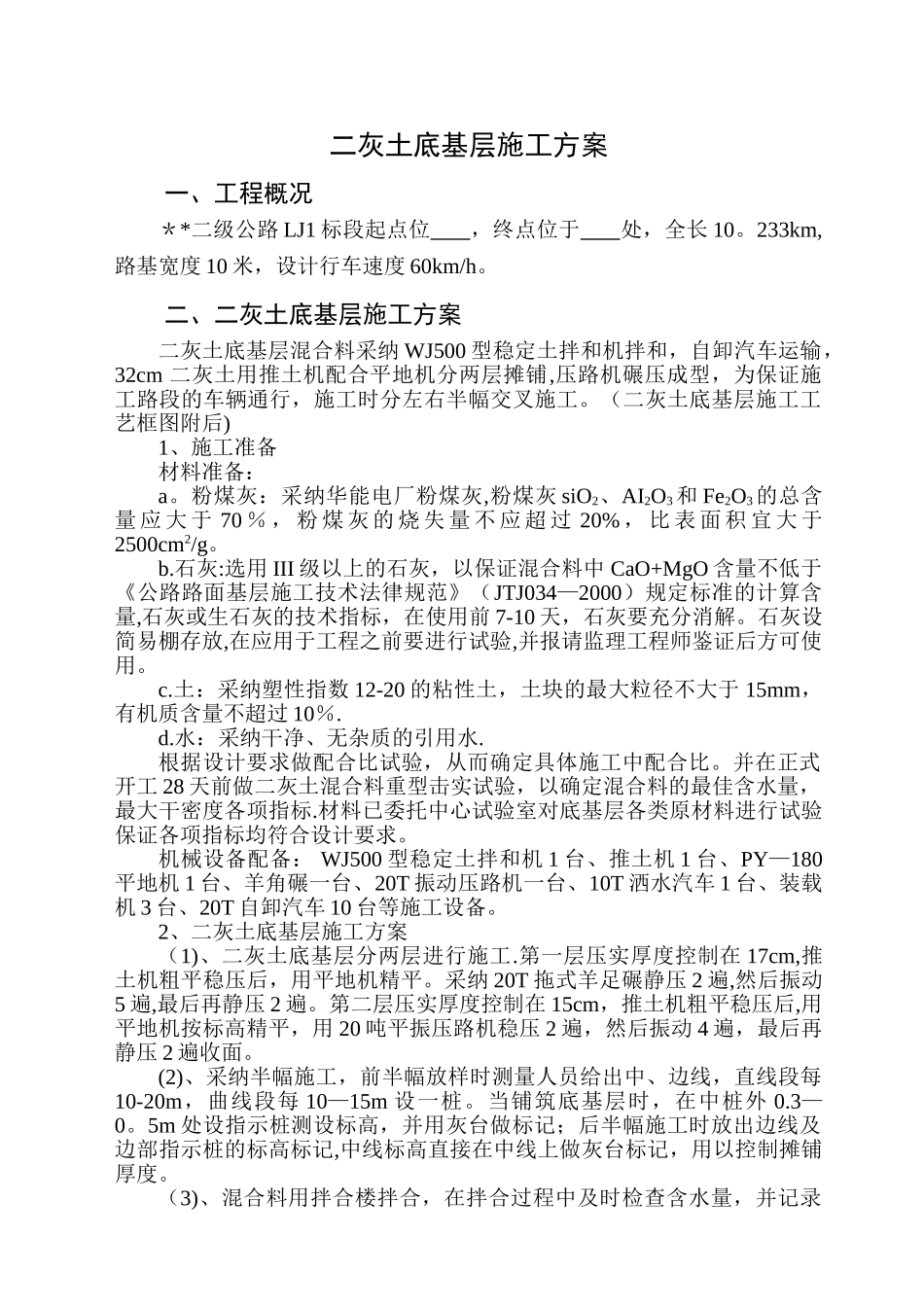

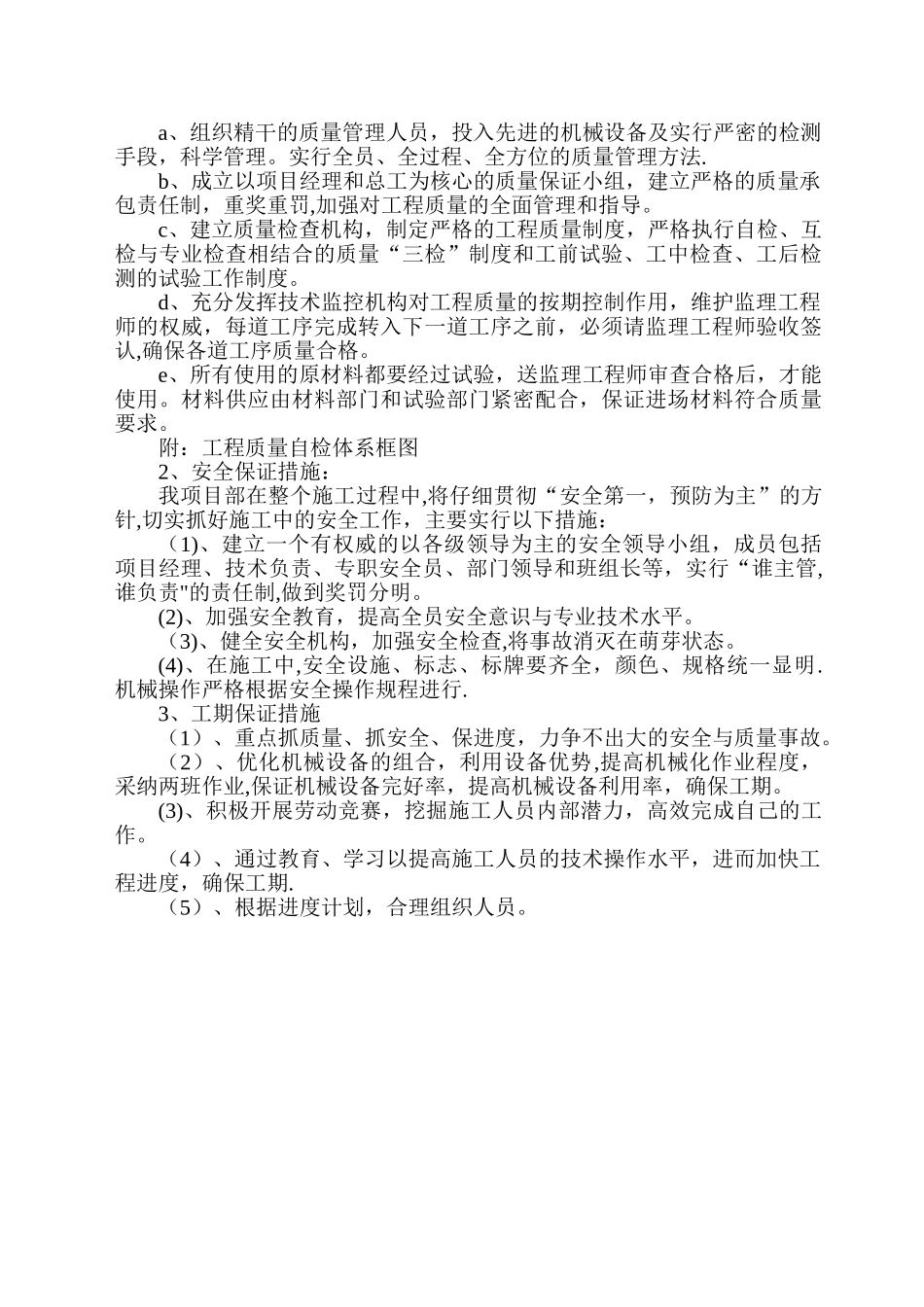

二灰土底基层施工方案一、工程概况**二级公路 LJ1 标段起点位 ,终点位于 处,全长 10
233km,路基宽度 10 米,设计行车速度 60km/h
二、二灰土底基层施工方案二灰土底基层混合料采纳 WJ500 型稳定土拌和机拌和,自卸汽车运输,32cm 二灰土用推土机配合平地机分两层摊铺,压路机碾压成型,为保证施工路段的车辆通行,施工时分左右半幅交叉施工
(二灰土底基层施工工艺框图附后)1、施工准备材料准备:a
粉煤灰:采纳华能电厂粉煤灰,粉煤灰 siO2、AI2O3 和 Fe2O3 的总含量 应 大 于 70 % , 粉 煤 灰 的 烧 失 量 不 应 超 过 20% , 比 表 面 积 宜 大 于2500cm2/g
石灰:选用 III 级以上的石灰,以保证混合料中 CaO+MgO 含量不低于《公路路面基层施工技术法律规范》(JTJ034—2000)规定标准的计算含量,石灰或生石灰的技术指标,在使用前 7-10 天,石灰要充分消解
石灰设简易棚存放,在应用于工程之前要进行试验,并报请监理工程师鉴证后方可使用
土:采纳塑性指数 12-20 的粘性土,土块的最大粒径不大于 15mm,有机质含量不超过 10%
水:采纳干净、无杂质的引用水
根据设计要求做配合比试验,从而确定具体施工中配合比
并在正式开工 28 天前做二灰土混合料重型击实试验,以确定混合料的最佳含水量,最大干密度各项指标
材料已委托中心试验室对底基层各类原材料进行试验保证各项指标均符合设计要求
机械设备配备: WJ500 型稳定土拌和机 1 台、推土机 1 台、PY—180平地机 1 台、羊角碾一台、20T 振动压路机一台、10T 洒水汽车 1 台、装载机 3 台、20T 自卸汽车 10 台等施工设备
2、二灰土底基层施工方案(1)、二灰土底基层分两层进行施工
第一层压实厚度控制在 17cm,
