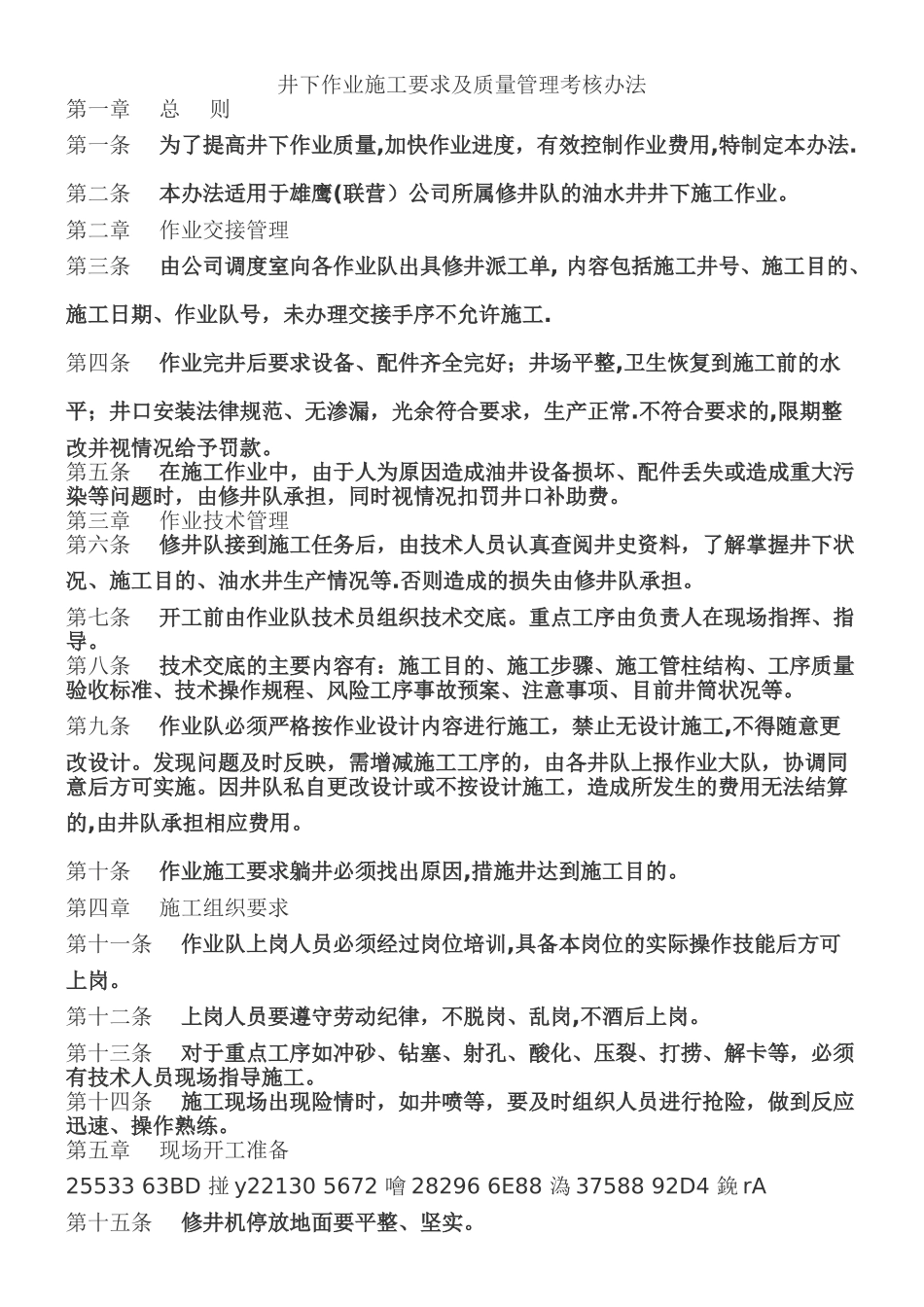

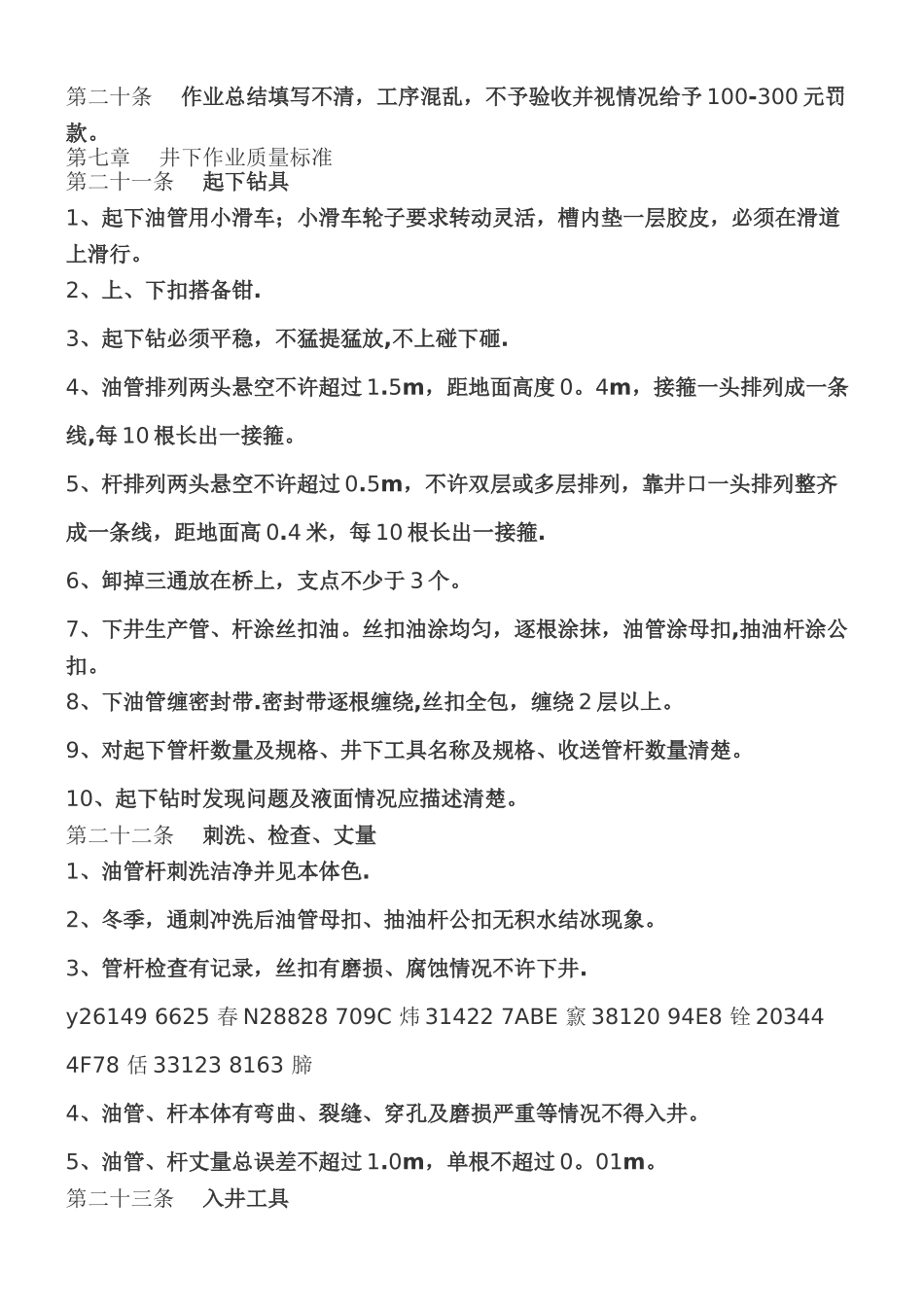

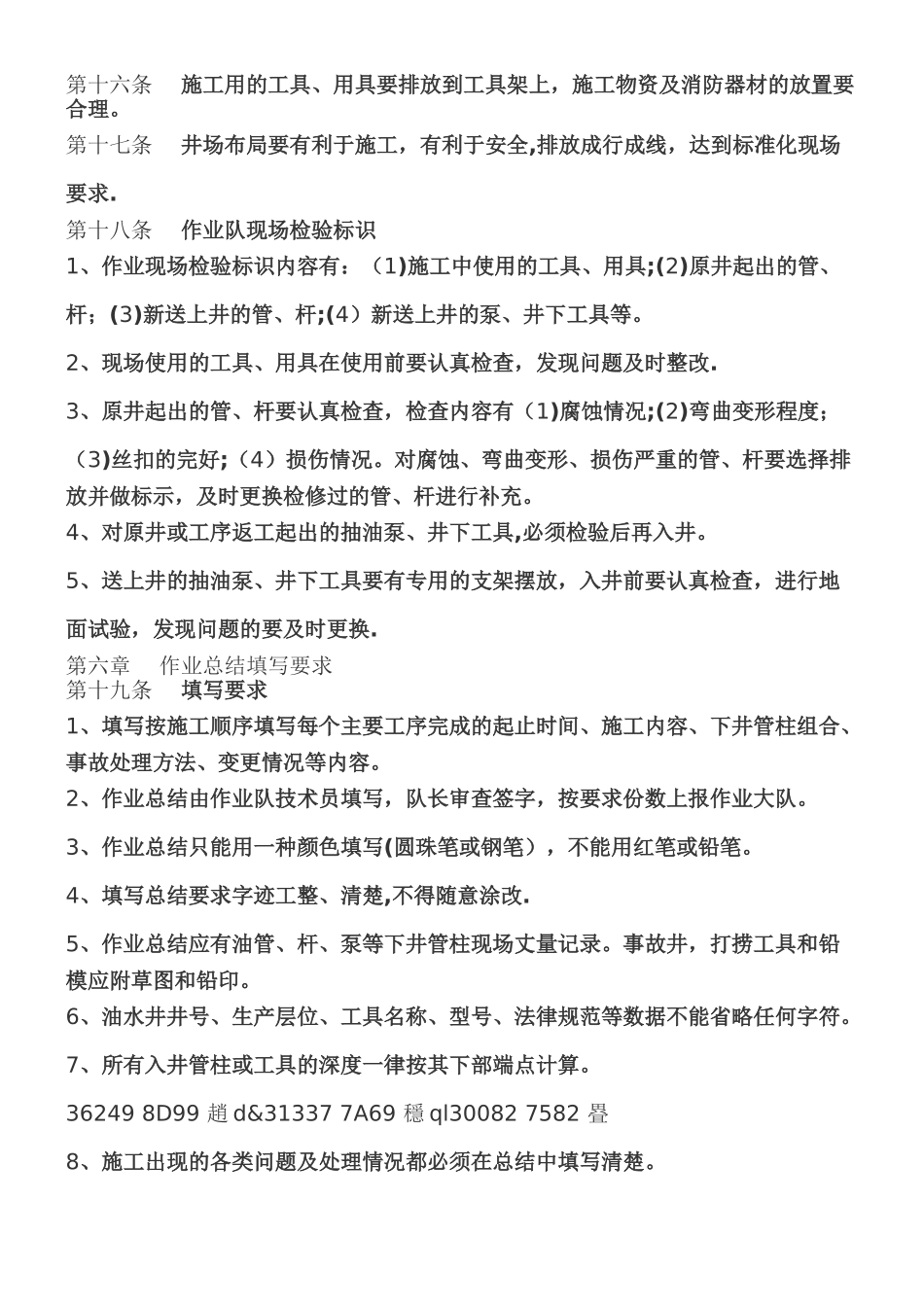

井下作业施工要求及质量管理考核办法第一章 总 则第一条 为了提高井下作业质量,加快作业进度,有效控制作业费用,特制定本办法.第二条 本办法适用于雄鹰(联营)公司所属修井队的油水井井下施工作业。第二章 作业交接管理第三条 由公司调度室向各作业队出具修井派工单, 内容包括施工井号、施工目的、施工日期、作业队号,未办理交接手序不允许施工.第四条 作业完井后要求设备、配件齐全完好;井场平整,卫生恢复到施工前的水平;井口安装法律规范、无渗漏,光余符合要求,生产正常.不符合要求的,限期整改并视情况给予罚款。第五条 在施工作业中,由于人为原因造成油井设备损坏、配件丢失或造成重大污染等问题时,由修井队承担,同时视情况扣罚井口补助费。第三章 作业技术管理第六条 修井队接到施工任务后,由技术人员认真查阅井史资料,了解掌握井下状况、施工目的、油水井生产情况等.否则造成的损失由修井队承担。第七条 开工前由作业队技术员组织技术交底。重点工序由负责人在现场指挥、指导。第八条 技术交底的主要内容有:施工目的、施工步骤、施工管柱结构、工序质量验收标准、技术操作规程、风险工序事故预案、注意事项、目前井筒状况等。第九条 作业队必须严格按作业设计内容进行施工,禁止无设计施工,不得随意更改设计。发现问题及时反映,需增减施工工序的,由各井队上报作业大队,协调同意后方可实施。因井队私自更改设计或不按设计施工,造成所发生的费用无法结算的,由井队承担相应费用。第十条 作业施工要求躺井必须找出原因,措施井达到施工目的。第四章 施工组织要求第十一条 作业队上岗人员必须经过岗位培训,具备本岗位的实际操作技能后方可上岗。第十二条 上岗人员要遵守劳动纪律,不脱岗、乱岗,不酒后上岗。第十三条 对于重点工序如冲砂、钻塞、射孔、酸化、压裂、打捞、解卡等,必须有技术人员现场指导施工。第十四条 施工现场出现险情时,如井喷等,要及时组织人员进行抢险,做到反应迅速、操作熟练。第五章 现场开工准备25533 63BD 掽 y22130 5672 噲 28296 6E88 溈 37588 92D4 鋔 rA第十五条 修井机停放地面要平整、坚实。第十六条 施工用的工具、用具要排放到工具架上,施工物资及消防器材的放置要合理。第十七条 井场布局要有利于施工,有利于安全,排放成行成线,达到标准化现场要求.第十八条 作业队现场检验标识1、作业现场检验标识内容有:(1)施工中使用的工具、用具;(2)原井起出的管...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

井下作业施工要求及质量管理考核办法

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
