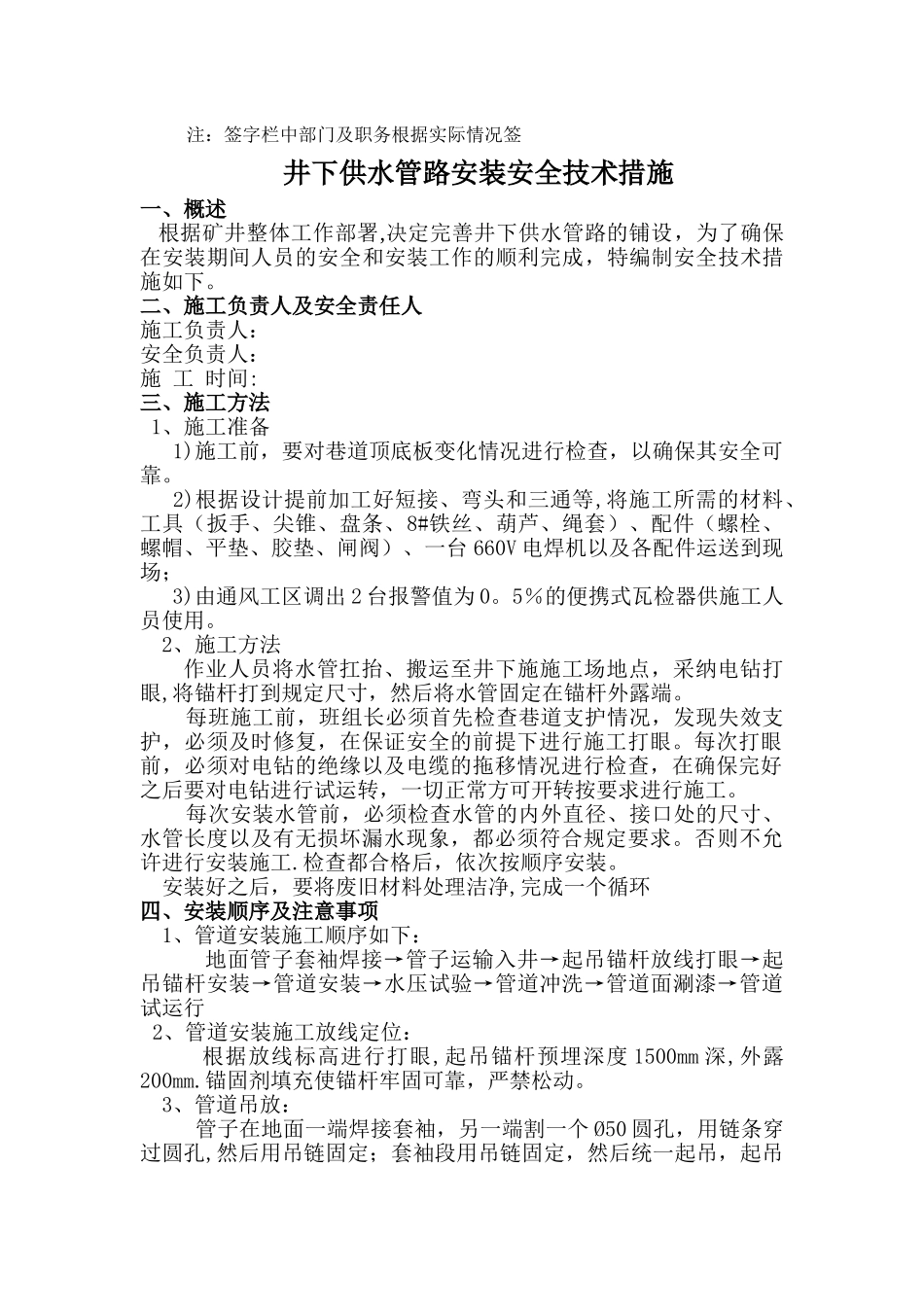

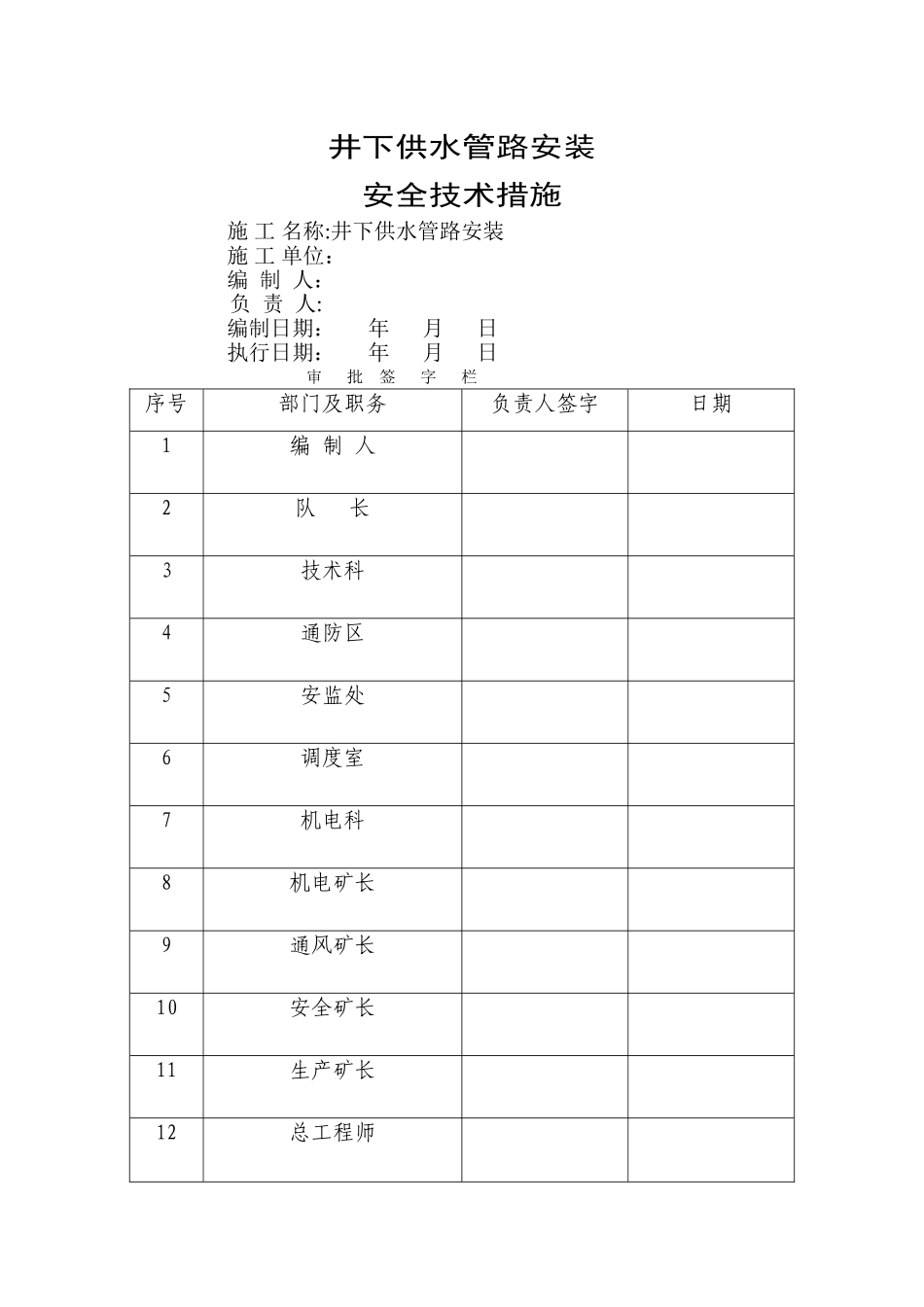

井下供水管路安装安全技术措施施 工 名称:井下供水管路安装施 工 单位: 编 制 人: 负 责 人: 编制日期: 年 月 日执行日期: 年 月 日审 批 签 字 栏序号部门及职务负责人签字日期1编 制 人2队 长3技术科4通防区5安监处6调度室7机电科8机电矿长9通风矿长10安全矿长11生产矿长12总工程师注:签字栏中部门及职务根据实际情况签井下供水管路安装安全技术措施一、概述 根据矿井整体工作部署,决定完善井下供水管路的铺设,为了确保在安装期间人员的安全和安装工作的顺利完成,特编制安全技术措施如下
二、施工负责人及安全责任人施工负责人:安全负责人:施 工 时间:三、施工方法 1、施工准备 1)施工前,要对巷道顶底板变化情况进行检查,以确保其安全可靠
2)根据设计提前加工好短接、弯头和三通等,将施工所需的材料、工具(扳手、尖锥、盘条、8#铁丝、葫芦、绳套)、配件(螺栓、螺帽、平垫、胶垫、闸阀)、一台 660V 电焊机以及各配件运送到现场; 3)由通风工区调出 2 台报警值为 0
5%的便携式瓦检器供施工人员使用
2、施工方法 作业人员将水管扛抬、搬运至井下施施工场地点,采纳电钻打眼,将锚杆打到规定尺寸,然后将水管固定在锚杆外露端
每班施工前,班组长必须首先检查巷道支护情况,发现失效支护,必须及时修复,在保证安全的前提下进行施工打眼
每次打眼前,必须对电钻的绝缘以及电缆的拖移情况进行检查,在确保完好之后要对电钻进行试运转,一切正常方可开转按要求进行施工
每次安装水管前,必须检查水管的内外直径、接口处的尺寸、水管长度以及有无损坏漏水现象,都必须符合规定要求
否则不允许进行安装施工
检查都合格后,依次按顺序安装

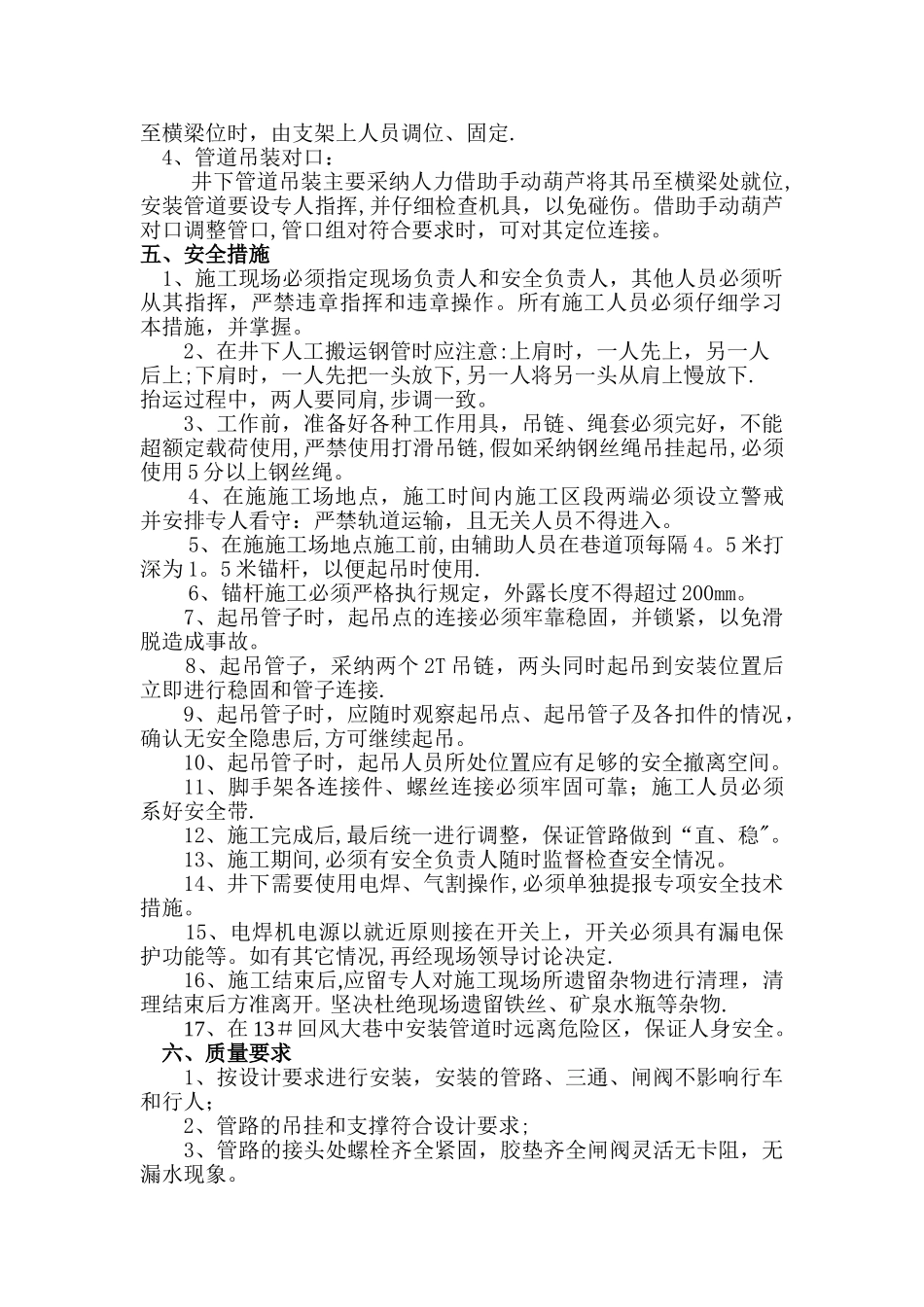

安装好之后,要将废旧材料处理洁净,完成一个循环四、安装顺序及注意事项 1、管道安装施工顺序如下:地面管子套袖焊接→管子运输入井→起吊锚杆放线打眼→起吊锚杆安装→
