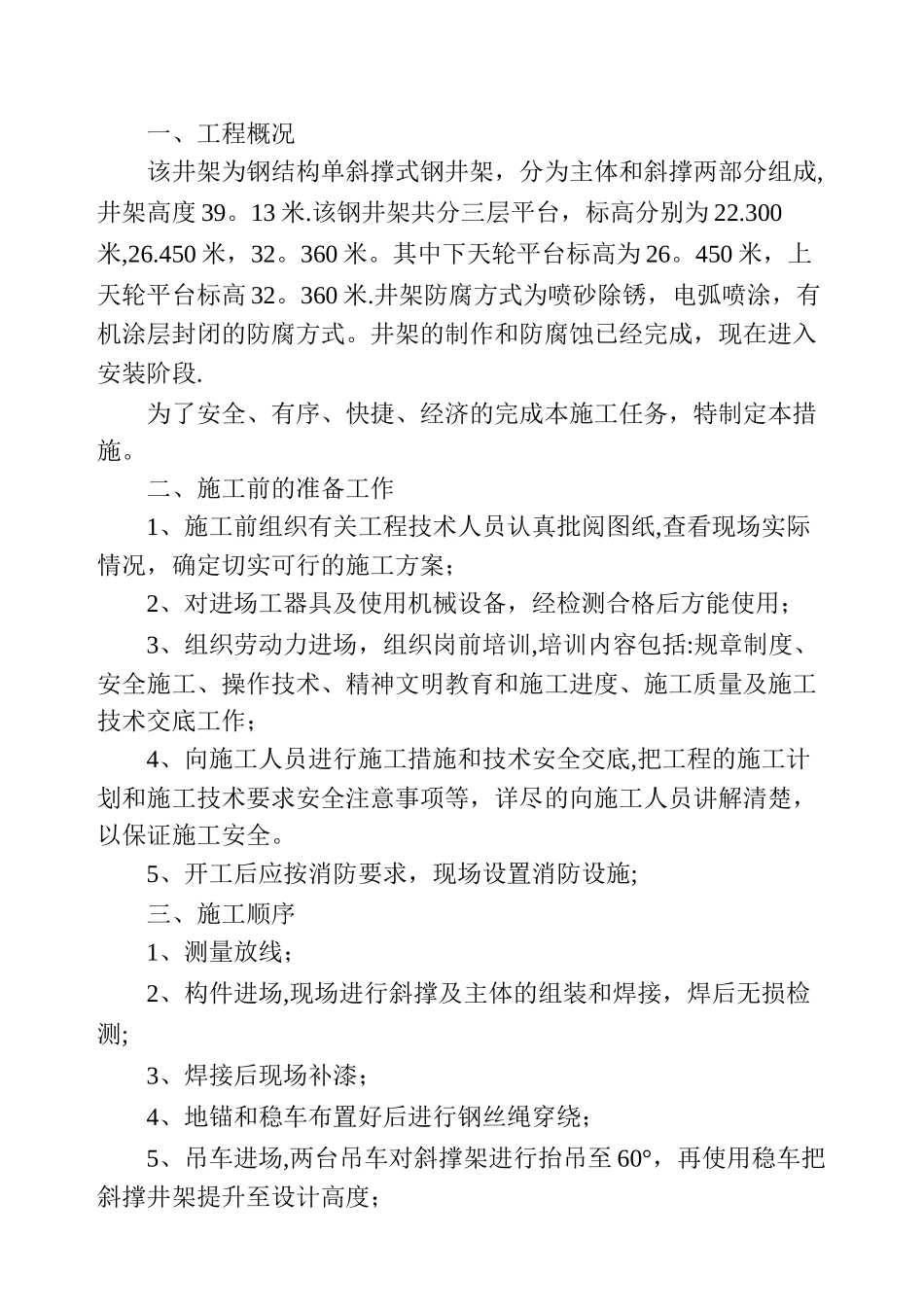

一、工程概况该井架为钢结构单斜撑式钢井架,分为主体和斜撑两部分组成,井架高度 39
该钢井架共分三层平台,标高分别为 22
300米,26
450 米,32
其中下天轮平台标高为 26
450 米,上天轮平台标高 32
井架防腐方式为喷砂除锈,电弧喷涂,有机涂层封闭的防腐方式
井架的制作和防腐蚀已经完成,现在进入安装阶段
为了安全、有序、快捷、经济的完成本施工任务,特制定本措施
二、施工前的准备工作1、施工前组织有关工程技术人员认真批阅图纸,查看现场实际情况,确定切实可行的施工方案;2、对进场工器具及使用机械设备,经检测合格后方能使用;3、组织劳动力进场,组织岗前培训,培训内容包括:规章制度、安全施工、操作技术、精神文明教育和施工进度、施工质量及施工技术交底工作;4、向施工人员进行施工措施和技术安全交底,把工程的施工计划和施工技术要求安全注意事项等,详尽的向施工人员讲解清楚,以保证施工安全

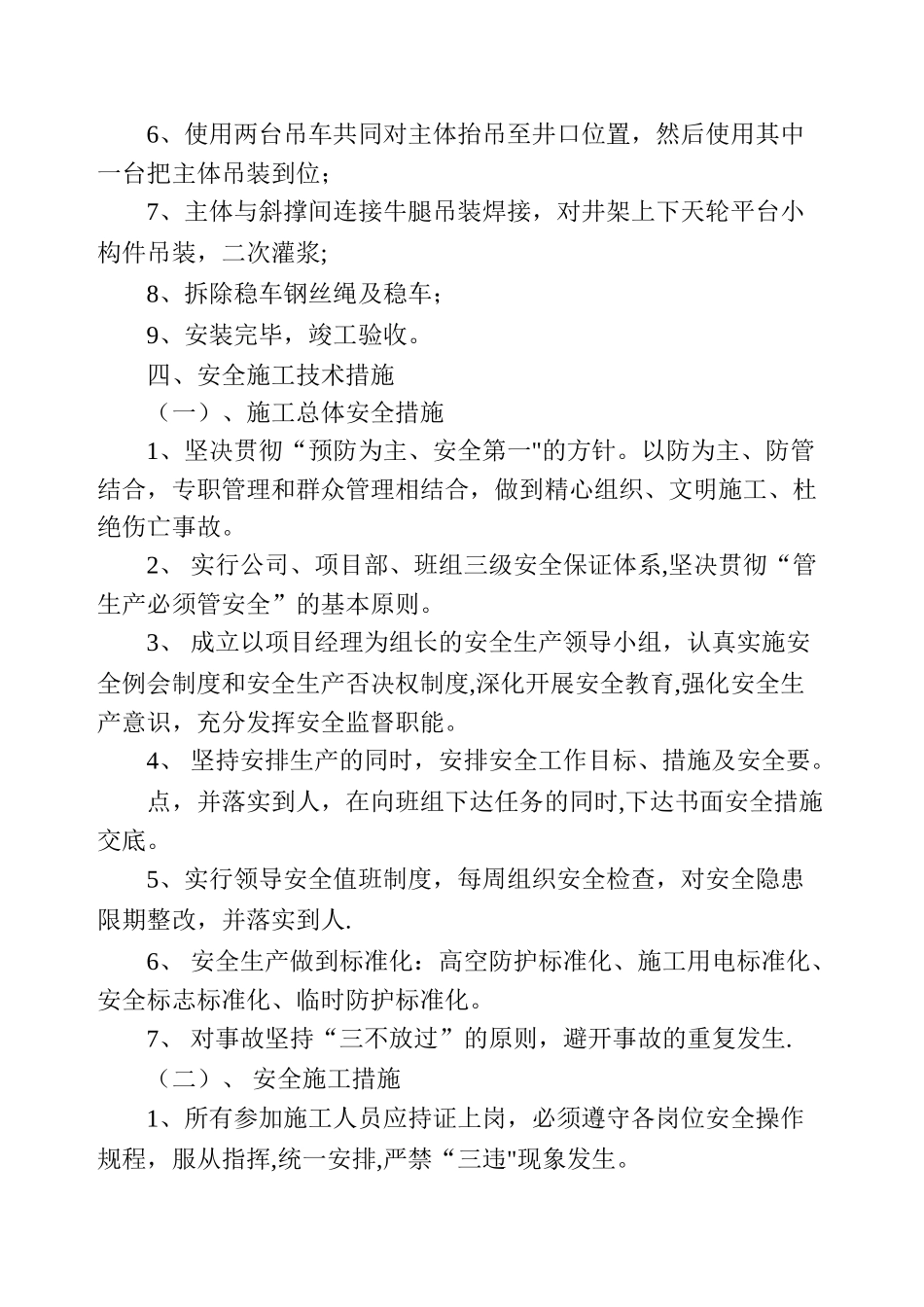

5、开工后应按消防要求,现场设置消防设施;三、施工顺序1、测量放线;2、构件进场,现场进行斜撑及主体的组装和焊接,焊后无损检测;3、焊接后现场补漆;4、地锚和稳车布置好后进行钢丝绳穿绕;5、吊车进场,两台吊车对斜撑架进行抬吊至 60°,再使用稳车把斜撑井架提升至设计高度;6、使用两台吊车共同对主体抬吊至井口位置,然后使用其中一台把主体吊装到位;7、主体与斜撑间连接牛腿吊装焊接,对井架上下天轮平台小构件吊装,二次灌浆;8、拆除稳车钢丝绳及稳车;9、安装完毕,竣工验收
四、安全施工技术措施(一)、施工总体安全措施1、坚决贯彻“预防为主、安全第一"的方针
以防为主、防管结合,专职管理和群众管理相结合,做到精心组织、文明施工、杜绝伤亡事故
2、 实行公司、项目部、班组三级安全保证体系,坚决贯彻“管生产必须管安全”的基本原则
3、 成立以项目经理为组长的安全生产领
