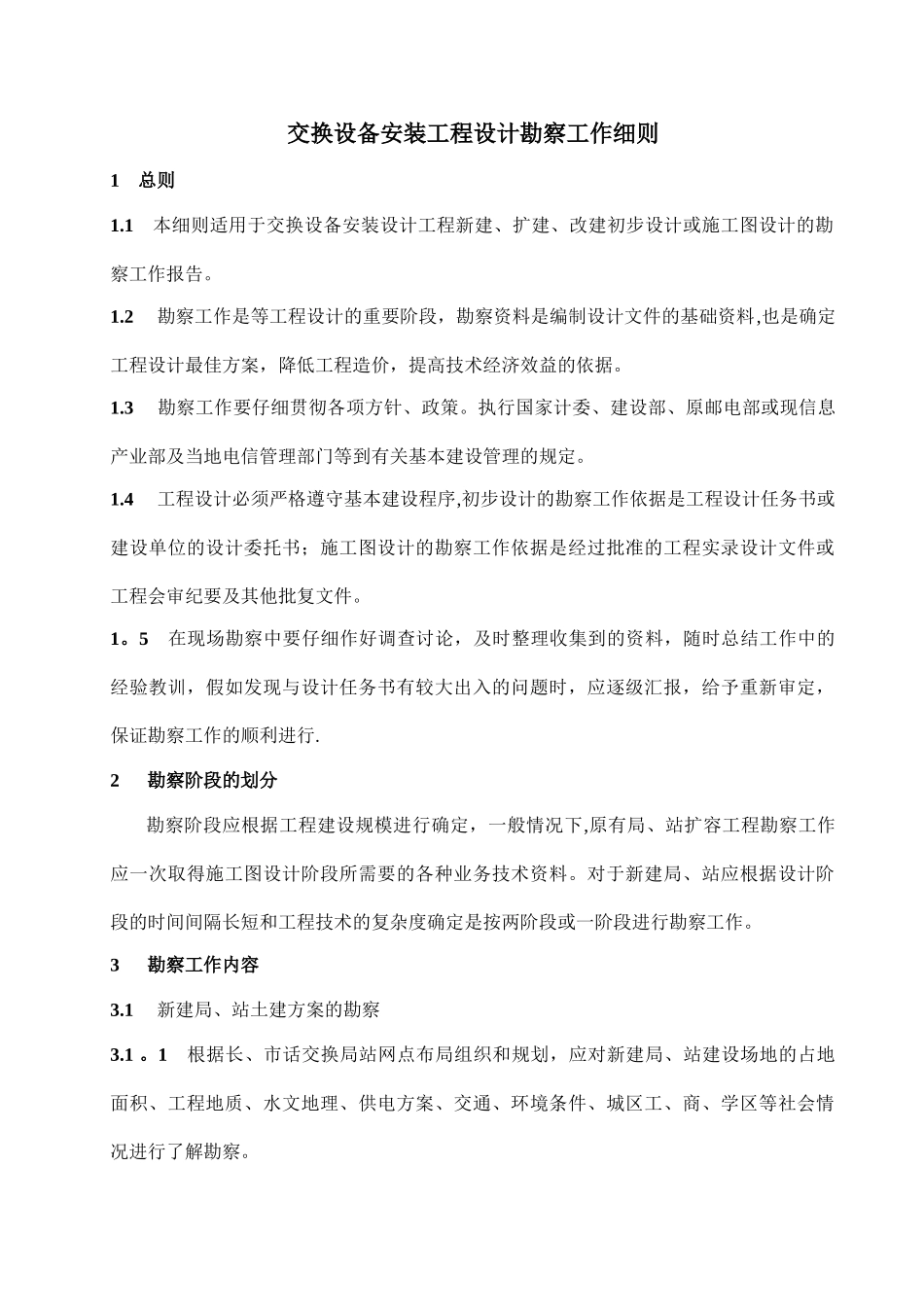

交换设备安装工程设计勘察工作细则1总则1
1 本细则适用于交换设备安装设计工程新建、扩建、改建初步设计或施工图设计的勘察工作报告
2 勘察工作是等工程设计的重要阶段,勘察资料是编制设计文件的基础资料,也是确定工程设计最佳方案,降低工程造价,提高技术经济效益的依据
3 勘察工作要仔细贯彻各项方针、政策
执行国家计委、建设部、原邮电部或现信息产业部及当地电信管理部门等到有关基本建设管理的规定
4 工程设计必须严格遵守基本建设程序,初步设计的勘察工作依据是工程设计任务书或建设单位的设计委托书;施工图设计的勘察工作依据是经过批准的工程实录设计文件或工程会审纪要及其他批复文件
5 在现场勘察中要仔细作好调查讨论,及时整理收集到的资料,随时总结工作中的经验教训,假如发现与设计任务书有较大出入的问题时,应逐级汇报,给予重新审定,保证勘察工作的顺利进行
2 勘察阶段的划分 勘察阶段应根据工程建设规模进行确定,一般情况下,原有局、站扩容工程勘察工作应一次取得施工图设计阶段所需要的各种业务技术资料
对于新建局、站应根据设计阶段的时间间隔长短和工程技术的复杂度确定是按两阶段或一阶段进行勘察工作
3 勘察工作内容3
1 新建局、站土建方案的勘察 3
1 根据长、市话交换局站网点布局组织和规划,应对新建局、站建设场地的占地面积、工程地质、水文地理、供电方案、交通、环境条件、城区工、商、学区等社会情况进行了解勘察
2 对主楼建筑以外的附属生产房屋的面积、位置的确定和勘察
3对现有各局的业务量、话务量、长途电路数,设备型号容量、设备的排列、设备的配置及现有机房社会化服务体系位置进行勘察
4根据所取得的资料确定新建局的话务量、初装齐备数量、终装最大容量,以便为绘制各楼层平面和总平面布置图制造条件
2 对已建 通信楼局(新建局、站)的勘察
