( 人工挖孔桩 )分部分项施工技术交底记录 渝建竣—28工程名称恒大城二期 97#~99#楼主体及配套工程施工单位江苏中兴建设有限公司分部分项名称人工挖孔桩施工班组挖孔桩班组交底部位基础计划完成日期交底日期2010-7-19
1、质量标准及执行规程法律规范:《建筑地基与地基工程施工质量验收法律规范》GB50202-2025《施工现场临时用电安全技术法律规范》JGJ46 的规定2、安全操作事项:见附页3、操作要点及技术措施:见附页4、其他注意事项:见附页主要参加人员:项目技术负责人: 交底人:交底接受人: 年 月 日注:记录可另附页
重庆市城市建设档案馆 重庆市建设工程质量监督总站 监制 技术交底(附页 1)工程名称恒大城二期 97#~99#楼主体及配套工程分项工程名称基础人工挖孔桩施工单位江苏中兴建设有限公司交 底 日 期 2025

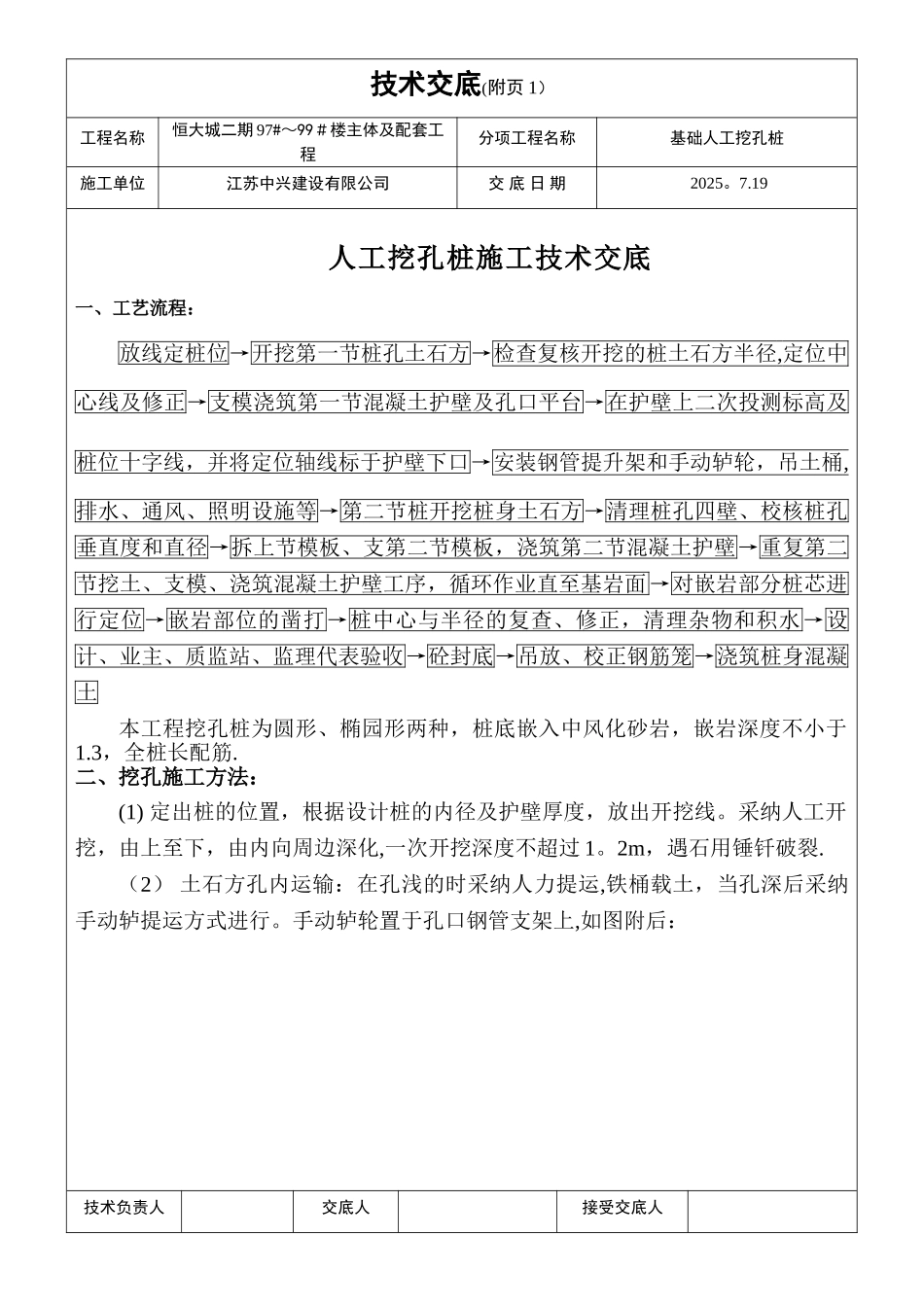

19人工挖孔桩施工技术交底一、工艺流程:放线定桩位→开挖第一节桩孔土石方→检查复核开挖的桩土石方半径,定位中心线及修正→支模浇筑第一节混凝土护壁及孔口平台→在护壁上二次投测标高及桩位十字线,并将定位轴线标于护壁下口→安装钢管提升架和手动轳轮,吊土桶,排水、通风、照明设施等→第二节桩开挖桩身土石方→清理桩孔四壁、校核桩孔垂直度和直径→拆上节模板、支第二节模板,浇筑第二节混凝土护壁→重复第二节挖土、支模、浇筑混凝土护壁工序,循环作业直至基岩面→对嵌岩部分桩芯进行定位→嵌岩部位的凿打→桩中心与半径的复查、修正,清理杂物和积水→设计、业主、质监站、监理代表验收→砼封底→吊放、校正钢筋笼→浇筑桩身混凝土本工程挖孔桩为圆形、椭园形两种,桩底嵌入中风化砂岩,嵌岩深度不小于1
3,全桩长配筋
二、挖孔施工方法:(1) 定出桩的位置,根据设计桩的内径及护壁厚度,放出开挖线
采纳人工开挖,由上至下,由内向周边深化,一次开挖深度不超过 1

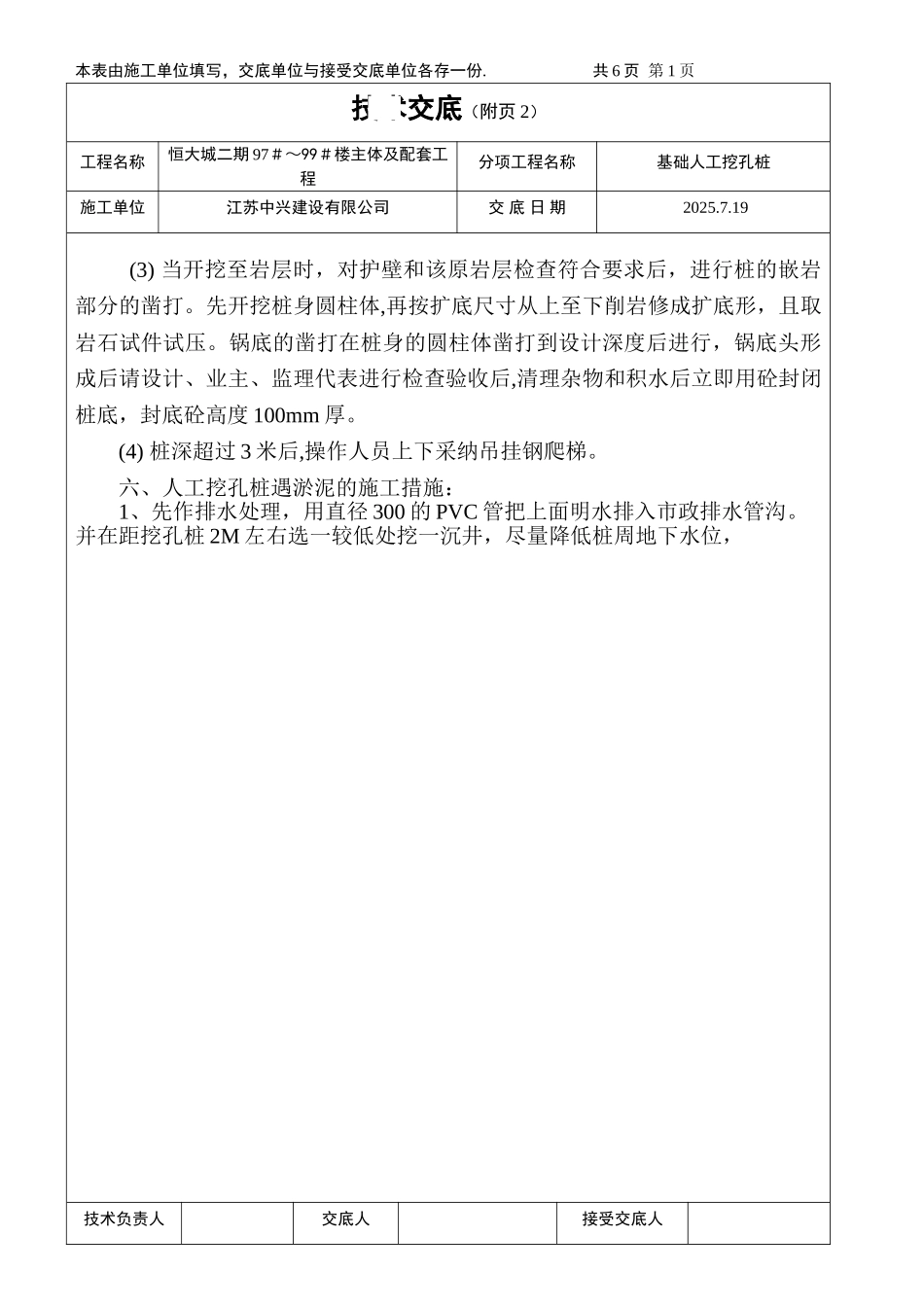

2m,遇石用锤钎破裂
