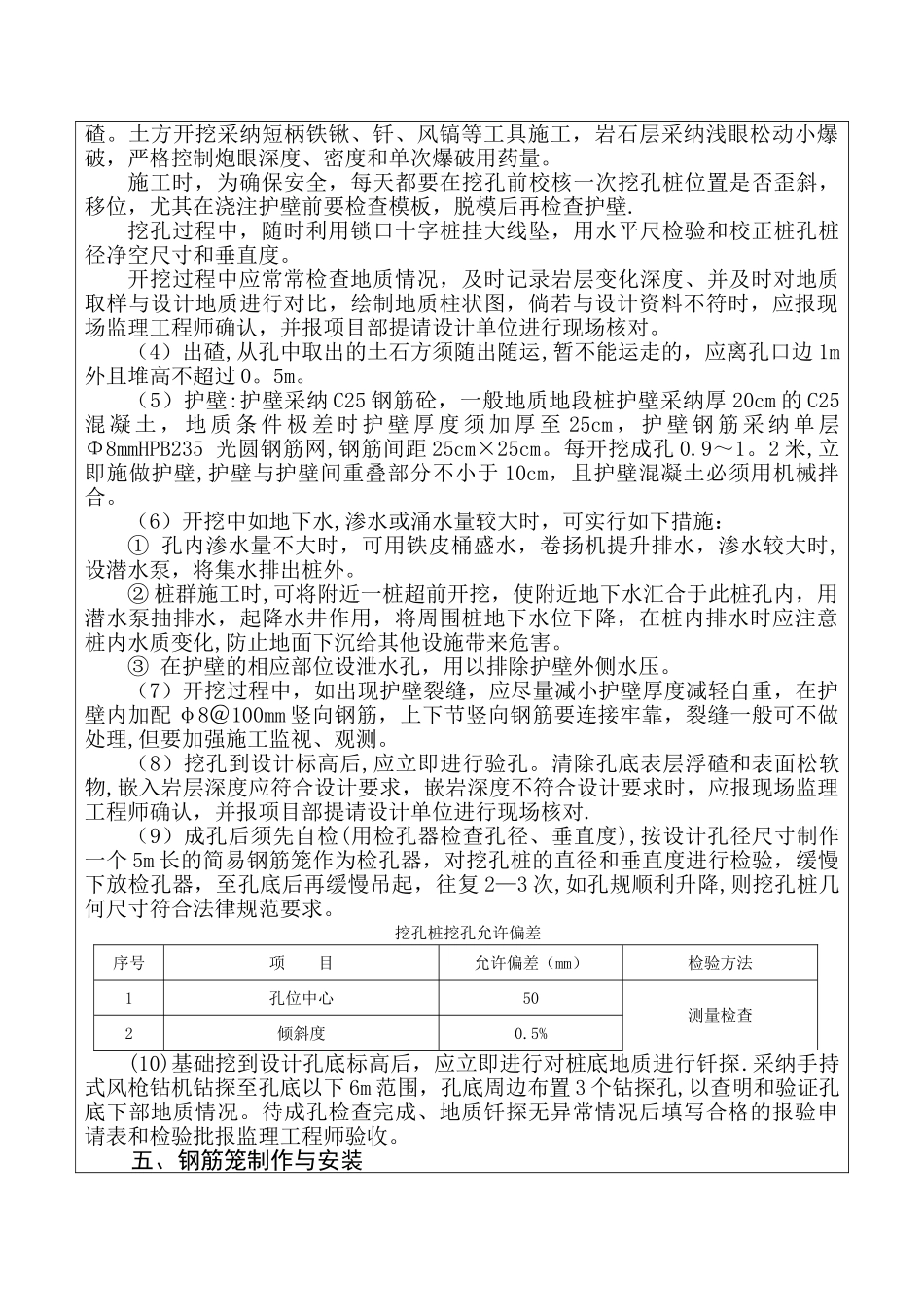

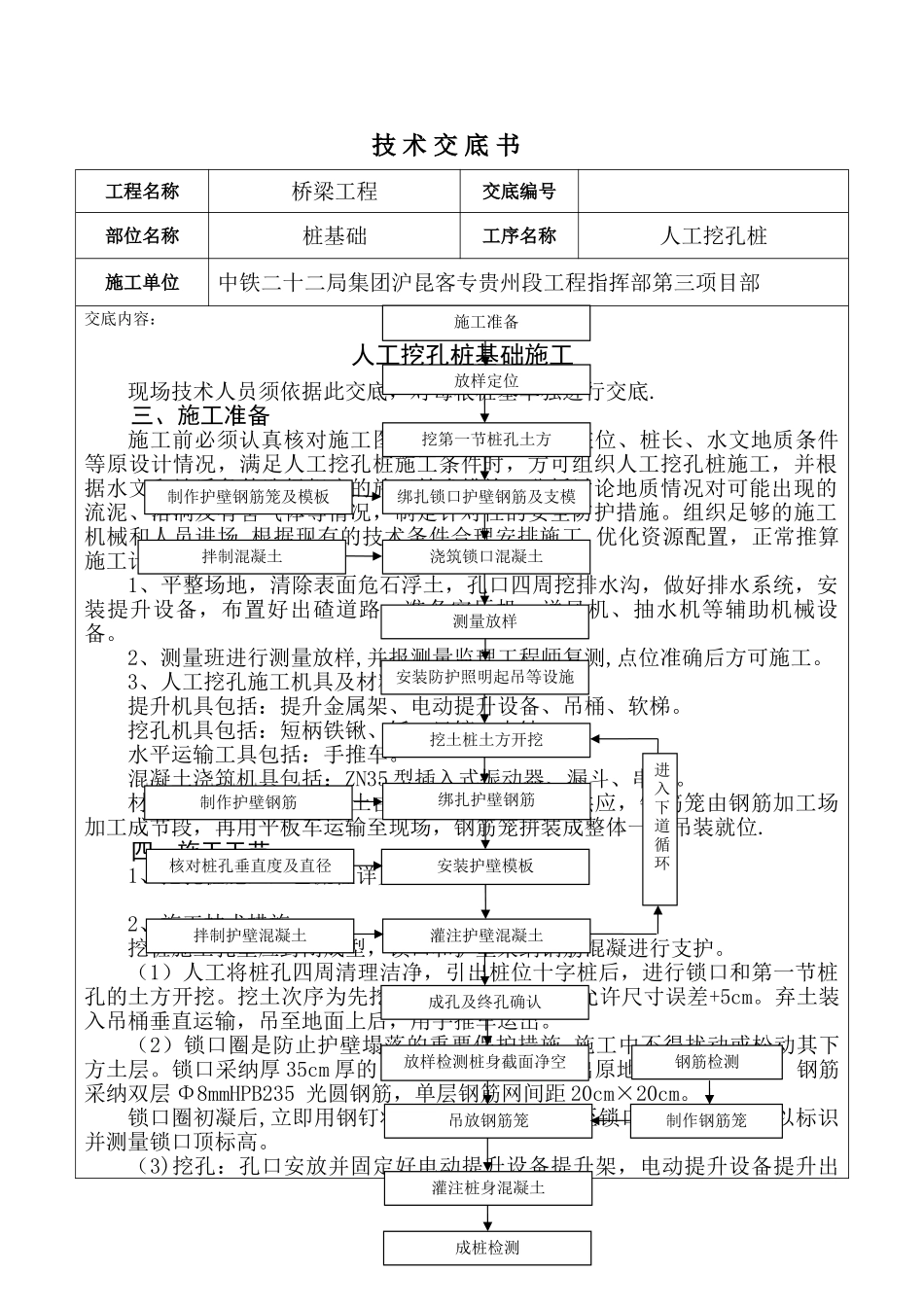

技 术 交 底 书工程名称桥梁工程交底编号部位名称桩基础工序名称人工挖孔桩施工单位中铁二十二局集团沪昆客专贵州段工程指挥部第三项目部交底内容:人工挖孔桩基础施工现场技术人员须依据此交底,对每根桩基单独进行交底
三、施工准备施工前必须认真核对施工图和地质资料,包括桩位、桩长、水文地质条件等原设计情况,满足人工挖孔桩施工条件时,方可组织人工挖孔桩施工,并根据水文和地质条件选择相应的施工技术措施,分析讨论地质情况对可能出现的流泥、溶洞及有害气体等情况,制定针对性的安全防护措施
组织足够的施工机械和人员进场,根据现有的技术条件合理安排施工,优化资源配置,正常推算施工计划
1、平整场地,清除表面危石浮土,孔口四周挖排水沟,做好排水系统,安装提升设备,布置好出碴道路,准备空压机、送风机、抽水机等辅助机械设备
2、测量班进行测量放样,并报测量监理工程师复测,点位准确后方可施工
3、人工挖孔施工机具及材料准备:提升机具包括:提升金属架、电动提升设备、吊桶、软梯
挖孔机具包括:短柄铁锹、钎、风镐、电钻
水平运输工具包括:手推车
混凝土浇筑机具包括:ZN35 型插入式振动器、漏斗、串筒
材料供应:施工用混凝土由混凝土集中拌合站供应,钢筋笼由钢筋加工场加工成节段,再用平板车运输至现场,钢筋笼拼装成整体一次吊装就位
四、施工工艺1、挖孔桩施工工艺流程详见下表2、施工技术措施挖桩施工孔壁应封闭成型,锁口和护壁采纳钢筋混凝进行支护
(1)人工将桩孔四周清理洁净,引出桩位十字桩后,进行锁口和第一节桩孔的土方开挖
挖土次序为先挖中间部分后挖周边,允许尺寸误差+5cm
弃土装入吊桶垂直运输,吊至地面上后,用手推车运出
(2)锁口圈是防止护壁塌落的重要保护措施,施工中不得扰动或松动其下方土层
锁口采纳厚 35cm 厚的 C25 钢筋混凝土,高出原地面不少于 30cm,钢筋采纳双层 Φ8mmHPB235 光圆钢
