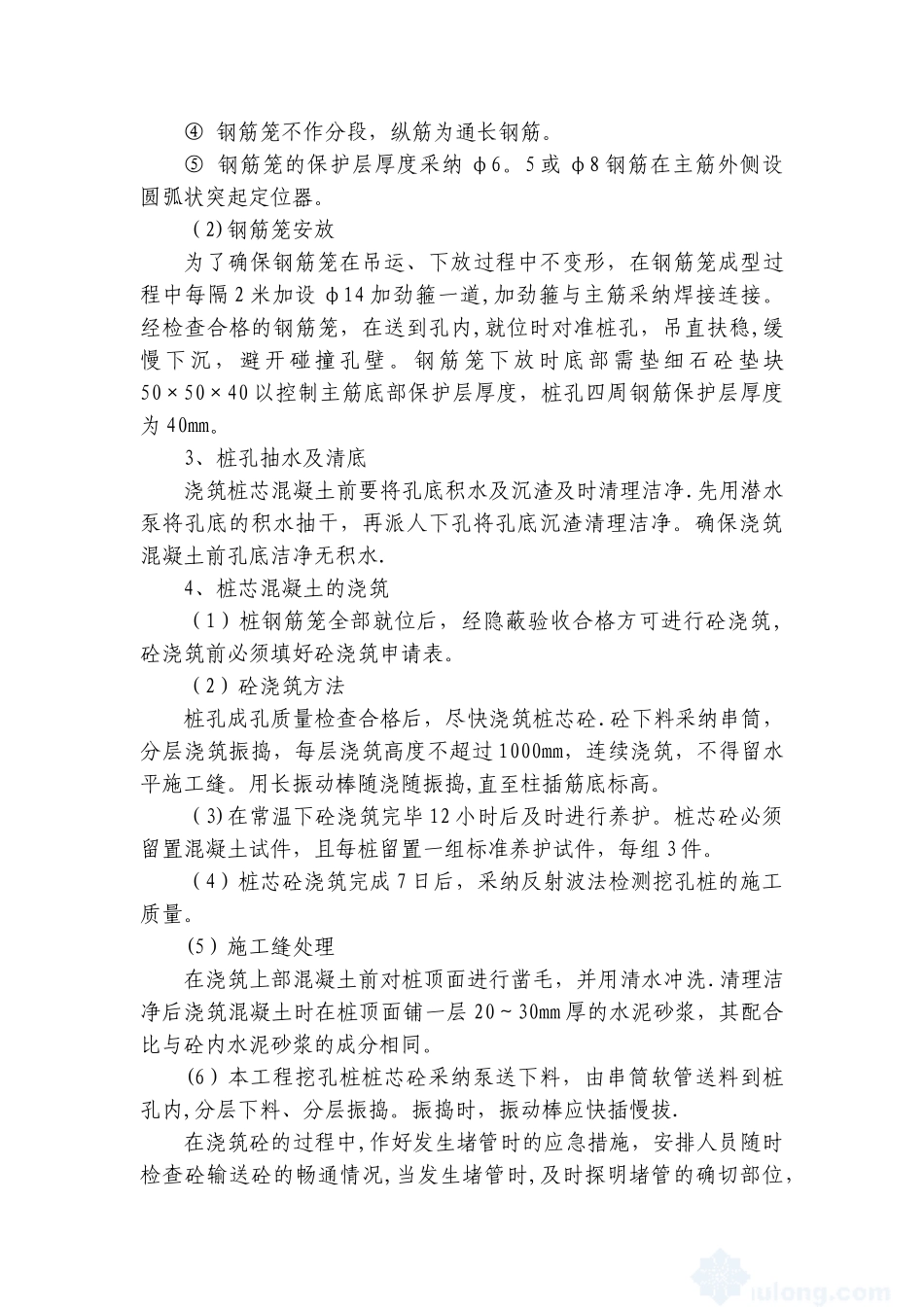

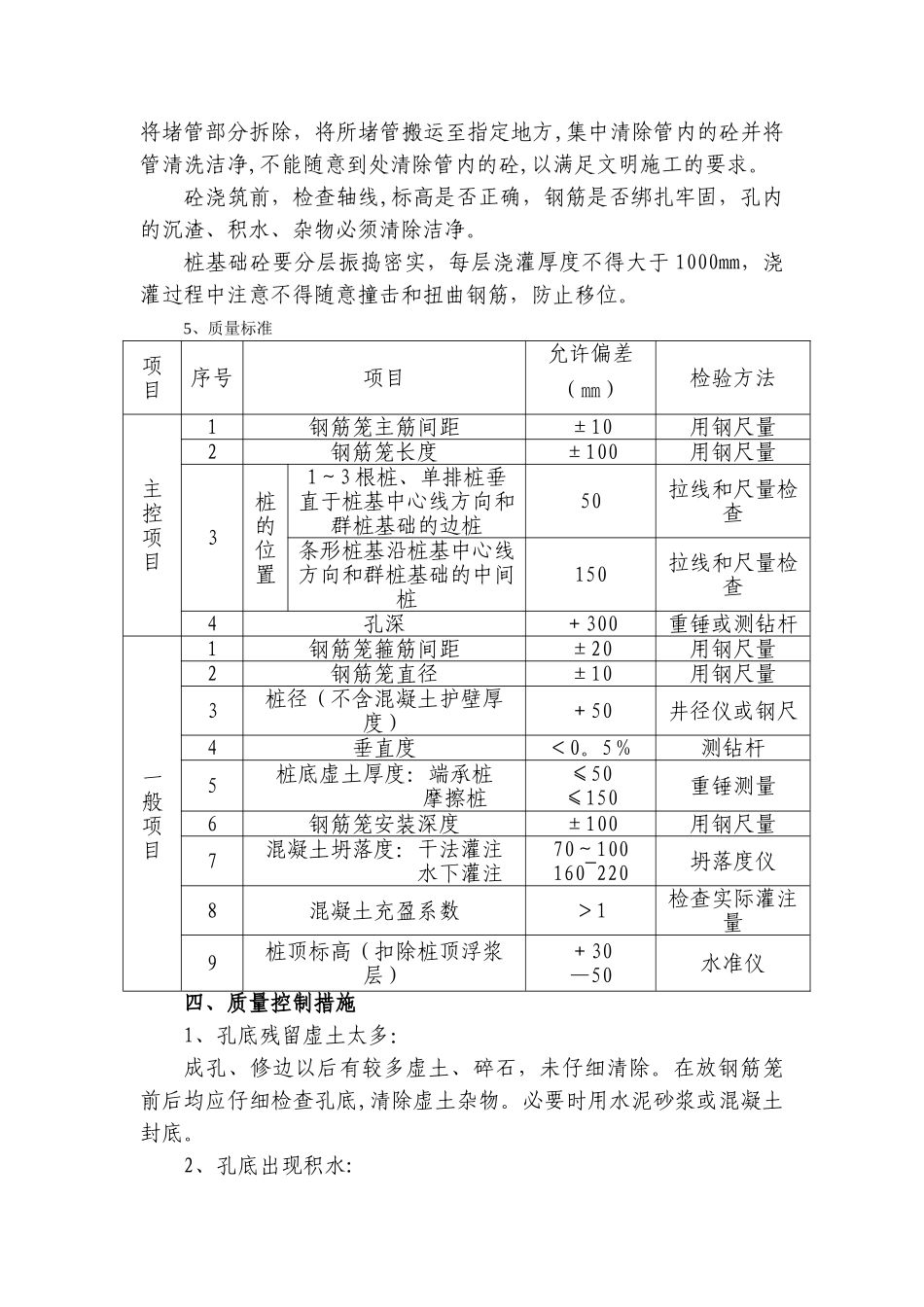

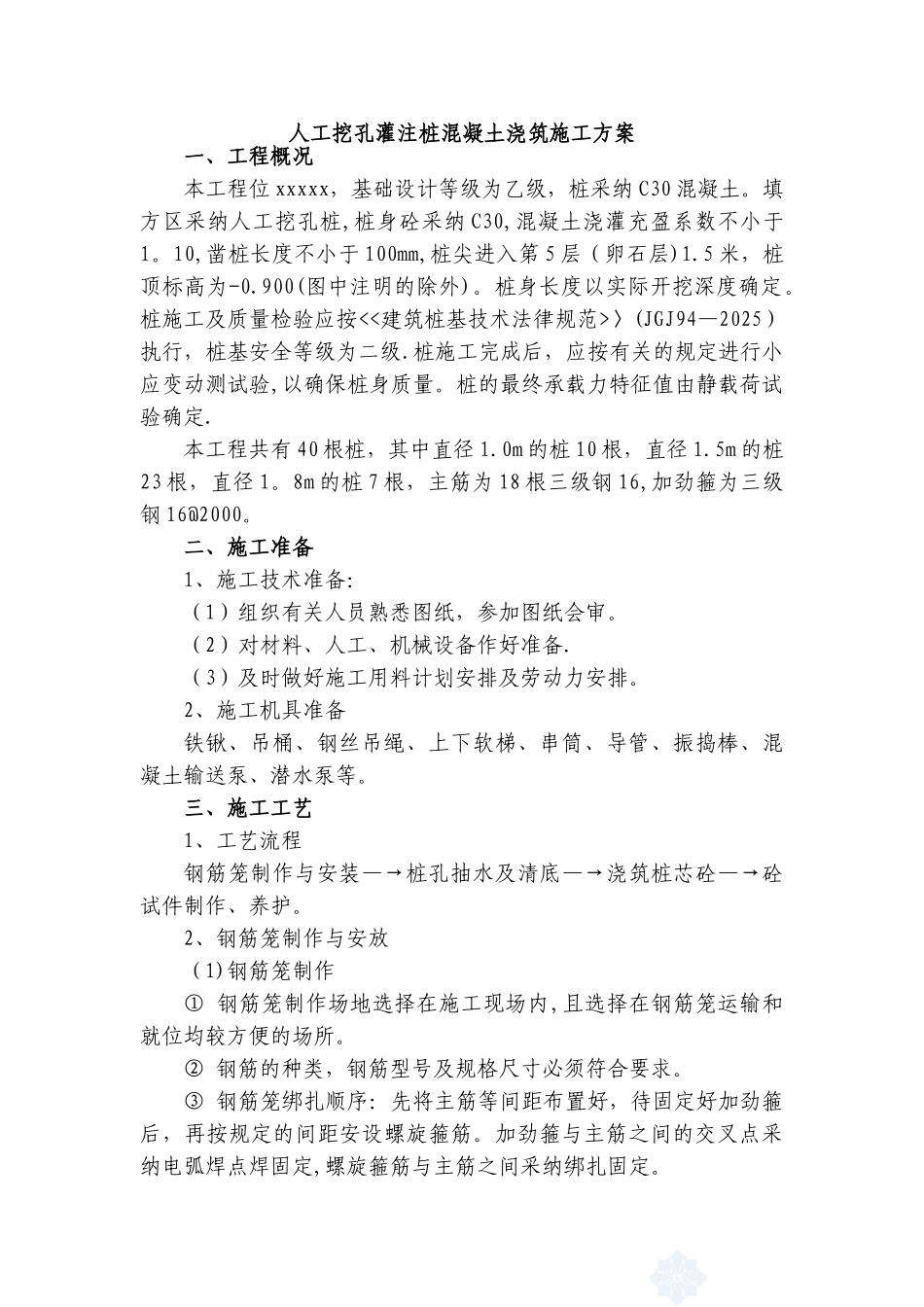

人工挖孔灌注桩混凝土浇筑施工方案一、工程概况 本工程位 xxxxx,基础设计等级为乙级,桩采纳 C30 混凝土。填方区采纳人工挖孔桩,桩身砼采纳 C30,混凝土浇灌充盈系数不小于1。10,凿桩长度不小于 100mm,桩尖进入第 5 层(卵石层)1.5 米,桩顶标高为-0.900(图中注明的除外)。桩身长度以实际开挖深度确定。桩施工及质量检验应按<<建筑桩基技术法律规范>〉(JGJ94—2025)执行,桩基安全等级为二级.桩施工完成后,应按有关的规定进行小应变动测试验,以确保桩身质量。桩的最终承载力特征值由静载荷试验确定.本工程共有 40 根桩,其中直径 1.0m 的桩 10 根,直径 1.5m 的桩23 根,直径 1。8m 的桩 7 根,主筋为 18 根三级钢 16,加劲箍为三级钢 16@2000。二、施工准备1、施工技术准备:(1)组织有关人员熟悉图纸,参加图纸会审。(2)对材料、人工、机械设备作好准备.(3)及时做好施工用料计划安排及劳动力安排。2、施工机具准备铁锹、吊桶、钢丝吊绳、上下软梯、串筒、导管、振捣棒、混凝土输送泵、潜水泵等。三、施工工艺1、工艺流程钢筋笼制作与安装—→桩孔抽水及清底—→浇筑桩芯砼—→砼试件制作、养护。2、钢筋笼制作与安放(1)钢筋笼制作① 钢筋笼制作场地选择在施工现场内,且选择在钢筋笼运输和就位均较方便的场所。② 钢筋的种类,钢筋型号及规格尺寸必须符合要求。③ 钢筋笼绑扎顺序:先将主筋等间距布置好,待固定好加劲箍后,再按规定的间距安设螺旋箍筋。加劲箍与主筋之间的交叉点采纳电弧焊点焊固定,螺旋箍筋与主筋之间采纳绑扎固定。④ 钢筋笼不作分段,纵筋为通长钢筋。⑤ 钢筋笼的保护层厚度采纳 φ6。5 或 φ8 钢筋在主筋外侧设圆弧状突起定位器。(2)钢筋笼安放为了确保钢筋笼在吊运、下放过程中不变形,在钢筋笼成型过程中每隔 2 米加设 φ14 加劲箍一道,加劲箍与主筋采纳焊接连接。经检查合格的钢筋笼,在送到孔内,就位时对准桩孔,吊直扶稳,缓慢下沉,避开碰撞孔壁。钢筋笼下放时底 部需垫细 石砼垫块50×50×40 以控制主筋底部保护层厚度,桩孔四周钢筋保护层厚度为 40mm。3、桩孔抽水及清底浇筑桩芯混凝土前要将孔底积水及沉渣及时清理洁净.先用潜水泵将孔底的积水抽干,再派人下孔将孔底沉渣清理洁净。确保浇筑混凝土前孔底洁净无积水.4、桩芯混凝土的浇筑(1)桩钢筋笼全部就位后,经隐蔽验收合格方可进行砼浇筑,砼浇筑前必须填好砼浇筑申请表。(2)砼浇筑方法桩孔成孔质量检查...
