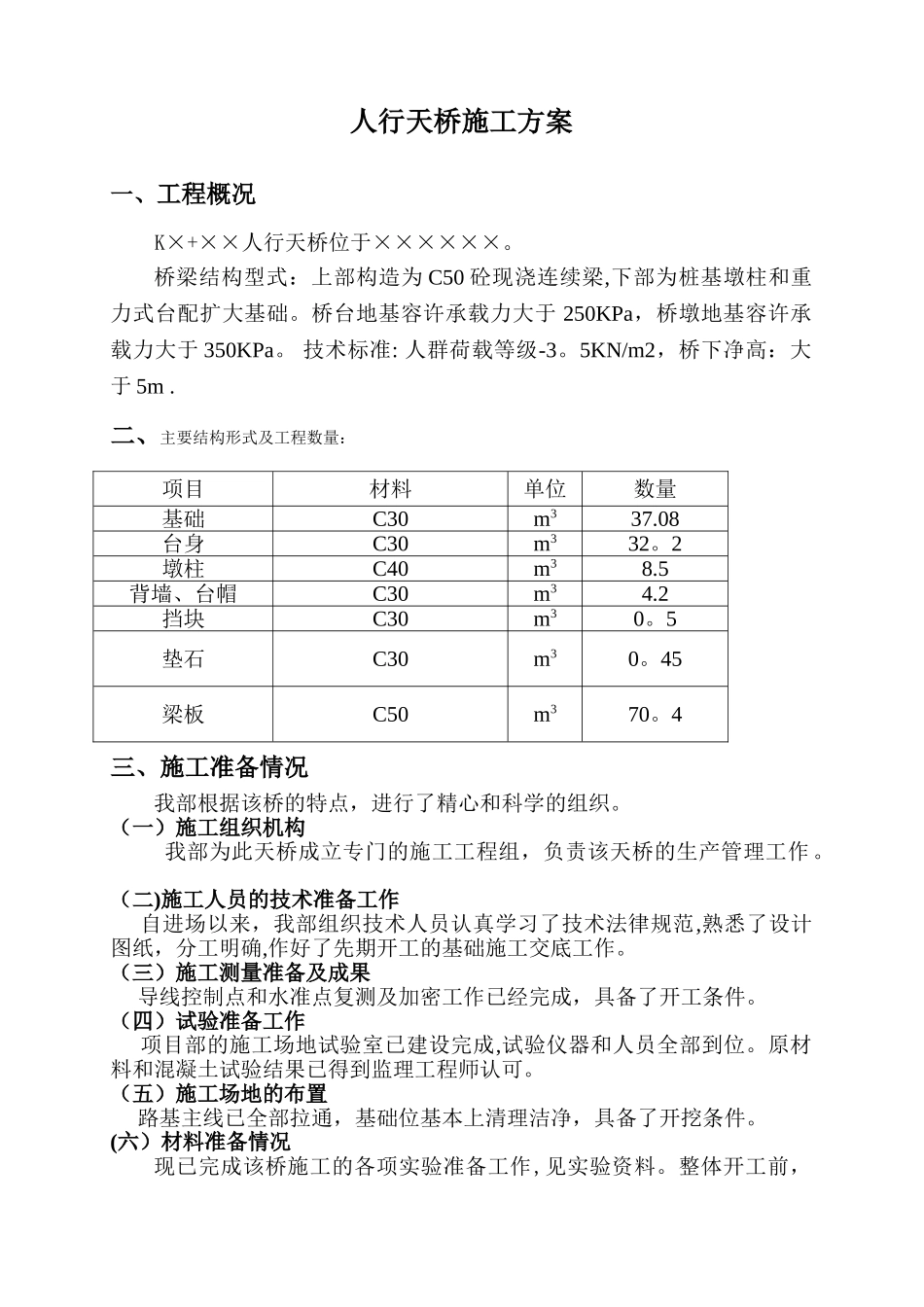

人行天桥施工方案一、工程概况K×+××人行天桥位于××××××
桥梁结构型式:上部构造为 C50 砼现浇连续梁,下部为桩基墩柱和重力式台配扩大基础
桥台地基容许承载力大于 250KPa,桥墩地基容许承载力大于 350KPa
技术标准: 人群荷载等级-3
5KN/m2,桥下净高:大于 5m
二、主要结构形式及工程数量:项目材料单位数量基础C30m337
08台身C30m332
2墩柱C40m38
5背墙、台帽C30m34
2挡块C30m30
5垫石C30m30
45梁板C50m370
4三、施工准备情况我部根据该桥的特点,进行了精心和科学的组织
(一)施工组织机构我部为此天桥成立专门的施工工程组,负责该天桥的生产管理工作
(二)施工人员的技术准备工作 自进场以来,我部组织技术人员认真学习了技术法律规范,熟悉了设计图纸,分工明确,作好了先期开工的基础施工交底工作
(三)施工测量准备及成果 导线控制点和水准点复测及加密工作已经完成,具备了开工条件
(四)试验准备工作 项目部的施工场地试验室已建设完成,试验仪器和人员全部到位
原材料和混凝土试验结果已得到监理工程师认可
(五)施工场地的布置 路基主线已全部拉通,基础位基本上清理洁净,具备了开挖条件
(六)材料准备情况现已完成该桥施工的各项实验准备工作,见实验资料
整体开工前,已对用于该工程的原材料进行抽样检验
严格控制不合格的原材料进入现场
对于钢材、水泥等重要结构部位的材料严格检验其是否附有质检标志及出厂证明外;还按相应法律规范要求进行取样检验
项目部的施工场地试验室已建设完成,试验仪器和人员全部到位
原材料和混凝土试验结果已通过监理工程师认可
C30、C40、C50 砼配合比已审批,原材料已做试验结果已通过监理工程师认可
(七)机械设备准备情况 该天桥施工的机械设备己全部到位
四、主要施工方案(一)基础施工方案 该天桥为
