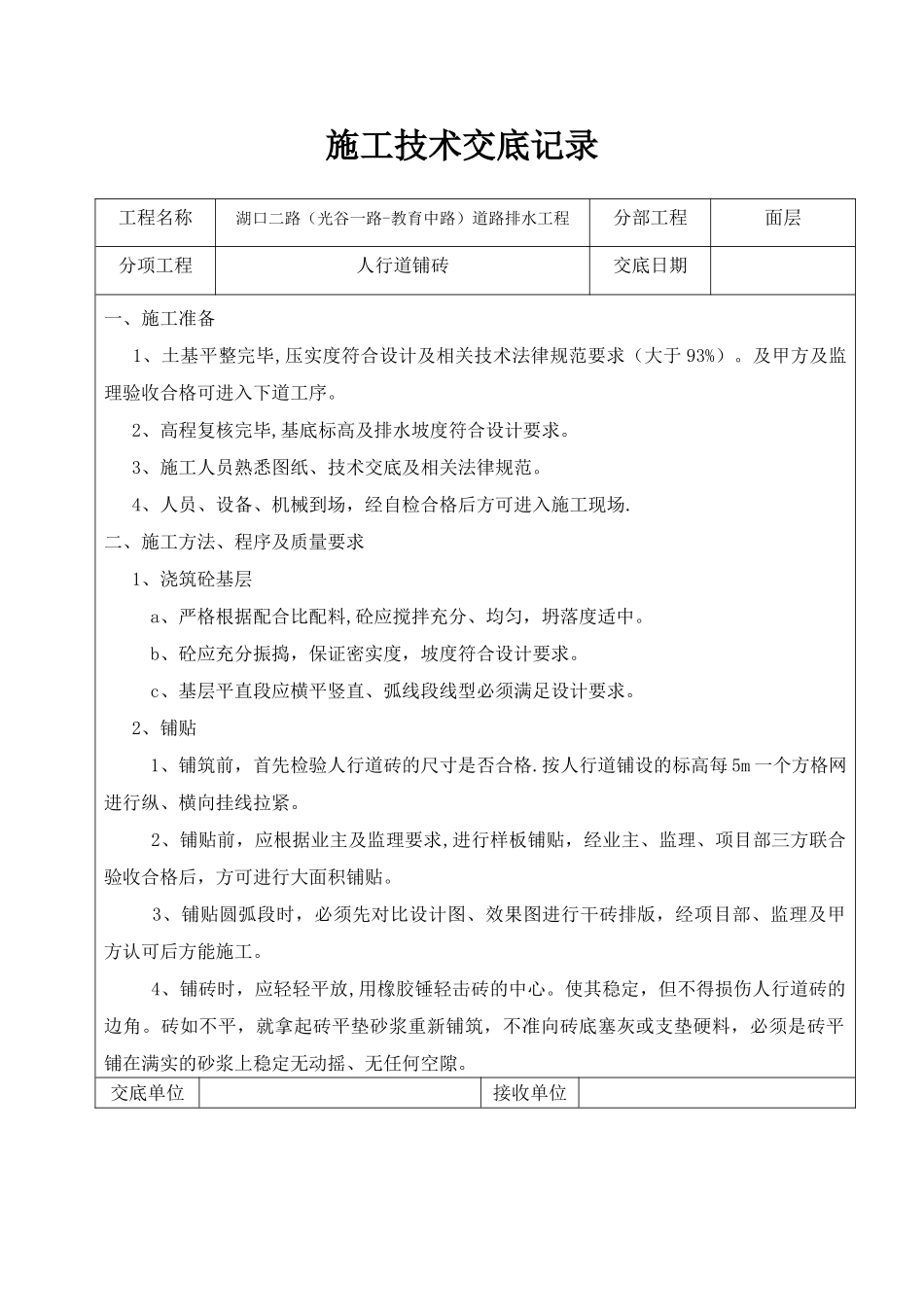

施工技术交底记录工程名称湖口二路(光谷一路-教育中路)道路排水工程分部工程面层分项工程人行道铺砖交底日期一、施工准备 1、土基平整完毕,压实度符合设计及相关技术法律规范要求(大于 93%)
及甲方及监理验收合格可进入下道工序
2、高程复核完毕,基底标高及排水坡度符合设计要求
3、施工人员熟悉图纸、技术交底及相关法律规范
4、人员、设备、机械到场,经自检合格后方可进入施工现场
二、施工方法、程序及质量要求 1、浇筑砼基层 a、严格根据配合比配料,砼应搅拌充分、均匀,坍落度适中
b、砼应充分振捣,保证密实度,坡度符合设计要求
c、基层平直段应横平竖直、弧线段线型必须满足设计要求
2、铺贴 1、铺筑前,首先检验人行道砖的尺寸是否合格
按人行道铺设的标高每 5m 一个方格网进行纵、横向挂线拉紧
2、铺贴前,应根据业主及监理要求,进行样板铺贴,经业主、监理、项目部三方联合验收合格后,方可进行大面积铺贴
3、铺贴圆弧段时,必须先对比设计图、效果图进行干砖排版,经项目部、监理及甲方认可后方能施工
4、铺砖时,应轻轻平放,用橡胶锤轻击砖的中心
使其稳定,但不得损伤人行道砖的边角
砖如不平,就拿起砖平垫砂浆重新铺筑,不准向砖底塞灰或支垫硬料,必须是砖平铺在满实的砂浆上稳定无动摇、无任何空隙
交底单位接收单位施工技术交底记录交底人接收人工程名称湖口二路(光谷一路-教育中路)道路排水工程分部工程面层分项工程人行道铺砖交底日期 5、人行道的直线段应向远外延伸,铺砌从道路纵向线前进,纵向线不动,横向线并随铺砌进度同时向前平移,以保持纵缝直顺
曲线段砖间可夹水泥砂浆楔形缝成扇形状,也可按直线段顺延铺筑,然后在边缘处用水泥砂浆补齐并刻缝
6、铺砌应稳固、无翘动,表面应平整、稳固、缝线直顺、灌缝饱满,无翘动、翘角、反坡、积水、空鼓现象,砂浆平均抗压等级符合设计规定,不低于设计 85%
