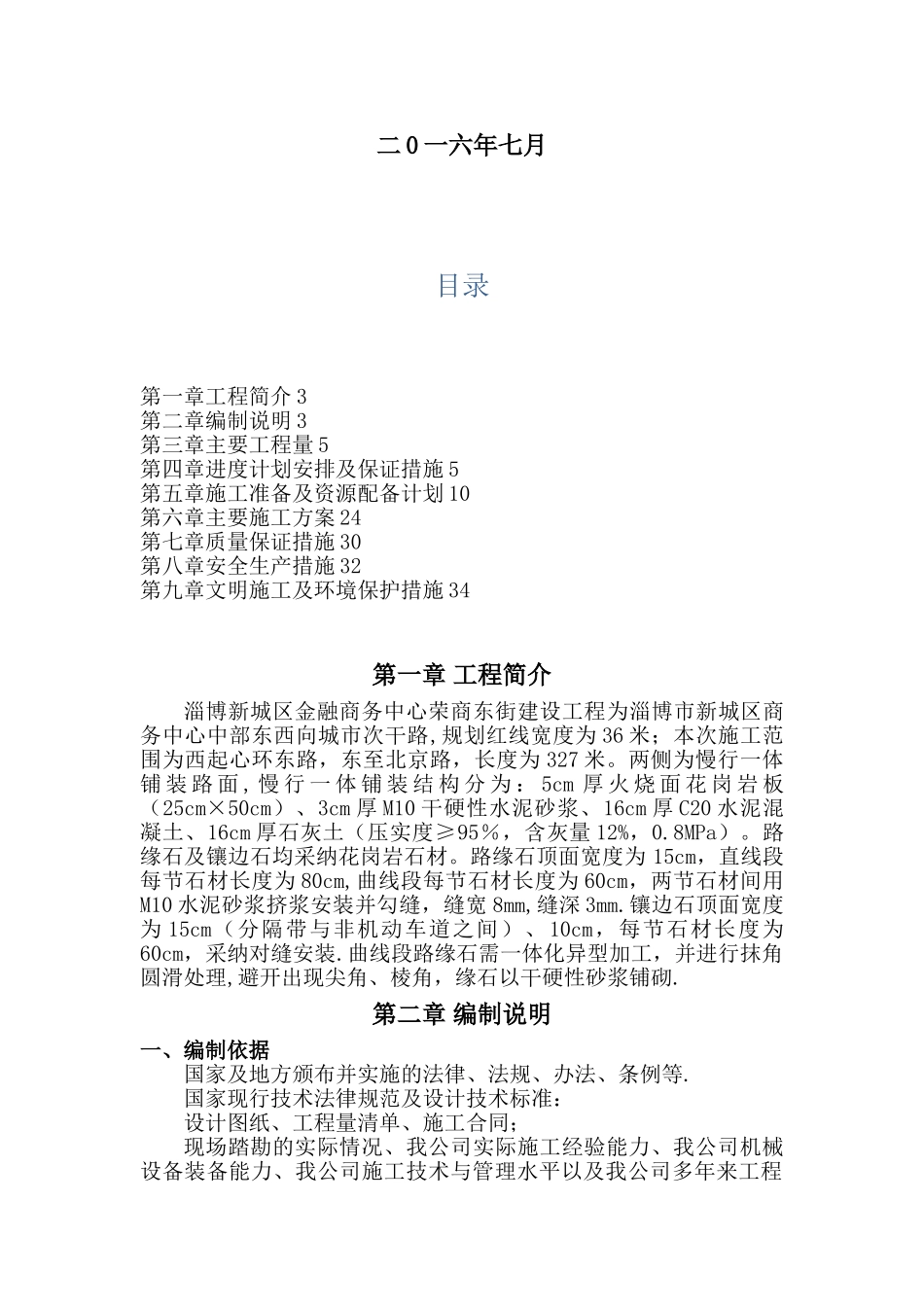

淄博新城区金融商务区中心荣商东街建设工程人行道及铺装技术方案山东金城建设有限公司市政分公司第五项目部二 0 一六年七月目录第一章工程简介 3第二章编制说明 3第三章主要工程量 5第四章进度计划安排及保证措施 5第五章施工准备及资源配备计划 10第六章主要施工方案 24第七章质量保证措施 30第八章安全生产措施 32第九章文明施工及环境保护措施 34第一章 工程简介淄博新城区金融商务中心荣商东街建设工程为淄博市新城区商务中心中部东西向城市次干路,规划红线宽度为 36 米;本次施工范围为西起心环东路,东至北京路,长度为 327 米
两侧为慢行一体铺 装 路 面 , 慢 行 一 体 铺 装 结 构 分 为 : 5cm 厚 火 烧 面 花 岗 岩 板(25cm×50cm)、3cm 厚 M10 干硬性水泥砂浆、16cm 厚 C20 水泥混凝土、16cm 厚石灰土(压实度≥95%,含灰量 12%,0
路缘石及镶边石均采纳花岗岩石材
路缘石顶面宽度为 15cm,直线段每节石材长度为 80cm,曲线段每节石材长度为 60cm,两节石材间用M10 水泥砂浆挤浆安装并勾缝,缝宽 8mm,缝深 3mm
镶边石顶面宽度为 15cm(分隔带与非机动车道之间)、 10cm,每节石材长度为60cm,采纳对缝安装
曲线段路缘石需一体化异型加工,并进行抹角圆滑处理,避开出现尖角、棱角,缘石以干硬性砂浆铺砌

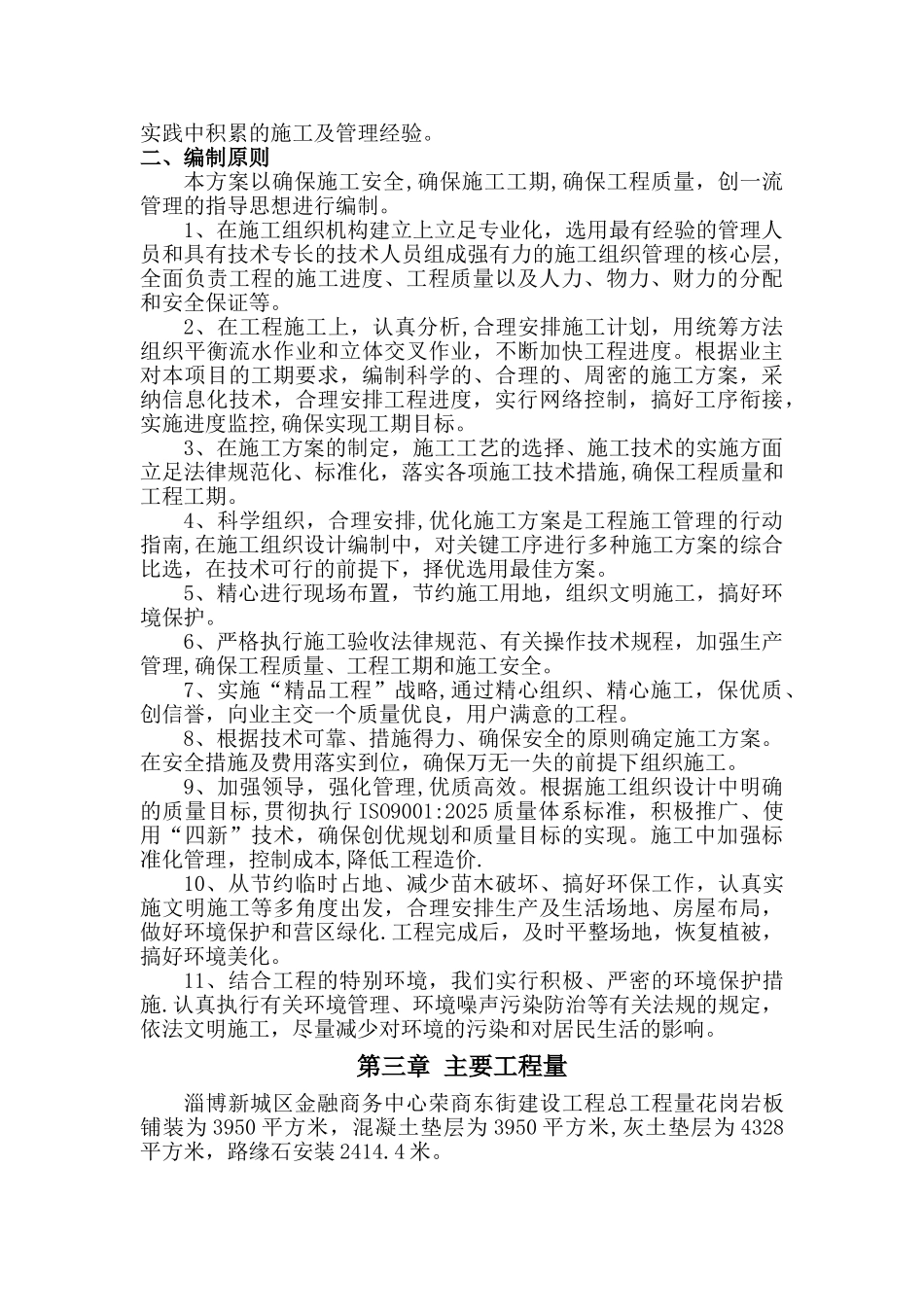

第二章 编制说明一、编制依据国家及地方颁布并实施的法律、法规、办法、条例等
国家现行技术法律规范及设计技术标准:设计图纸、工程量清单、施工合同;现场踏勘的实际情况、我公司实际施工经验能力、我公司机械设备装备能力、我公司施工技术与管理水平以及我公司多年来工程实践中积累的施工及管理经验
二、编制原则本方案以确保施工安全,确保施工工期,确保工程质量,创一流管理的指导思想进行编制
1、在施工组织机构建
