人防工程施工质量控制(土建,水电预埋篇)奇妙的水电工马里奥 2025—10-08 21:51第一部分:土建施工一、说明1
为保证施工质量,工程施工中应对隐蔽工程作好记录,并应进行中间或分项检验,合格后方可进行下一工序的施工
人防工程在土建施工阶段涉及到各专业的预埋较为多,土建施工前应进行图纸会审,各专业分工明确
设备安装工程应与土建工程紧密配合,土建主体工程结束并检验合格后,方可进行设备安装
二、钢筋混凝土施工1、人防工程施工所采纳的模板及支架必须具有足够的强度、刚度和稳定性;保证工程结构和构件各部分形状、尺寸和相互位置的正确;模板的接缝不应漏浆;模板及其支架在安装过程中,必须设置防倾倒的临时固定设施
2、钢筋搭接处,应在中心和两端用铁丝扎牢;绑扎或焊接的钢筋网和钢筋骨架,不得有变形、松脱和开焊;各受力钢筋之间的绑扎接头位置应相互错开
3、大体积混凝土的浇筑应合理分段进行,使混凝土沿高度均匀上升;浇筑应在室外气温较低时进行,混凝土浇筑温度不宜超过 28 摄氏度
4、工程口部、防护密闭段、采光井、水库、水封井、防毒井、防爆井等有防护密闭要求的部位,应一次整体浇筑混凝土
三、底板浇注1、根据底板荷载主要系由下向上承受水压力、人防等效静载等荷载,底板上层钢筋一般从底板梁上层主筋下穿越
底板、侧墙、顶板上、下层钢筋绑扎时须设梅花型布置的拉结筋
(见设计法律规范第 4
11 条要求)2、平常使用的出入口及防护单元之间洞口如若采纳构件封堵,应在钢筋绑扎阶段注意封堵框的预埋,在底板后浇面层应按设计选用的图集设置封堵凹槽
(作法详见《07FJ02》)3、在底板钢筋绑扎阶段应注意在防护门及活门门框每角 2 根长度 1000 的 16螺纹钢预埋,不得漏埋

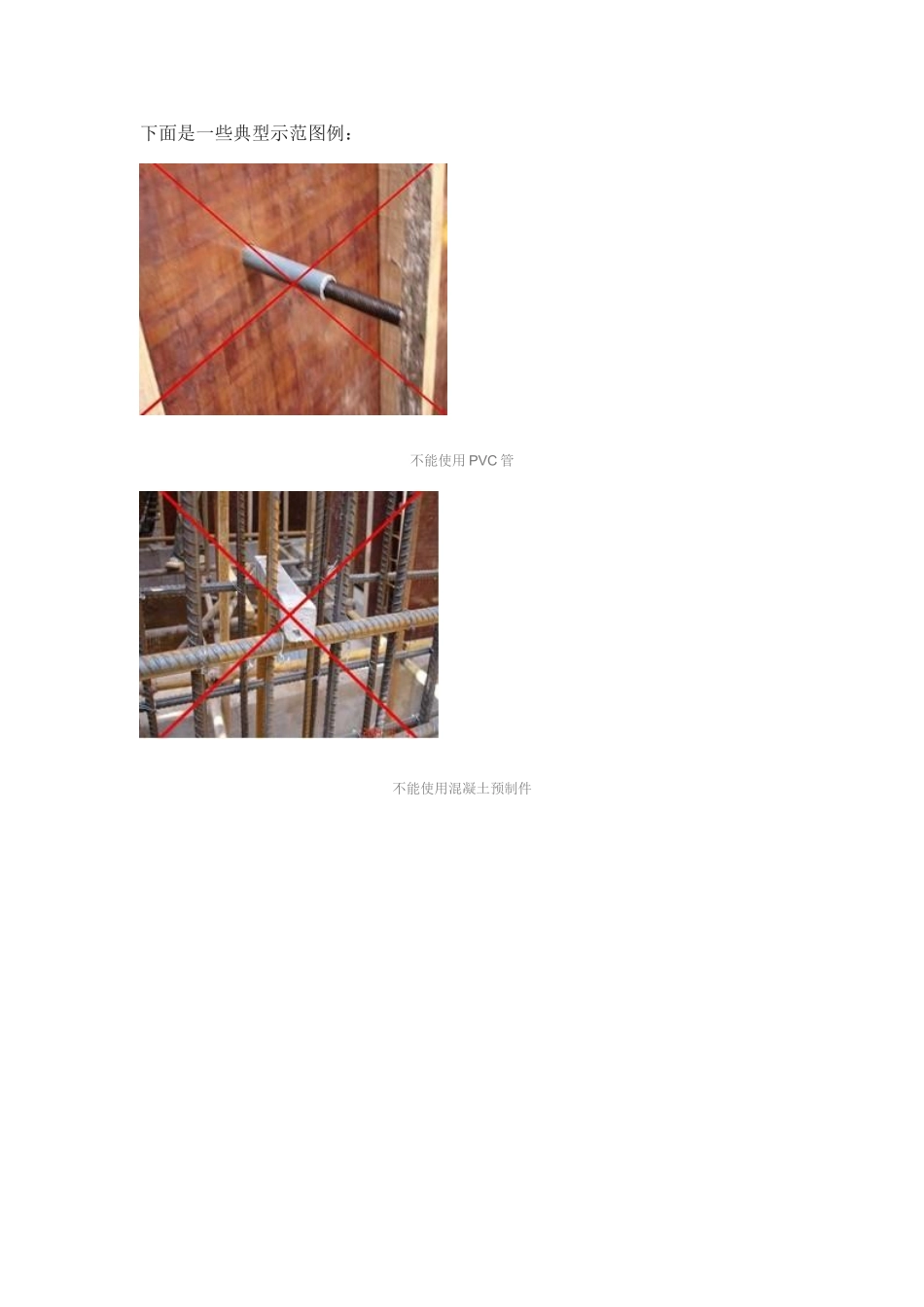

(作法详见《07FG04》)4、防爆地漏、呼唤铵钮及下水管预埋:战时给排水管材应为镀锌钢管;战时排水防爆地漏为丝接口;为避开地漏安
