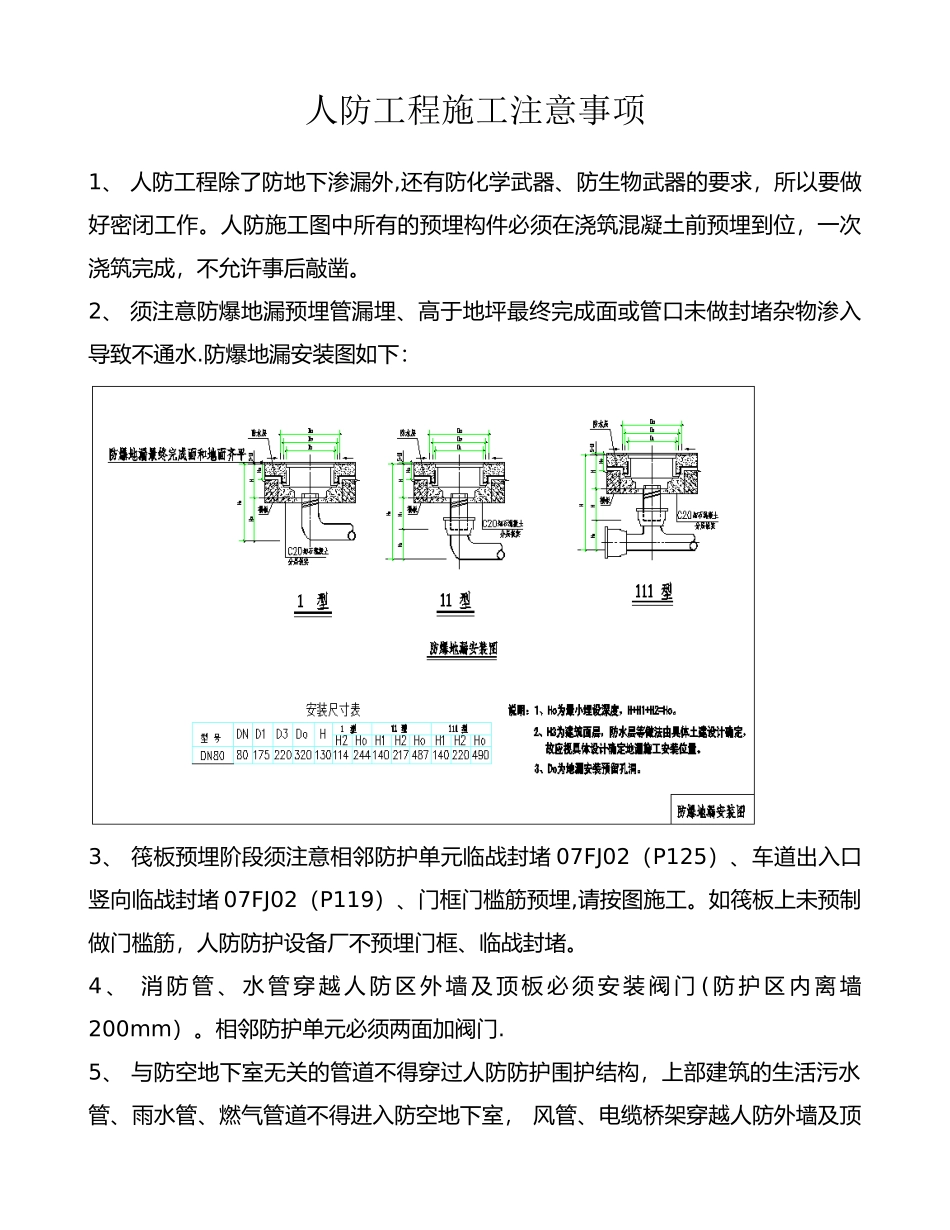

人防工程施工注意事项1、 人防工程除了防地下渗漏外,还有防化学武器、防生物武器的要求,所以要做好密闭工作
人防施工图中所有的预埋构件必须在浇筑混凝土前预埋到位,一次浇筑完成,不允许事后敲凿
2、 须注意防爆地漏预埋管漏埋、高于地坪最终完成面或管口未做封堵杂物渗入导致不通水

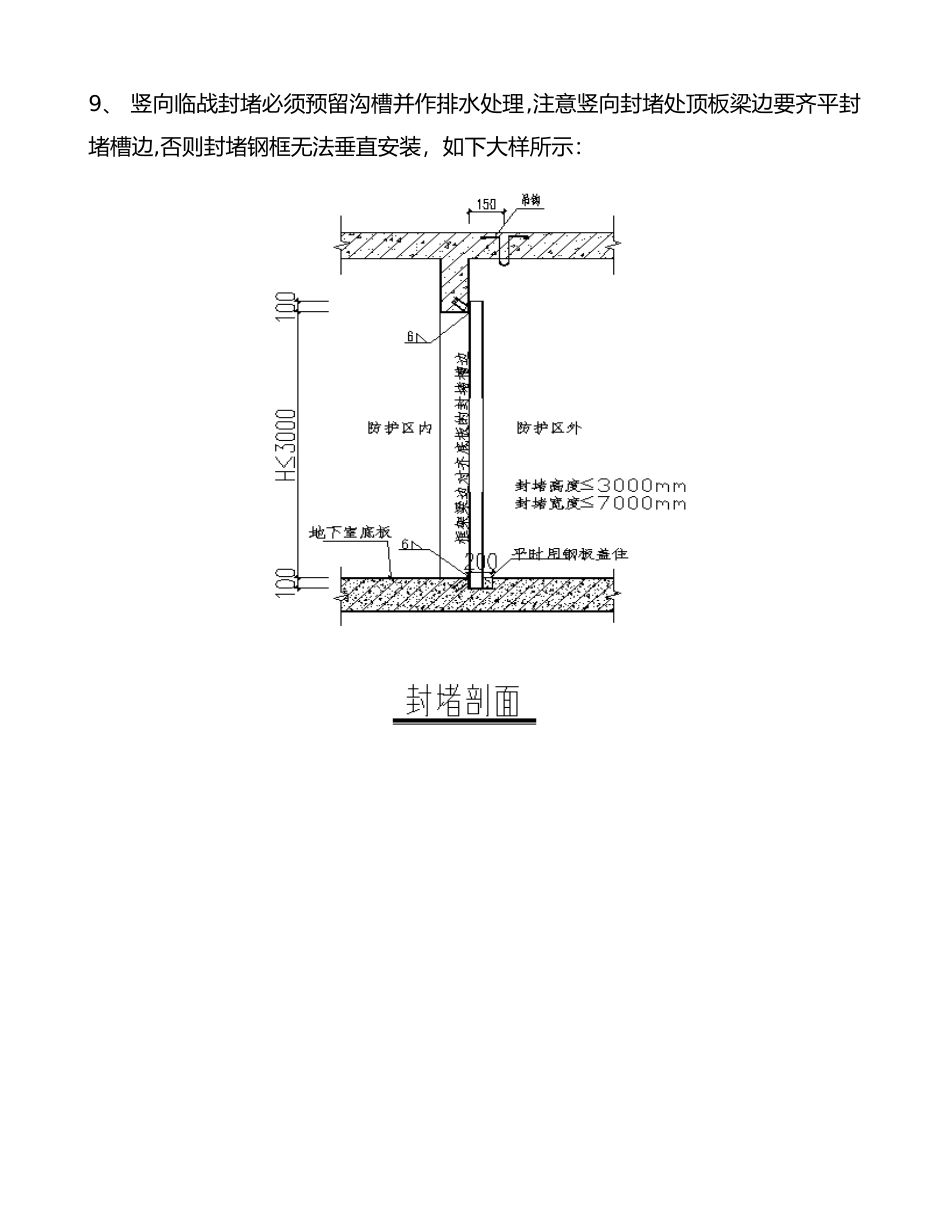

防爆地漏安装图如下:3、 筏板预埋阶段须注意相邻防护单元临战封堵 07FJ02(P125)、车道出入口竖向临战封堵 07FJ02(P119)、门框门槛筋预埋,请按图施工
如筏板上未预制做门槛筋,人防防护设备厂不预埋门框、临战封堵
4 、 消 防 管 、 水 管 穿 越 人 防 区 外 墙 及 顶 板 必 须 安 装 阀 门 ( 防 护 区 内 离 墙 200mm)
相邻防护单元必须两面加阀门

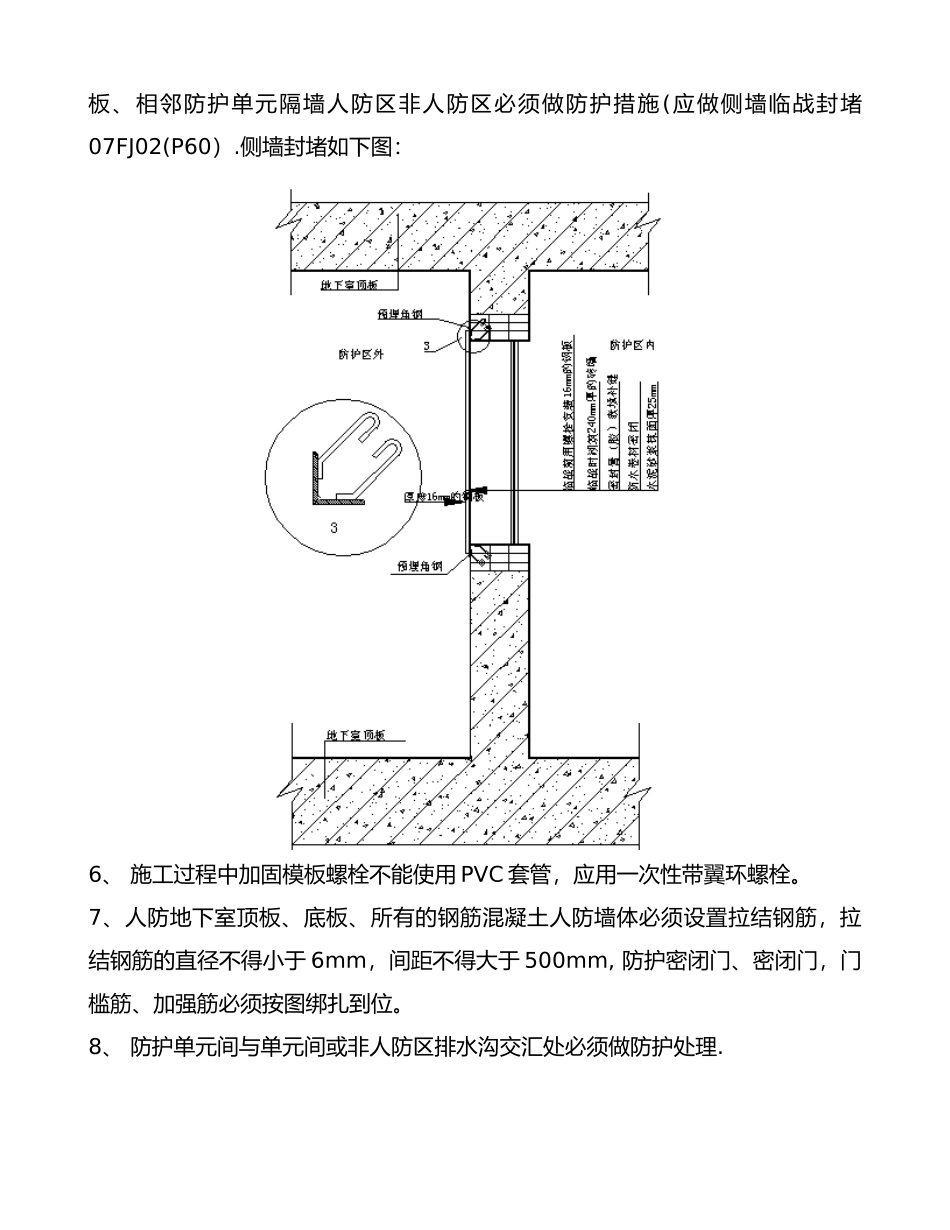

5、 与防空地下室无关的管道不得穿过人防防护围护结构,上部建筑的生活污水管、雨水管、燃气管道不得进入防空地下室, 风管、电缆桥架穿越人防外墙及顶板、相邻防护单元隔墙人防区非人防区必须做防护措施(应做侧墙临战封堵07FJ02(P60)
侧墙封堵如下图:6、 施工过程中加固模板螺栓不能使用 PVC 套管,应用一次性带翼环螺栓
7、人防地下室顶板、底板、所有的钢筋混凝土人防墙体必须设置拉结钢筋,拉结钢筋的直径不得小于 6mm,间距不得大于 500mm, 防护密闭门、密闭门,门槛筋、加强筋必须按图绑扎到位
8、 防护单元间与单元间或非人防区排水沟交汇处必须做防护处理
9、 竖向临战封堵必须预留沟槽并作排水处理,注意竖向封堵处顶板梁边要齐平封堵槽边,否则封堵钢框无法垂直安装,如下大样所示:10、平常通风竖井(顶板封堵)必须按图施工 07FJ02(P126),如下图所示:11、人防门框固定支撑,混凝土未达到最终强度不能拆除
12、 如人防口部染毒水池在密闭通道内,请核实设计法律规范是否符合要求
13、防空地下室人防工程如设计院设
