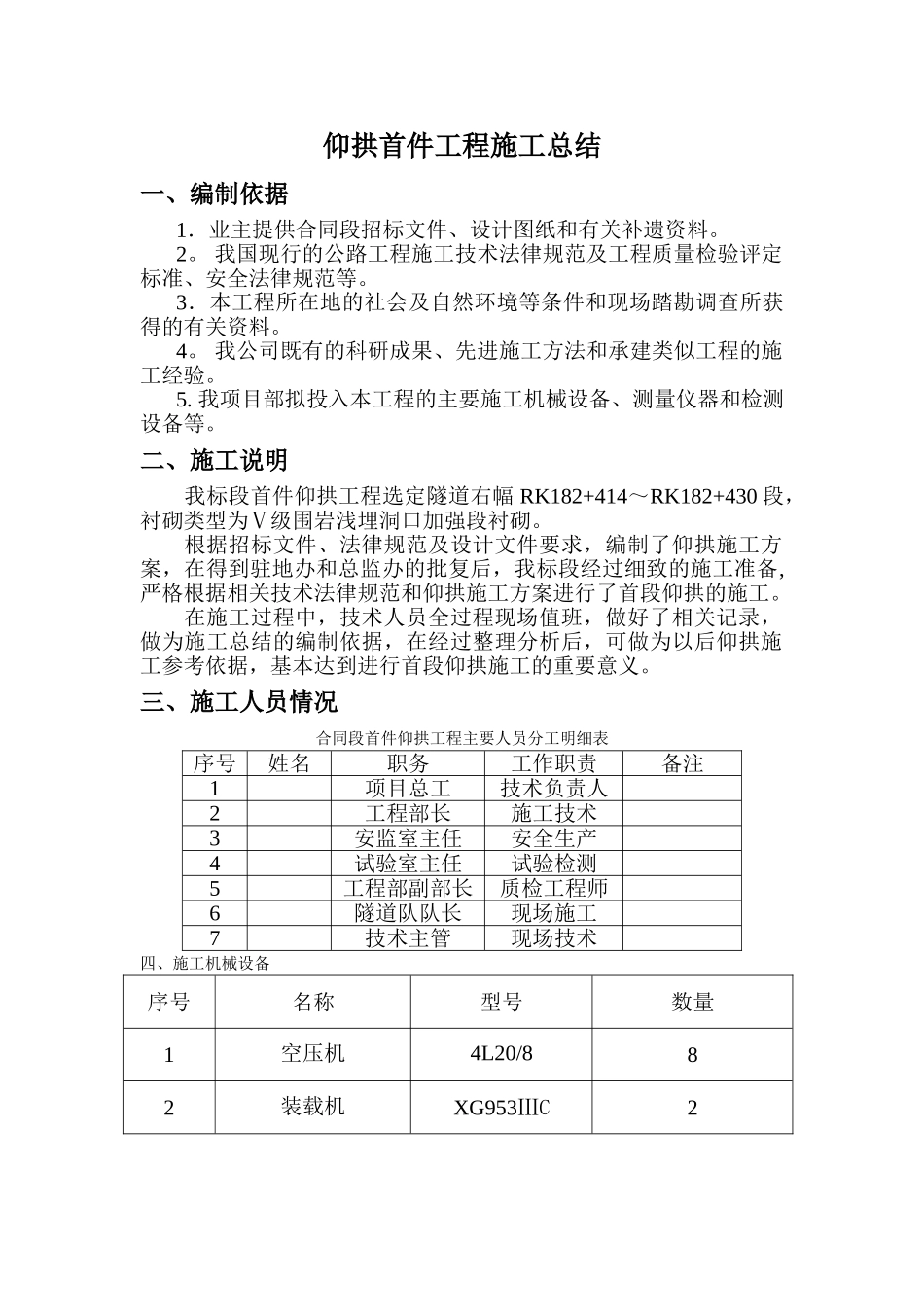

仰拱首件工程施工总结一、编制依据1.业主提供合同段招标文件、设计图纸和有关补遗资料
我国现行的公路工程施工技术法律规范及工程质量检验评定标准、安全法律规范等
3.本工程所在地的社会及自然环境等条件和现场踏勘调查所获得的有关资料
我公司既有的科研成果、先进施工方法和承建类似工程的施工经验
我项目部拟投入本工程的主要施工机械设备、测量仪器和检测设备等
二、施工说明我标段首件仰拱工程选定隧道右幅 RK182+414~RK182+430 段,衬砌类型为Ⅴ级围岩浅埋洞口加强段衬砌
根据招标文件、法律规范及设计文件要求,编制了仰拱施工方案,在得到驻地办和总监办的批复后,我标段经过细致的施工准备,严格根据相关技术法律规范和仰拱施工方案进行了首段仰拱的施工
在施工过程中,技术人员全过程现场值班,做好了相关记录,做为施工总结的编制依据,在经过整理分析后,可做为以后仰拱施工参考依据,基本达到进行首段仰拱施工的重要意义

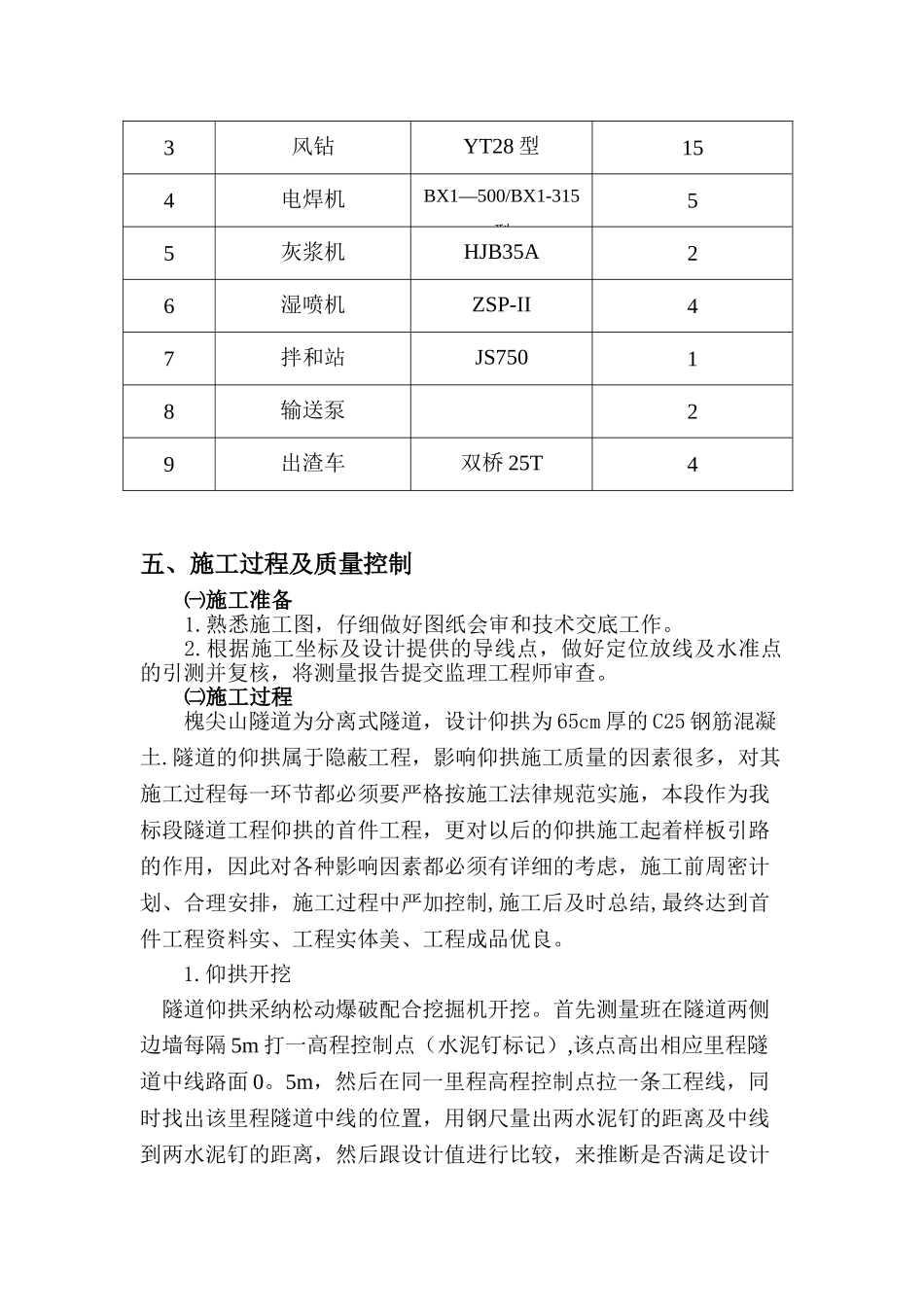

三、施工人员情况合同段首件仰拱工程主要人员分工明细表序号姓名职务工作职责备注1项目总工技术负责人2工程部长施工技术3安监室主任安全生产4试验室主任试验检测5工程部副部长质检工程师6隧道队队长现场施工7技术主管现场技术四、施工机械设备序号名称型号数量1空压机4L20/882装载机XG953ⅢC23风钻YT28 型154电焊机BX1—500/BX1-315型55灰浆机HJB35A26湿喷机ZSP-II47拌和站JS75018输送泵29出渣车双桥 25T4五、施工过程及质量控制㈠施工准备1
熟悉施工图,仔细做好图纸会审和技术交底工作
根据施工坐标及设计提供的导线点,做好定位放线及水准点的引测并复核,将测量报告提交监理工程师审查
㈡施工过程槐尖山隧道为分离式隧道,设计仰拱为 65cm 厚的 C25 钢筋混凝土

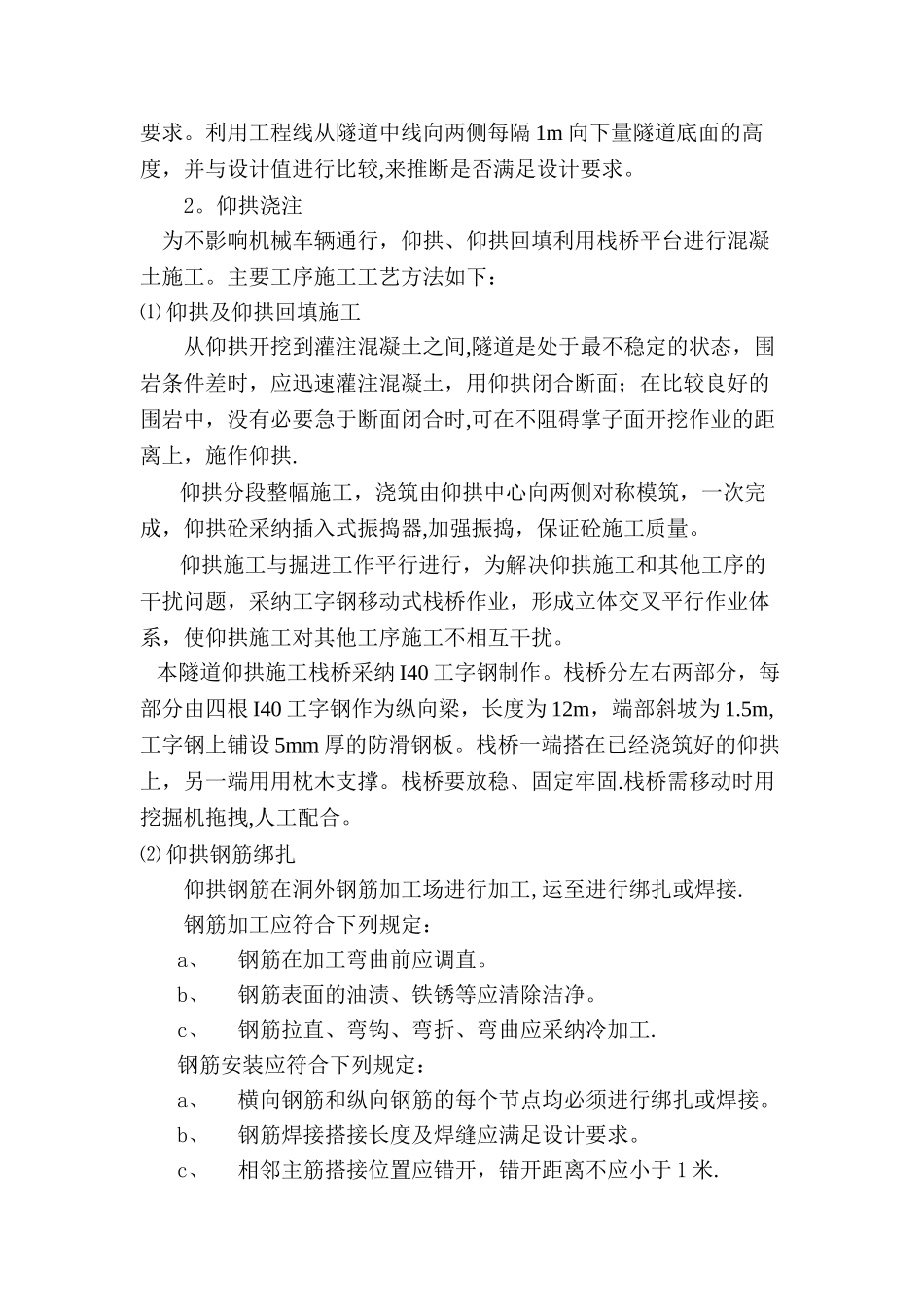

隧道的仰拱属于隐蔽工程,影响仰拱施工质量的因素很多,对其
