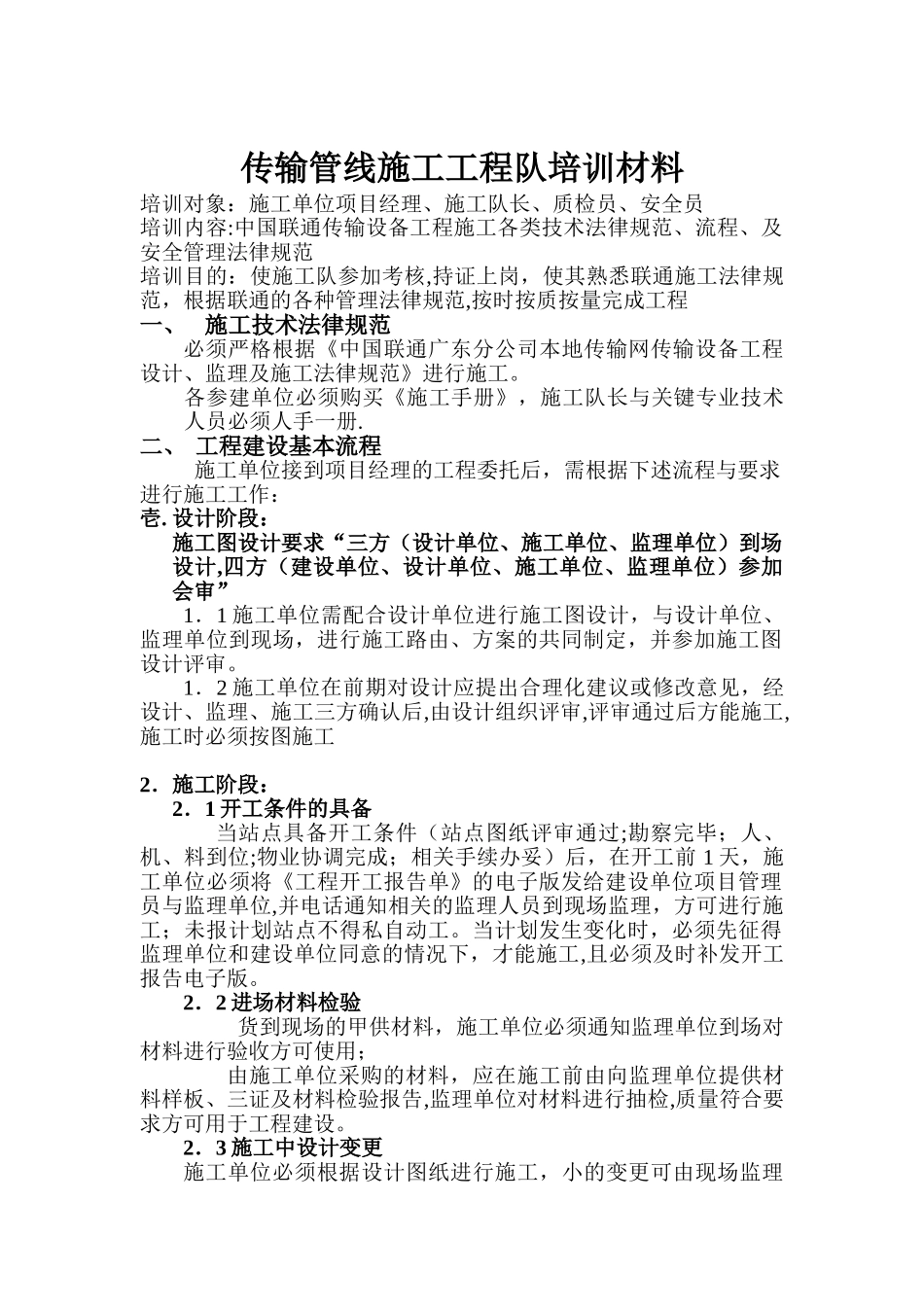

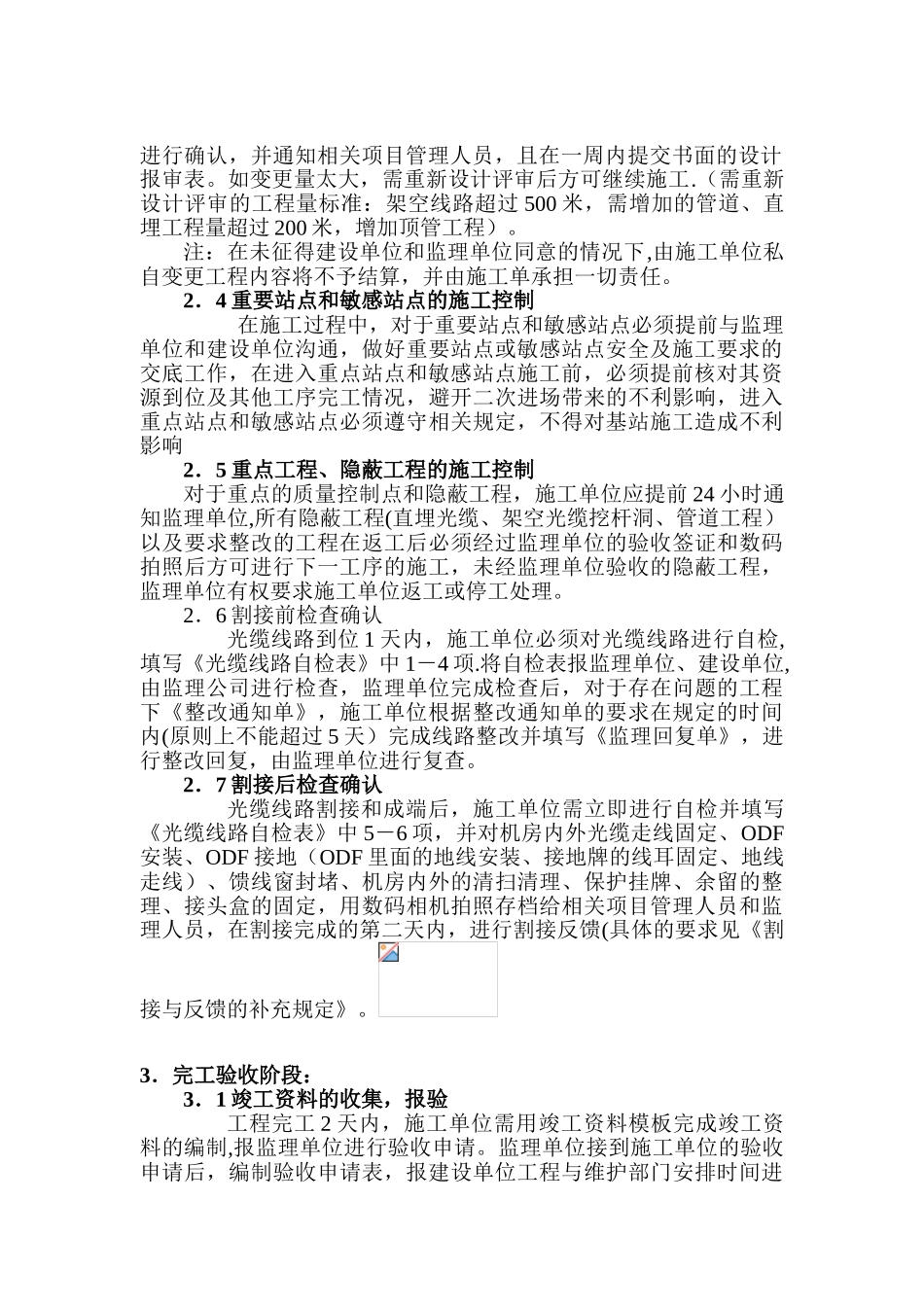

传输管线施工工程队培训材料培训对象:施工单位项目经理、施工队长、质检员、安全员培训内容:中国联通传输设备工程施工各类技术法律规范、流程、及安全管理法律规范培训目的:使施工队参加考核,持证上岗,使其熟悉联通施工法律规范,根据联通的各种管理法律规范,按时按质按量完成工程一、 施工技术法律规范必须严格根据《中国联通广东分公司本地传输网传输设备工程设计、监理及施工法律规范》进行施工。各参建单位必须购买《施工手册》,施工队长与关键专业技术人员必须人手一册.二、 工程建设基本流程施工单位接到项目经理的工程委托后,需根据下述流程与要求进行施工工作:壱. 设计阶段:施工图设计要求“三方(设计单位、施工单位、监理单位)到场设计,四方(建设单位、设计单位、施工单位、监理单位)参加会审”1.1 施工单位需配合设计单位进行施工图设计,与设计单位、监理单位到现场,进行施工路由、方案的共同制定,并参加施工图设计评审。1.2 施工单位在前期对设计应提出合理化建议或修改意见,经设计、监理、施工三方确认后,由设计组织评审,评审通过后方能施工,施工时必须按图施工2.施工阶段:2.1 开工条件的具备当站点具备开工条件(站点图纸评审通过;勘察完毕;人、机、料到位;物业协调完成;相关手续办妥)后,在开工前 1 天,施工单位必须将《工程开工报告单》的电子版发给建设单位项目管理员与监理单位,并电话通知相关的监理人员到现场监理,方可进行施工;未报计划站点不得私自动工。当计划发生变化时,必须先征得监理单位和建设单位同意的情况下,才能施工,且必须及时补发开工报告电子版。2.2 进场材料检验货到现场的甲供材料,施工单位必须通知监理单位到场对材料进行验收方可使用;由施工单位采购的材料,应在施工前由向监理单位提供材料样板、三证及材料检验报告,监理单位对材料进行抽检,质量符合要求方可用于工程建设。2.3 施工中设计变更施工单位必须根据设计图纸进行施工,小的变更可由现场监理进行确认,并通知相关项目管理人员,且在一周内提交书面的设计报审表。如变更量太大,需重新设计评审后方可继续施工.(需重新设计评审的工程量标准:架空线路超过 500 米,需增加的管道、直埋工程量超过 200 米,增加顶管工程)。注:在未征得建设单位和监理单位同意的情况下,由施工单位私自变更工程内容将不予结算,并由施工单承担一切责任。2.4 重要站点和敏感站点的施工控制在施工过程中,对于重要站点和...
