射阳县人民医院六层病房楼改造工程施工组织设计(伸缩缝施工方案)盐城市大成建筑工程有限公司编制:审核:审批:二 O 一一年五月五日新旧楼伸缩缝施工方案一、 项目概况:工程名称:射阳县人民医院六层病房楼改建工程工程地点:射阳县人民医院内建设单位:射阳县人民医院设计单位:盐城市建筑设计讨论院有限公司监理单位:江苏苏伟项目管理有限公司施工单位:盐城市大成建筑工程有限公司本工程建筑总面积7560m2 ,原建筑为砖混结构、接建部分结构形式为框架结构

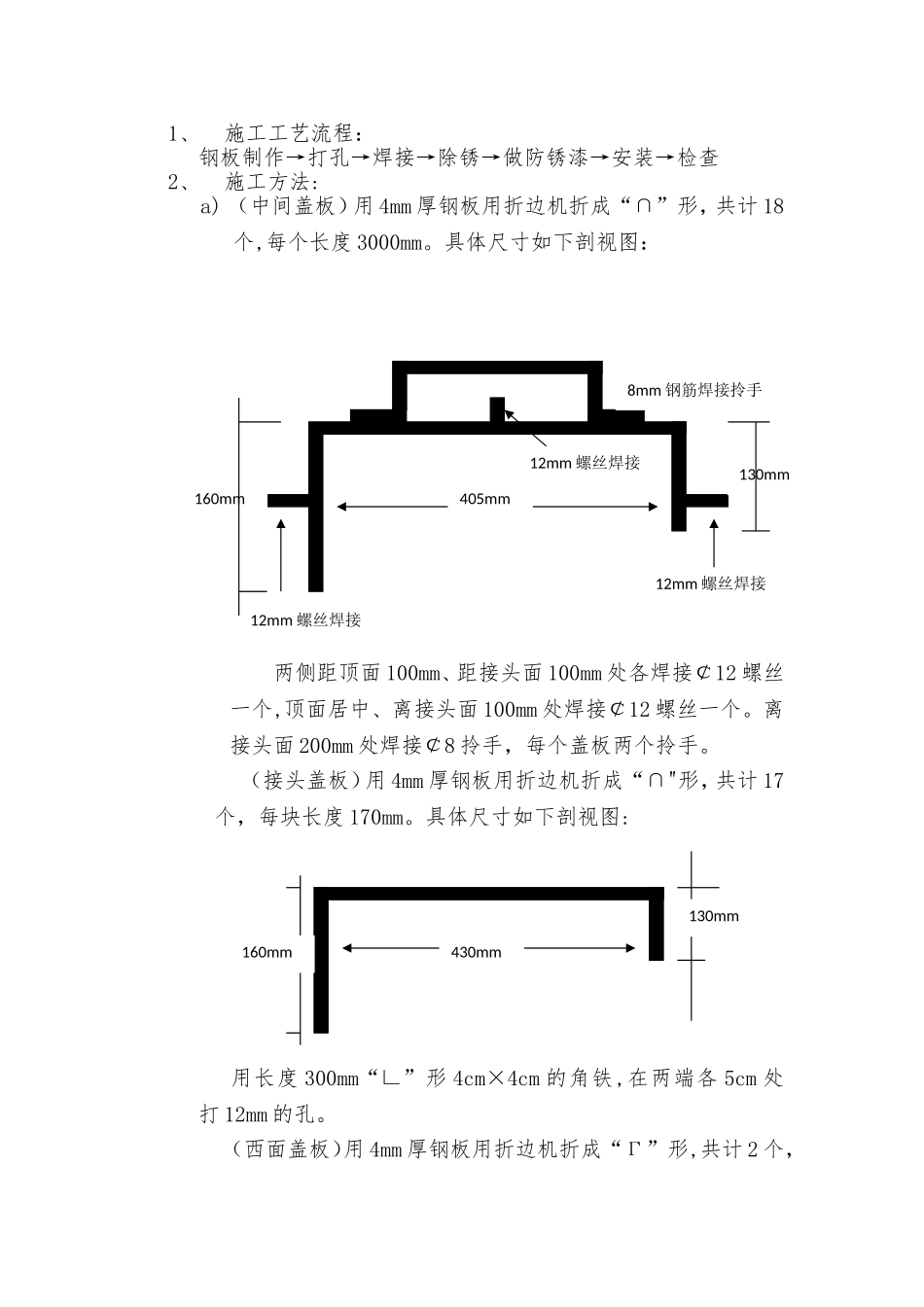

二、屋面伸缩缝施工工艺:在屋面止水带施工结束后制作盖板
(止水带详见屋面施工方案)1、施工工艺流程:钢板制作→打孔→焊接→除锈→做防锈漆→安装→检查2、施工方法:a) (中间盖板)用 4mm 厚钢板用折边机折成“∩”形,共计 18个,每个长度 3000mm
具体尺寸如下剖视图:两侧距顶面 100mm、距接头面 100mm 处各焊接¢12 螺丝一个,顶面居中、离接头面 100mm 处焊接¢12 螺丝一个
离接头面 200mm 处焊接¢8 拎手,每个盖板两个拎手
(接头盖板)用 4mm 厚钢板用折边机折成“∩"形,共计 17个,每块长度 170mm
具体尺寸如下剖视图:用长度 300mm“∟”形 4cm×4cm 的角铁,在两端各 5cm 处打 12mm 的孔

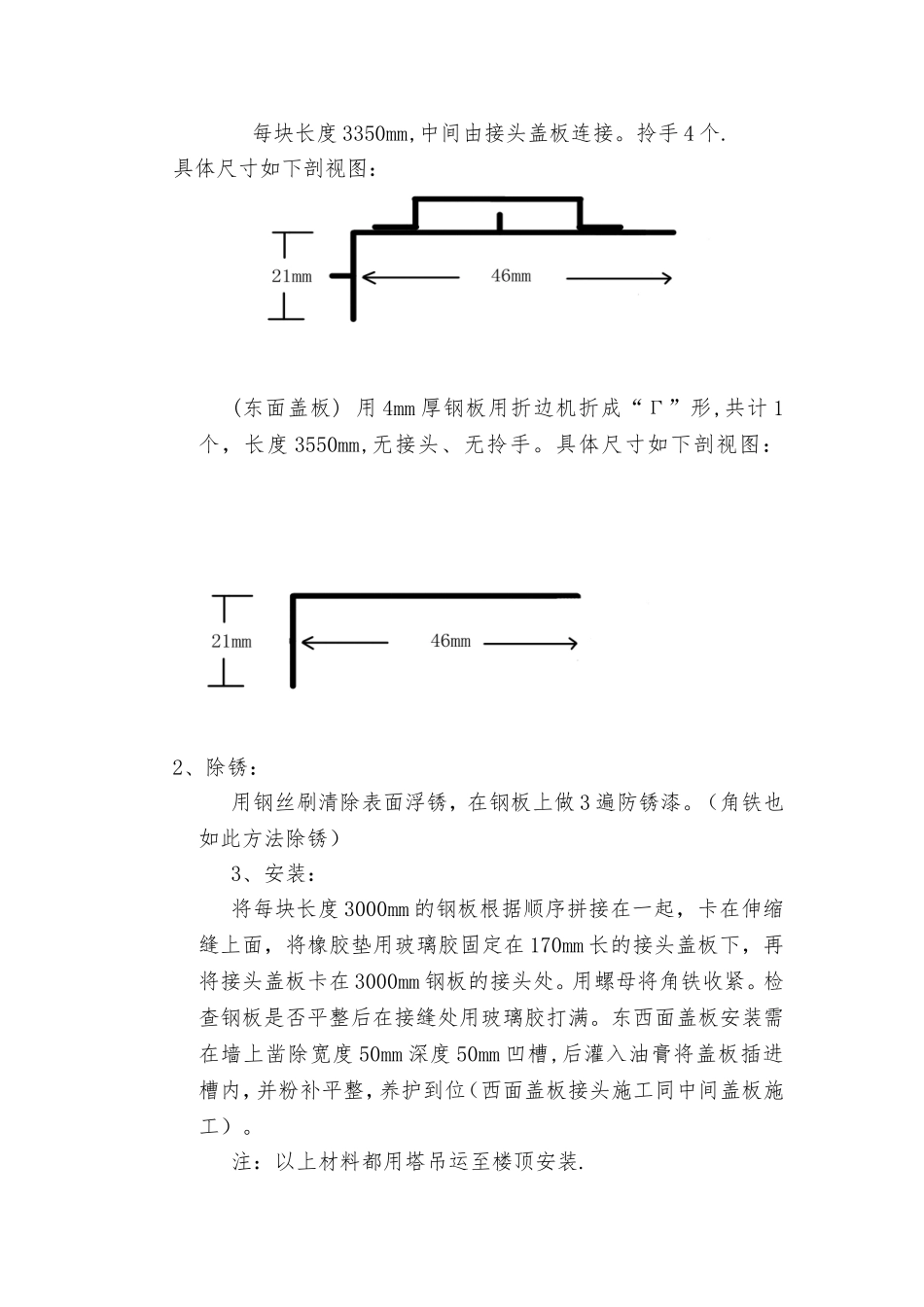

(西面盖板)用 4mm 厚钢板用折边机折成“Γ”形,共计 2 个,12mm 螺丝焊接12mm 螺丝焊接130mm160mm405mm12mm 螺丝焊接8mm 钢筋焊接拎手430mm160mm130mm每块长度 3350mm,中间由接头盖板连接
拎手 4 个
具体尺寸如下剖视图:(东面盖板) 用 4mm 厚钢板用折边机折成“Γ”形,共计 1个,长度 3550mm,无接头、无拎手
具体尺寸如下剖视图:2、除锈:用钢丝刷清除表面浮锈,在钢板上做 3 遍防锈漆
(角铁也如此方法除锈
