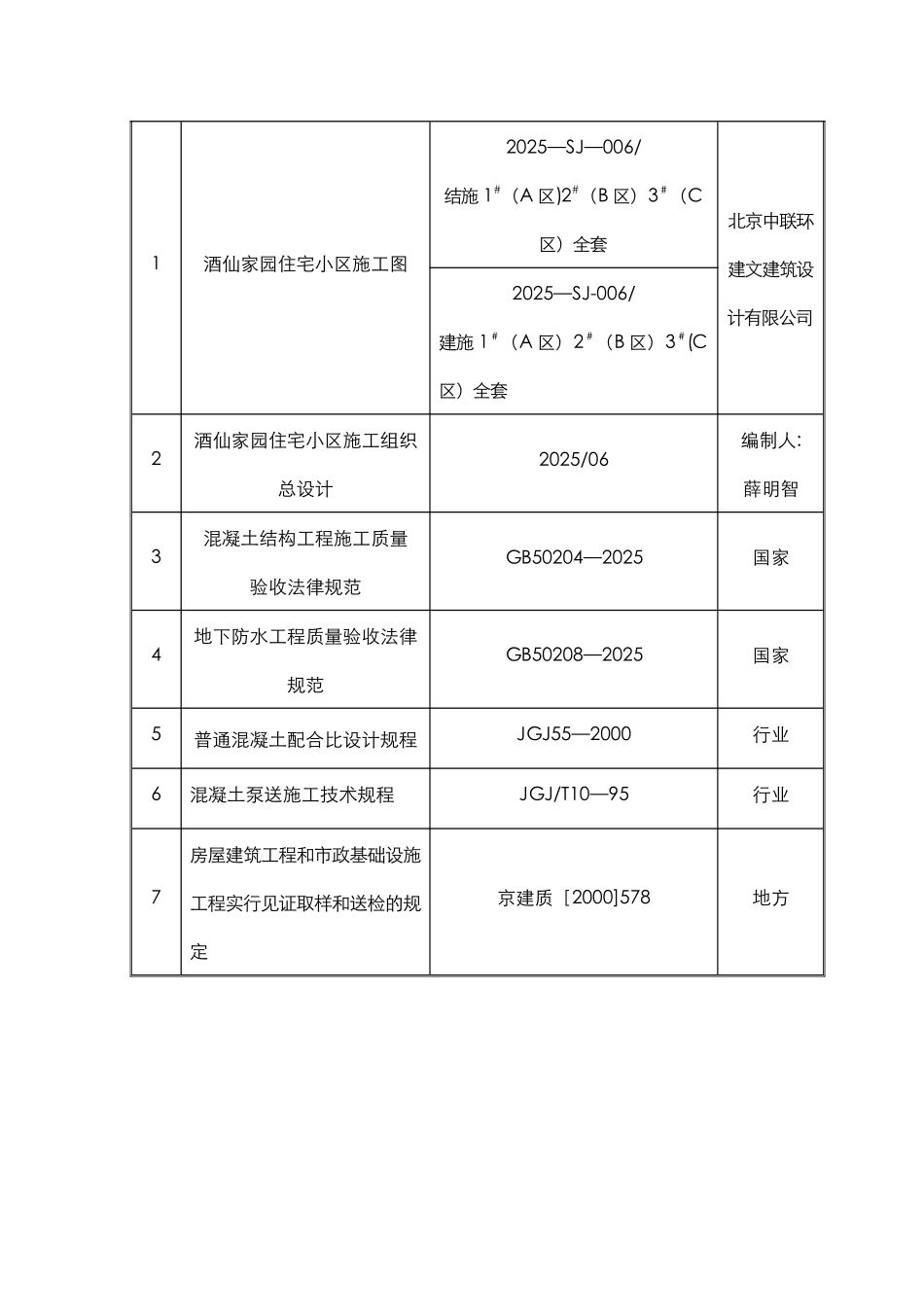

编制依据序号名称编号备注1酒仙家园住宅小区施工图2025—SJ—006/结施 1#(A 区)2#(B 区)3#(C区)全套北京中联环建文建筑设计有限公司2025—SJ-006/建施 1#(A 区)2#(B 区)3#(C区)全套2酒仙家园住宅小区施工组织总设计2025/06编制人:薛明智3混凝土结构工程施工质量验收法律规范GB50204—2025国家4地下防水工程质量验收法律规范GB50208—2025国家5普通混凝土配合比设计规程JGJ55—2000行业6混凝土泵送施工技术规程JGJ/T10—95行业7房屋建筑工程和市政基础设施工程实行见证取样和送检的规定京建质[2000]578地方2

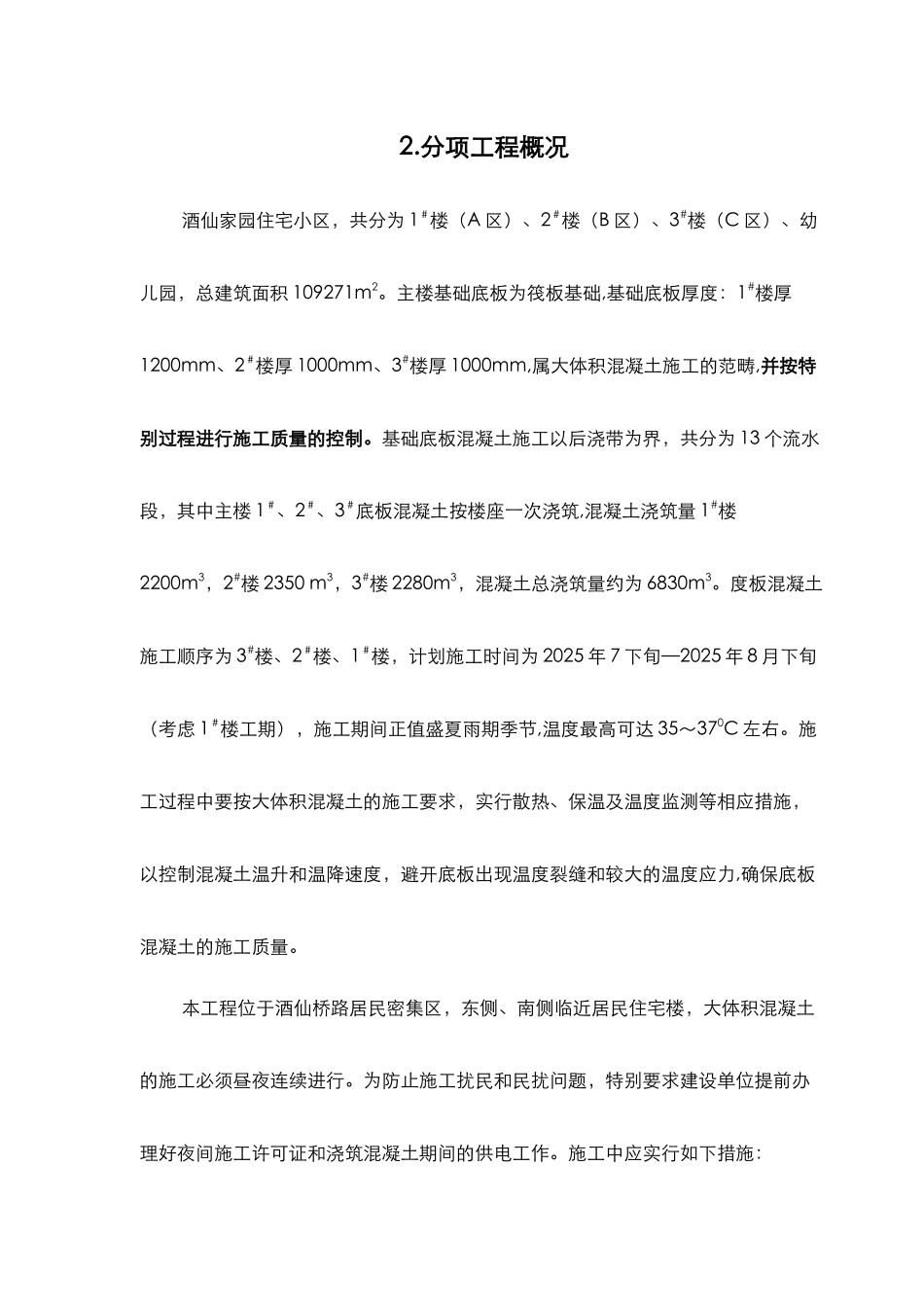

分项工程概况酒仙家园住宅小区,共分为 1#楼(A 区)、2#楼(B 区)、3#楼(C 区)、幼儿园,总建筑面积 109271m2
主楼基础底板为筏板基础,基础底板厚度:1#楼厚1200mm、2#楼厚 1000mm、3#楼厚 1000mm,属大体积混凝土施工的范畴,并按特别过程进行施工质量的控制
基础底板混凝土施工以后浇带为界,共分为 13 个流水段,其中主楼 1#、2#、3#底板混凝土按楼座一次浇筑,混凝土浇筑量 1#楼2200m3,2#楼 2350 m3,3#楼 2280m3,混凝土总浇筑量约为 6830m3
度板混凝土施工顺序为 3#楼、2#楼、1#楼,计划施工时间为 2025 年 7 下旬—2025 年 8 月下旬(考虑 1#楼工期),施工期间正值盛夏雨期季节,温度最高可达 35~370C 左右
施工过程中要按大体积混凝土的施工要求,实行散热、保温及温度监测等相应措施,以控制混凝土温升和温降速度,避开底板出现温度裂缝和较大的温度应力,确保底板混
