第 一 章 工 程 概 况 及 规 模一、工程概况本工程为某安置区给水管道工程,该给水管道主要为某安置区的供水任务,同时承担着道路沿线的工业用水和消防供水任务
管道设计起点为某东张水厂,途经新江公路、南曹路、某大道,终点为某安置区
设计干管全长约 4
0 公里,管径为 DND300—N600,设计管道最大工作压力为 0
为了不破坏新江公路的人行道,给水管布设在西侧水渠与现有建筑物围墙之间的绿化带下;南曹路西段给水管布设在道路北侧人行道下,南曹东段给水管布设在道路南侧人行道下;某大道给水管布设在道路东侧人行道下
二、主要工程量本工程要完成的主要工程量为:(1)挖沟槽土方 9492
43m3;(2)回填土方 5138
82m3;(3)回填砂 3087
02m3 ;(4)余土弃置4352
42m3 ;(5)石方弃置 1017m3 ;(6)支墩砼 303
33m3;(7)阀门 及 排 泥 井 65 座 ;(8 ) 钢 管 51m;(9 ) PE 管 454m ; (10)UPVC 管3985m;(11)镀锌管 50m ;(12)各种管件 267 个;(13)法兰连接 10处;(14)阀门 63 个;(15)消火栓 25 个; (16)沥青砼路面 200m2;(17)水泥砼路面 200m2;(18)水泥稳定层 400m2 ;(19)山皮石垫层 400m2
三、合同工期及质量要求本工程合同工期为 90 个日历天,本工程质量要求达到《工程施工质量验收法律规范》合格标准

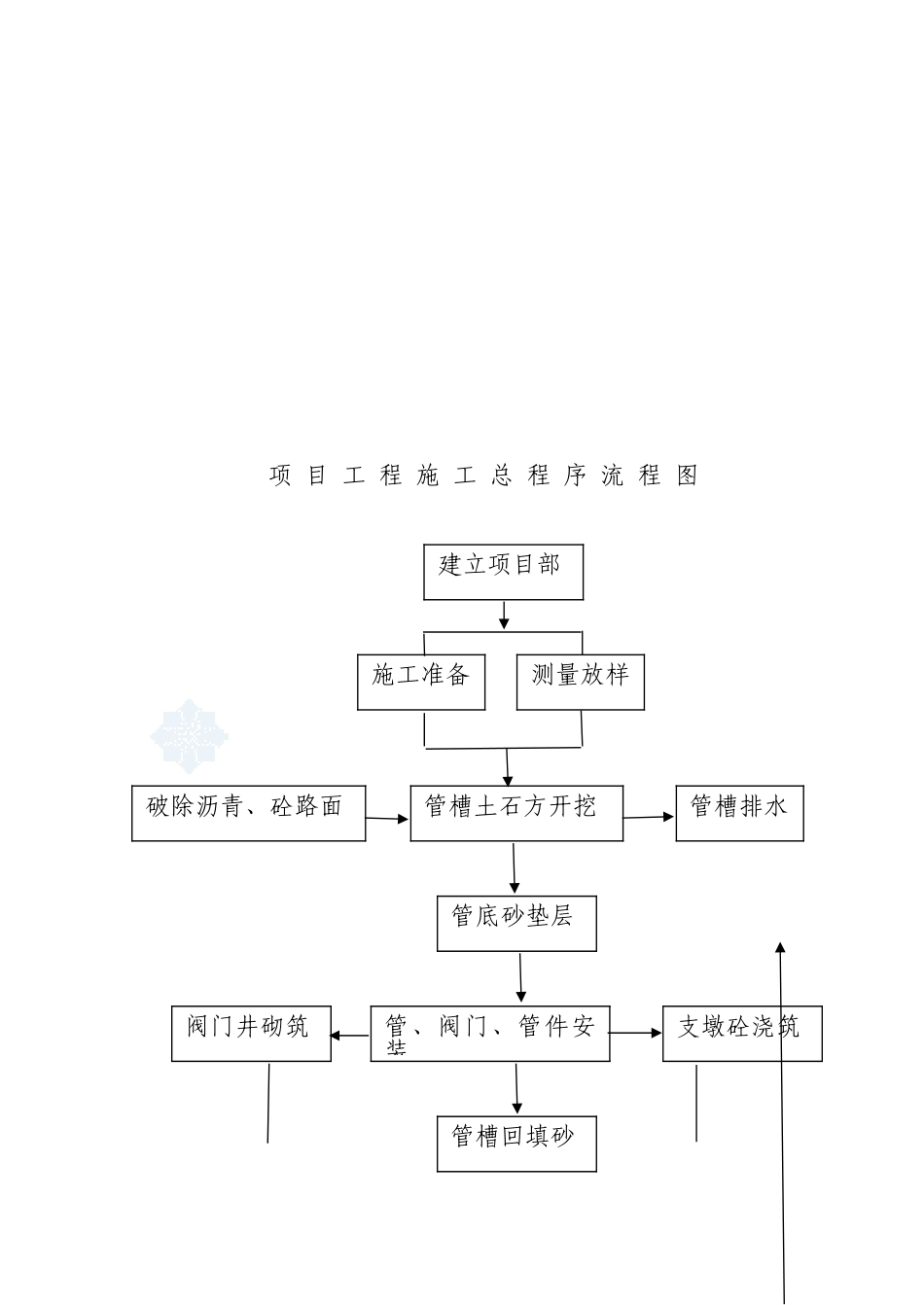

第 二 章 主 要 施 工 程 序 、 方 法第 一 节 施 工 总 程 序本 工 程 主 要 施 工 项 目 包 括 : 沟 槽 土 石 方 开 挖与 回 填 、 管 基 砂 垫 层 处 理 、 钢 管 制 安 、 PE 和UPVC 管 安 装 、 管 道 支 墩 混 凝 土 ( 含 镇 墩 ) 、 路面
