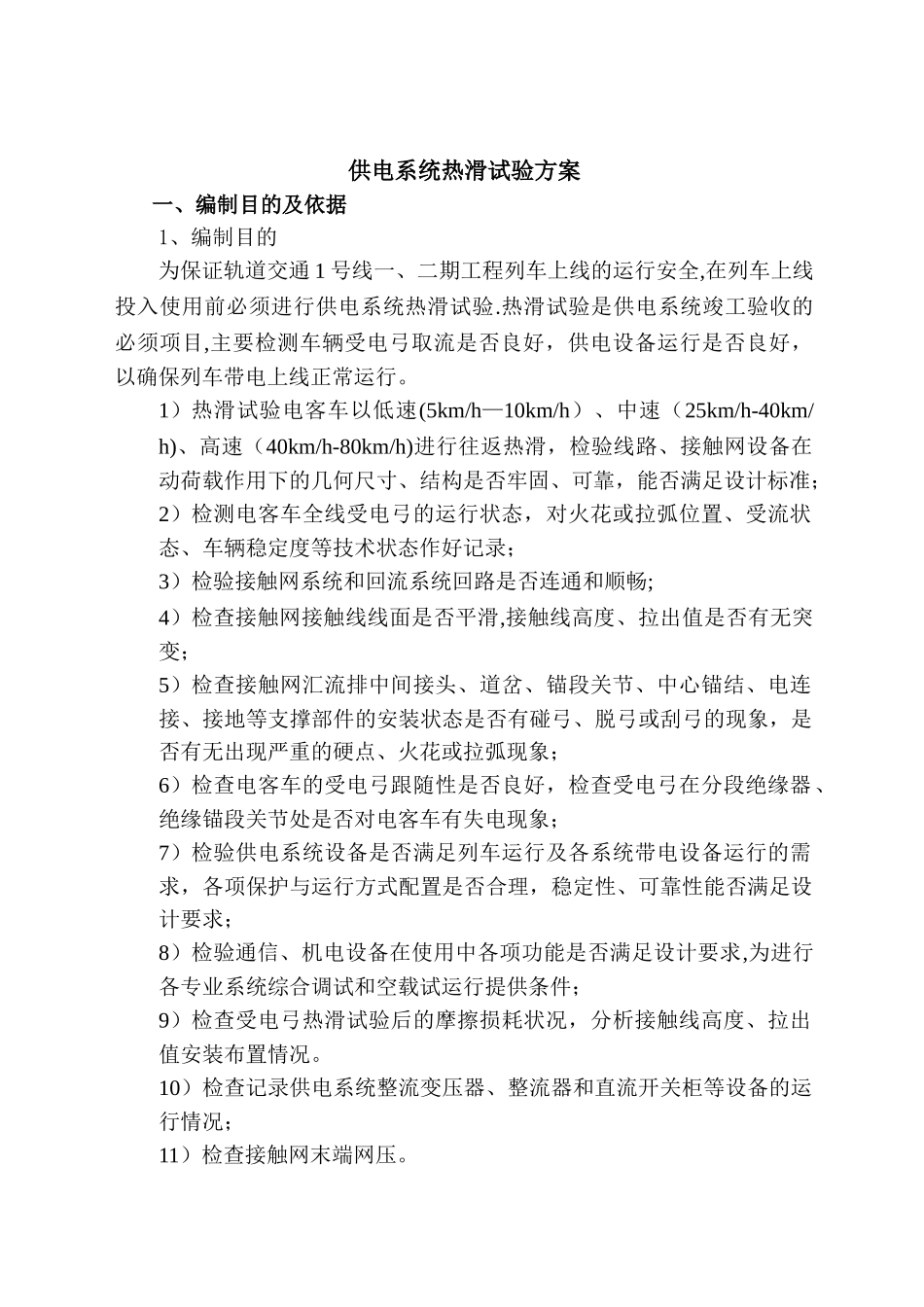

供电系统热滑试验方案一、编制目的及依据1、编制目的为保证轨道交通 1 号线一、二期工程列车上线的运行安全,在列车上线投入使用前必须进行供电系统热滑试验
热滑试验是供电系统竣工验收的必须项目,主要检测车辆受电弓取流是否良好,供电设备运行是否良好,以确保列车带电上线正常运行
1)热滑试验电客车以低速(5km/h—10km/h)、中速(25km/h-40km/h)、高速(40km/h-80km/h)进行往返热滑,检验线路、接触网设备在动荷载作用下的几何尺寸、结构是否牢固、可靠,能否满足设计标准;2)检测电客车全线受电弓的运行状态,对火花或拉弧位置、受流状态、车辆稳定度等技术状态作好记录;3)检验接触网系统和回流系统回路是否连通和顺畅;4)检查接触网接触线线面是否平滑,接触线高度、拉出值是否有无突变;5)检查接触网汇流排中间接头、道岔、锚段关节、中心锚结、电连接、接地等支撑部件的安装状态是否有碰弓、脱弓或刮弓的现象,是否有无出现严重的硬点、火花或拉弧现象;6)检查电客车的受电弓跟随性是否良好,检查受电弓在分段绝缘器、绝缘锚段关节处是否对电客车有失电现象;7)检验供电系统设备是否满足列车运行及各系统带电设备运行的需求,各项保护与运行方式配置是否合理,稳定性、可靠性能否满足设计要求;8)检验通信、机电设备在使用中各项功能是否满足设计要求,为进行各专业系统综合调试和空载试运行提供条件;9)检查受电弓热滑试验后的摩擦损耗状况,分析接触线高度、拉出值安装布置情况
10)检查记录供电系统整流变压器、整流器和直流开关柜等设备的运行情况;11)检查接触网末端网压

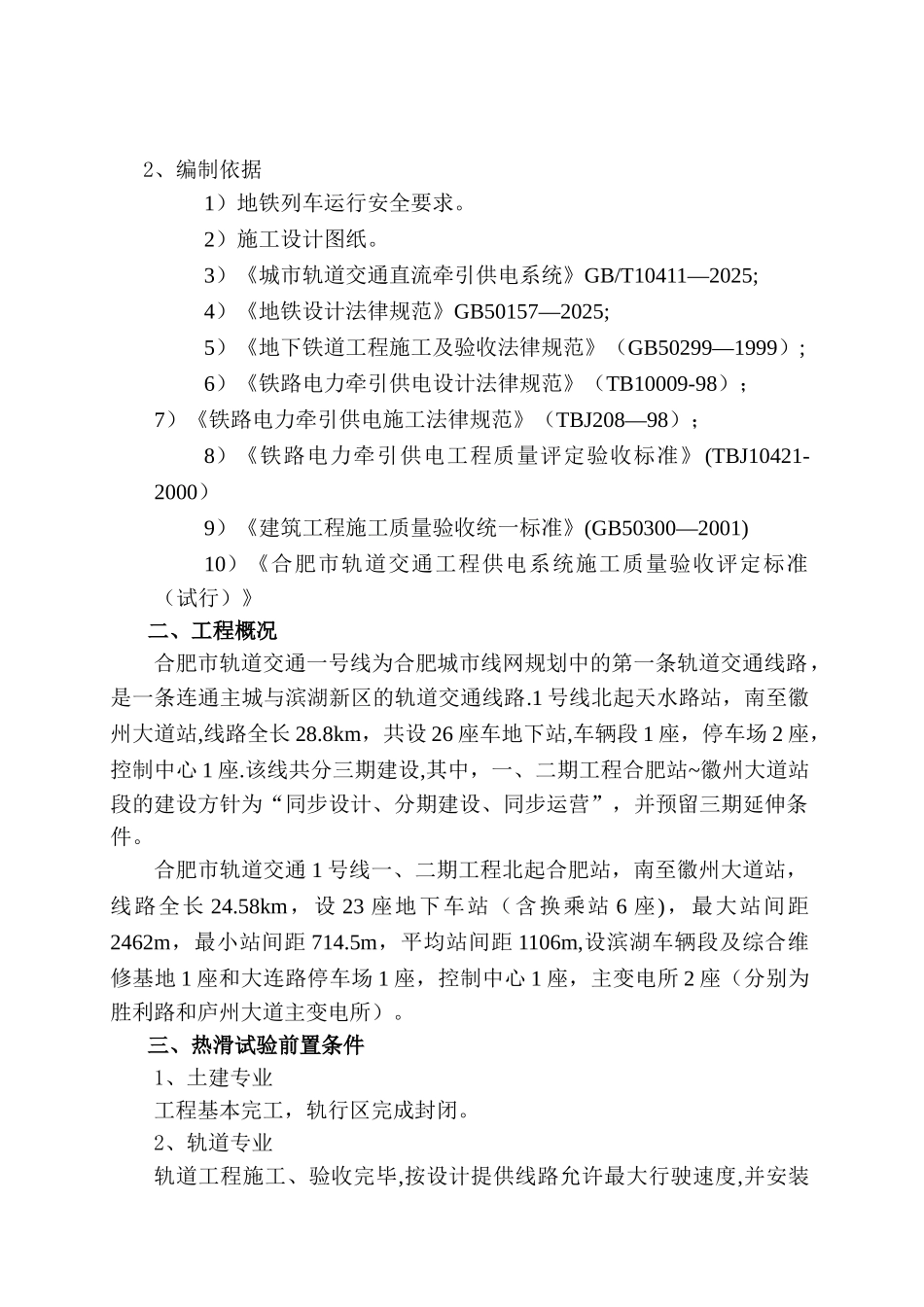

2、编制依据1)地铁列车运行安全要求
2)施工设计图纸

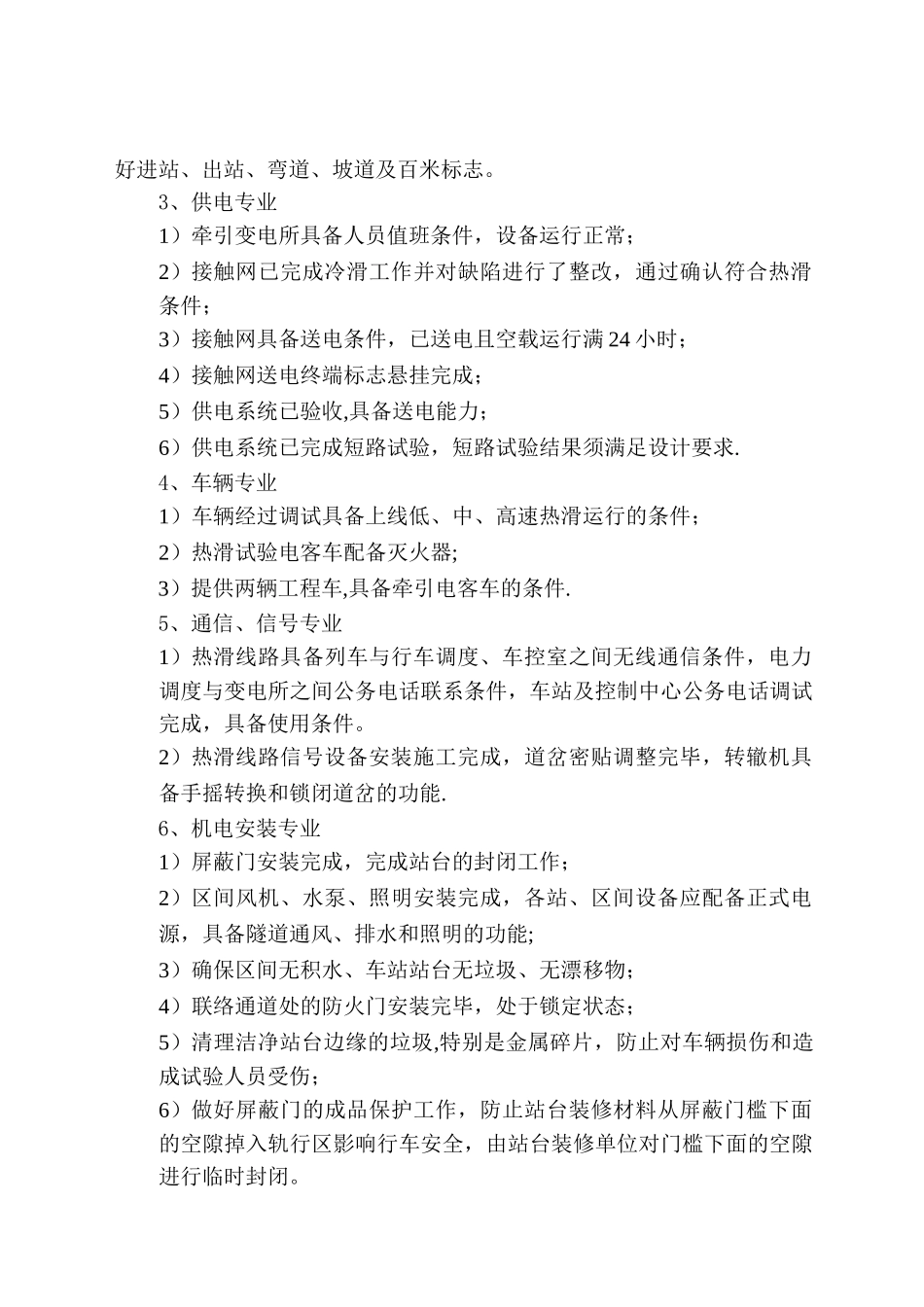

3)《城市轨道交通直流牵引供电系统》GB/T10411—2025;4)《地铁设计法律规范》GB50157—2025;5)《地下铁道工程施工及验收法律规范》(GB50299—1999)
