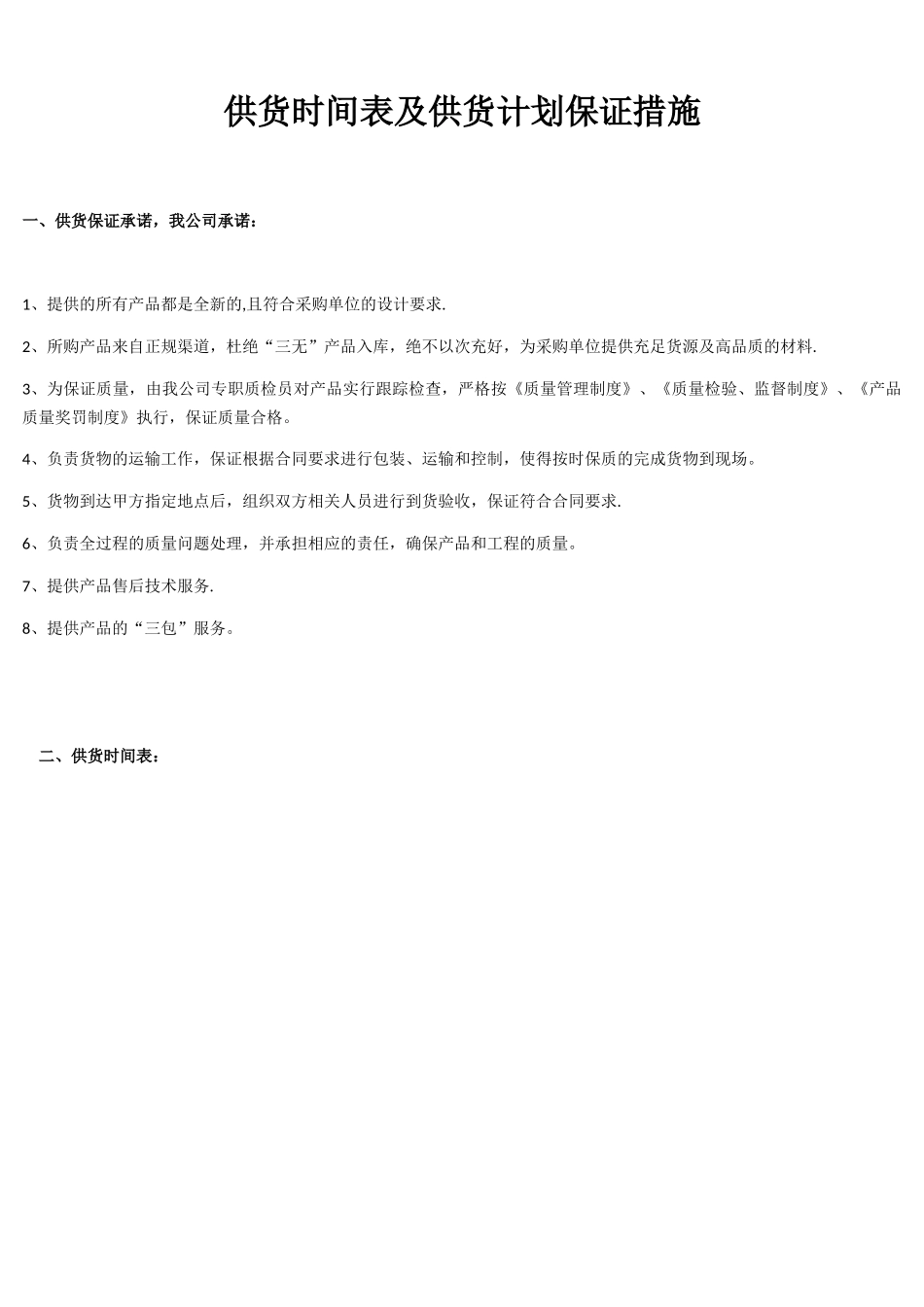

供货时间表及供货计划保证措施一、供货保证承诺,我公司承诺:1、提供的所有产品都是全新的,且符合采购单位的设计要求.2、所购产品来自正规渠道,杜绝“三无”产品入库,绝不以次充好,为采购单位提供充足货源及高品质的材料.3、为保证质量,由我公司专职质检员对产品实行跟踪检查,严格按《质量管理制度》、《质量检验、监督制度》、《产品质量奖罚制度》执行,保证质量合格。4、负责货物的运输工作,保证根据合同要求进行包装、运输和控制,使得按时保质的完成货物到现场。5、货物到达甲方指定地点后,组织双方相关人员进行到货验收,保证符合合同要求.6、负责全过程的质量问题处理,并承担相应的责任,确保产品和工程的质量。7、提供产品售后技术服务.8、提供产品的“三包”服务。二、供货时间表:XXXX 速通门采购,维护工程供货计划工作内容/时间第 1 日第 2-35 日 第 36—39日第 40 日 第 41-42 日 第 43-49 日 第 50-52 日 验收合格后 36个月质保合同签订-—------组织设备采购——----—-指定培训计划,培训教材的准备—----—-—设备物流,指定地点交货-—-—-—-—设备安装,调试-—-——————-系统联调——-———系统初验——-—--—-——系统试运行,集中培训--——-----—系统终验—---—-————36 个月保修期-———-————--
