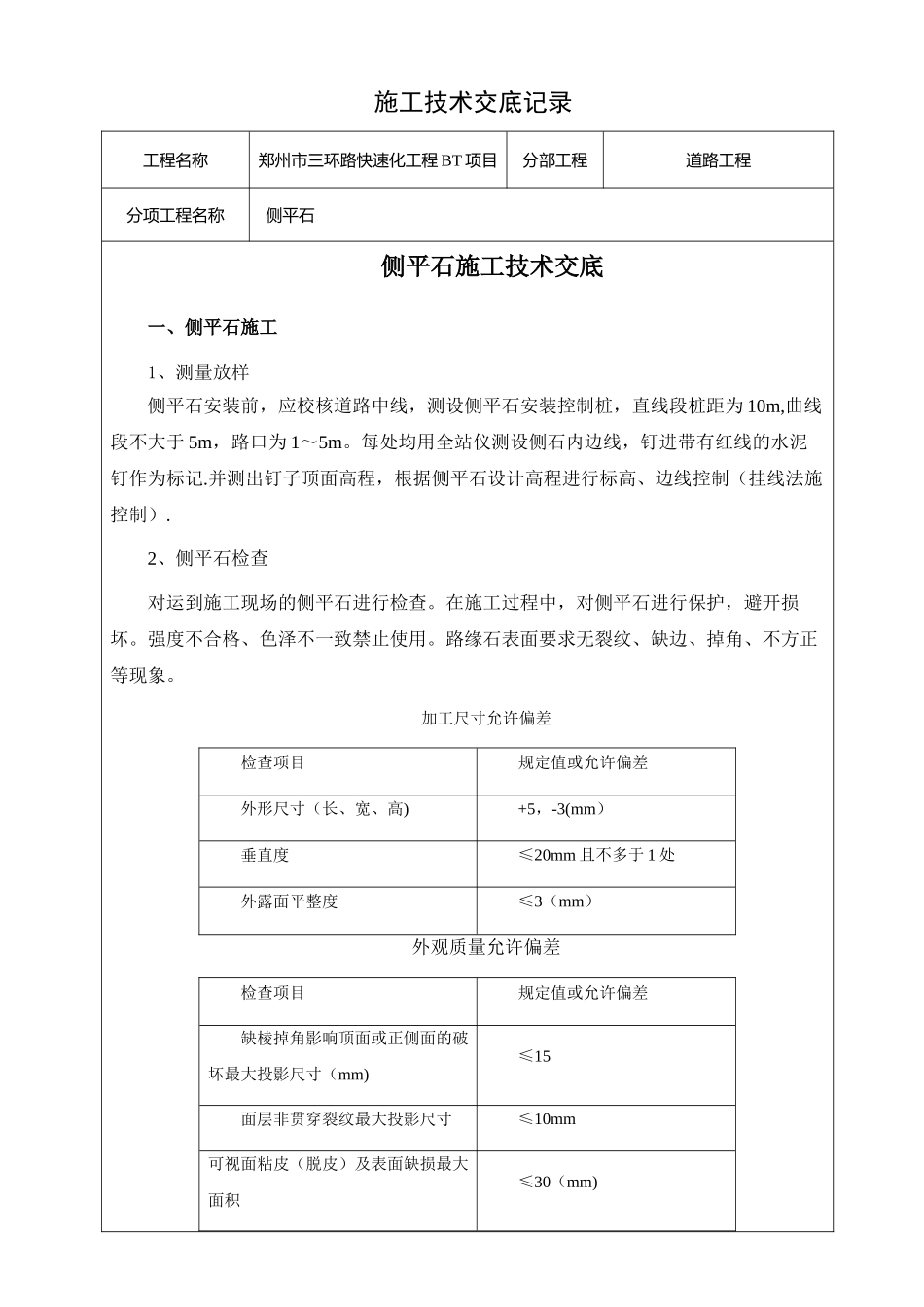

施工技术交底记录工程名称郑州市三环路快速化工程 BT 项目分部工程道路工程分项工程名称侧平石侧平石施工技术交底一、侧平石施工1、测量放样侧平石安装前,应校核道路中线,测设侧平石安装控制桩,直线段桩距为 10m,曲线段不大于 5m,路口为 1~5m
每处均用全站仪测设侧石内边线,钉进带有红线的水泥钉作为标记
并测出钉子顶面高程,根据侧平石设计高程进行标高、边线控制(挂线法施控制)
2、侧平石检查对运到施工现场的侧平石进行检查
在施工过程中,对侧平石进行保护,避开损坏
强度不合格、色泽不一致禁止使用
路缘石表面要求无裂纹、缺边、掉角、不方正等现象
加工尺寸允许偏差检查项目规定值或允许偏差外形尺寸(长、宽、高)+5,-3(mm)垂直度≤20mm 且不多于 1 处外露面平整度≤3(mm)外观质量允许偏差检查项目规定值或允许偏差缺棱掉角影响顶面或正侧面的破坏最大投影尺寸(mm)≤15面层非贯穿裂纹最大投影尺寸≤10mm 可视面粘皮(脱皮)及表面缺损最大面积≤30(mm)贯穿裂缝不允许分层不允许色差、杂色不明显3、侧平石运输侧平石应轻拿轻放,避开损坏

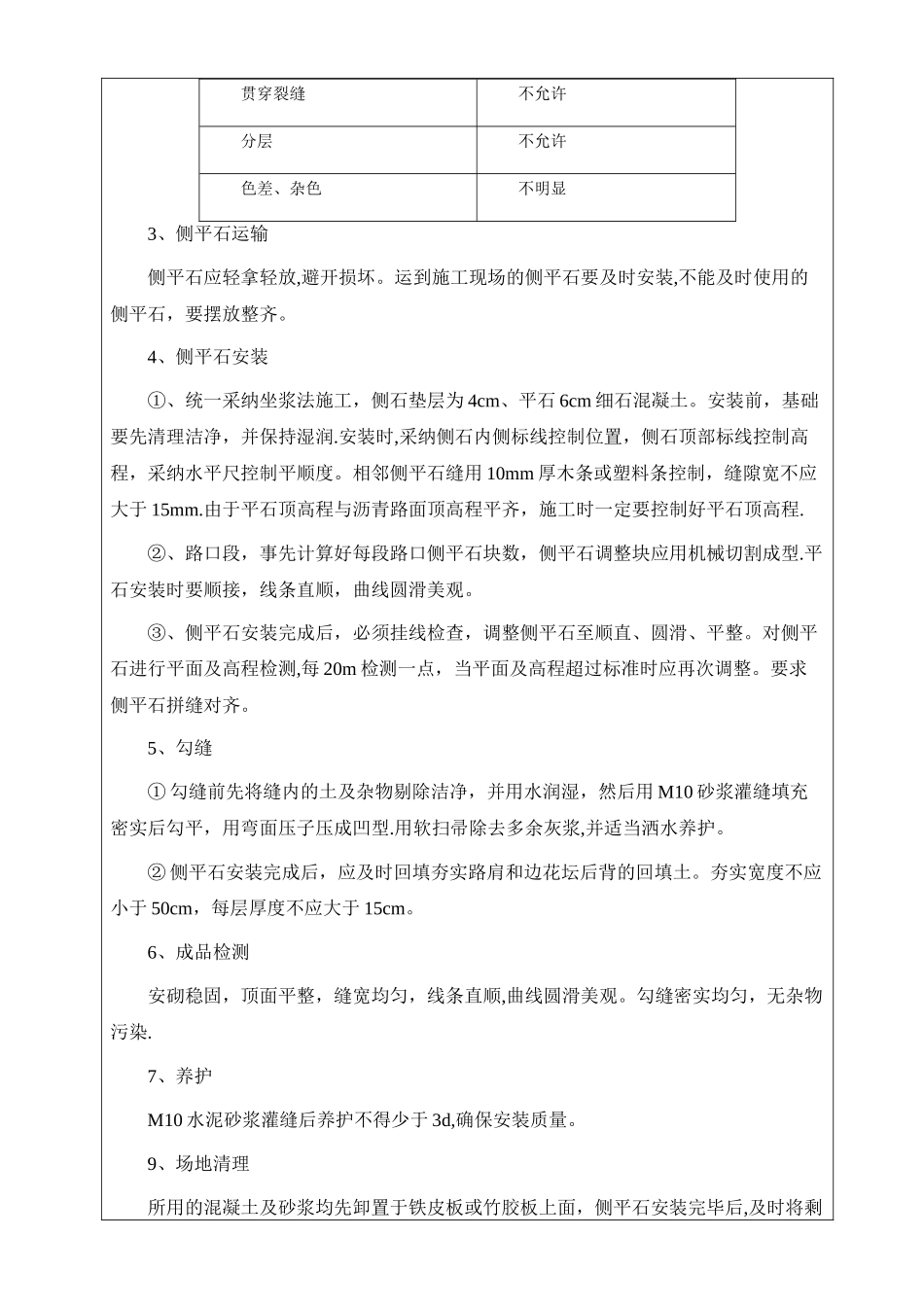

运到施工现场的侧平石要及时安装,不能及时使用的侧平石,要摆放整齐
4、侧平石安装①、统一采纳坐浆法施工,侧石垫层为 4cm、平石 6cm 细石混凝土
安装前,基础要先清理洁净,并保持湿润
安装时,采纳侧石内侧标线控制位置,侧石顶部标线控制高程,采纳水平尺控制平顺度
相邻侧平石缝用 10mm 厚木条或塑料条控制,缝隙宽不应大于 15mm
由于平石顶高程与沥青路面顶高程平齐,施工时一定要控制好平石顶高程
②、路口段,事先计算好每段路口侧平石块数,侧平石调整块应用机械切割成型
平石安装时要顺接,线条直顺,曲线圆滑美观
③、侧平石安装完成后,必须挂线检查,调整侧平石至顺直、圆滑、平整

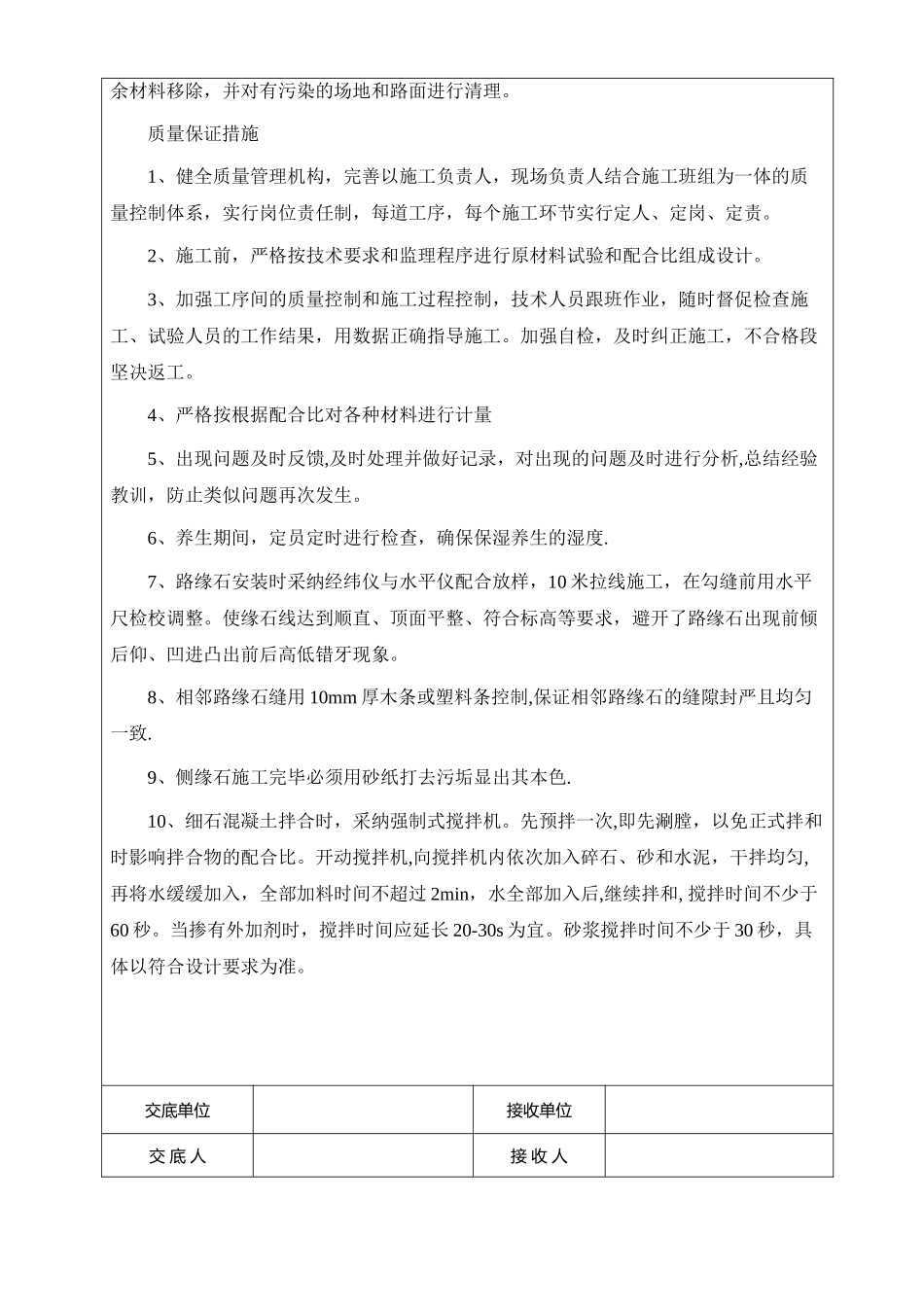

对侧平石进行平面及高程检测,每 20m 检测一点,当平面及高程
