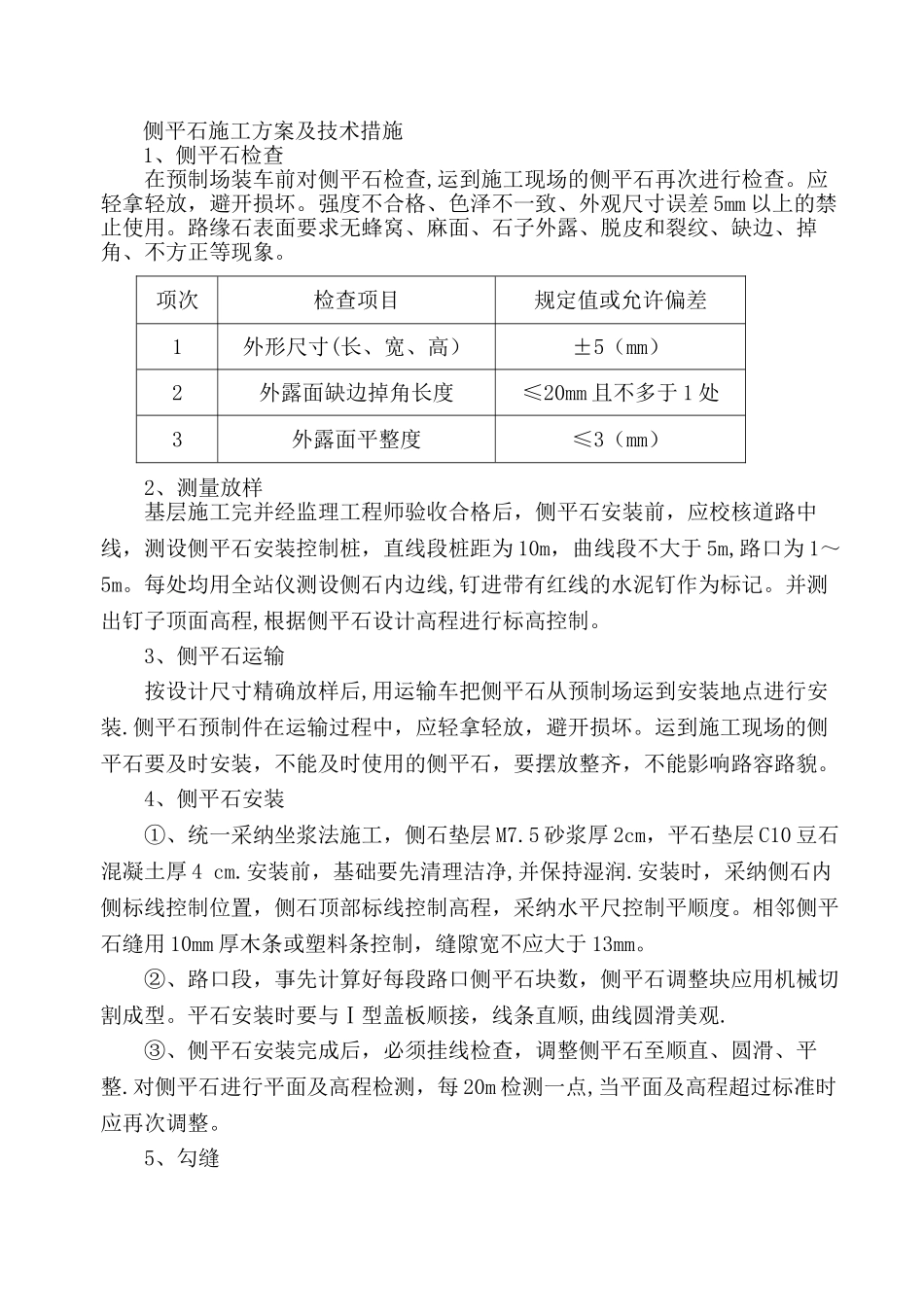

侧平石施工方案及技术措施1、侧平石检查在预制场装车前对侧平石检查,运到施工现场的侧平石再次进行检查
应轻拿轻放,避开损坏
强度不合格、色泽不一致、外观尺寸误差 5mm 以上的禁止使用
路缘石表面要求无蜂窝、麻面、石子外露、脱皮和裂纹、缺边、掉角、不方正等现象
项次检查项目规定值或允许偏差1外形尺寸(长、宽、高)±5(mm)2外露面缺边掉角长度≤20mm 且不多于 1 处3外露面平整度≤3(mm)2、测量放样基层施工完并经监理工程师验收合格后,侧平石安装前,应校核道路中线,测设侧平石安装控制桩,直线段桩距为 10m,曲线段不大于 5m,路口为 1~5m
每处均用全站仪测设侧石内边线,钉进带有红线的水泥钉作为标记
并测出钉子顶面高程,根据侧平石设计高程进行标高控制
3、侧平石运输按设计尺寸精确放样后,用运输车把侧平石从预制场运到安装地点进行安装
侧平石预制件在运输过程中,应轻拿轻放,避开损坏
运到施工现场的侧平石要及时安装,不能及时使用的侧平石,要摆放整齐,不能影响路容路貌
4、侧平石安装 ①、统一采纳坐浆法施工,侧石垫层 M7
5 砂浆厚 2cm,平石垫层 C10 豆石混凝土厚 4 cm
安装前,基础要先清理洁净,并保持湿润
安装时,采纳侧石内侧标线控制位置,侧石顶部标线控制高程,采纳水平尺控制平顺度
相邻侧平石缝用 10mm 厚木条或塑料条控制,缝隙宽不应大于 13mm
②、路口段,事先计算好每段路口侧平石块数,侧平石调整块应用机械切割成型
平石安装时要与Ⅰ型盖板顺接,线条直顺,曲线圆滑美观
③、侧平石安装完成后,必须挂线检查,调整侧平石至顺直、圆滑、平整
对侧平石进行平面及高程检测,每 20m 检测一点,当平面及高程超过标准时应再次调整

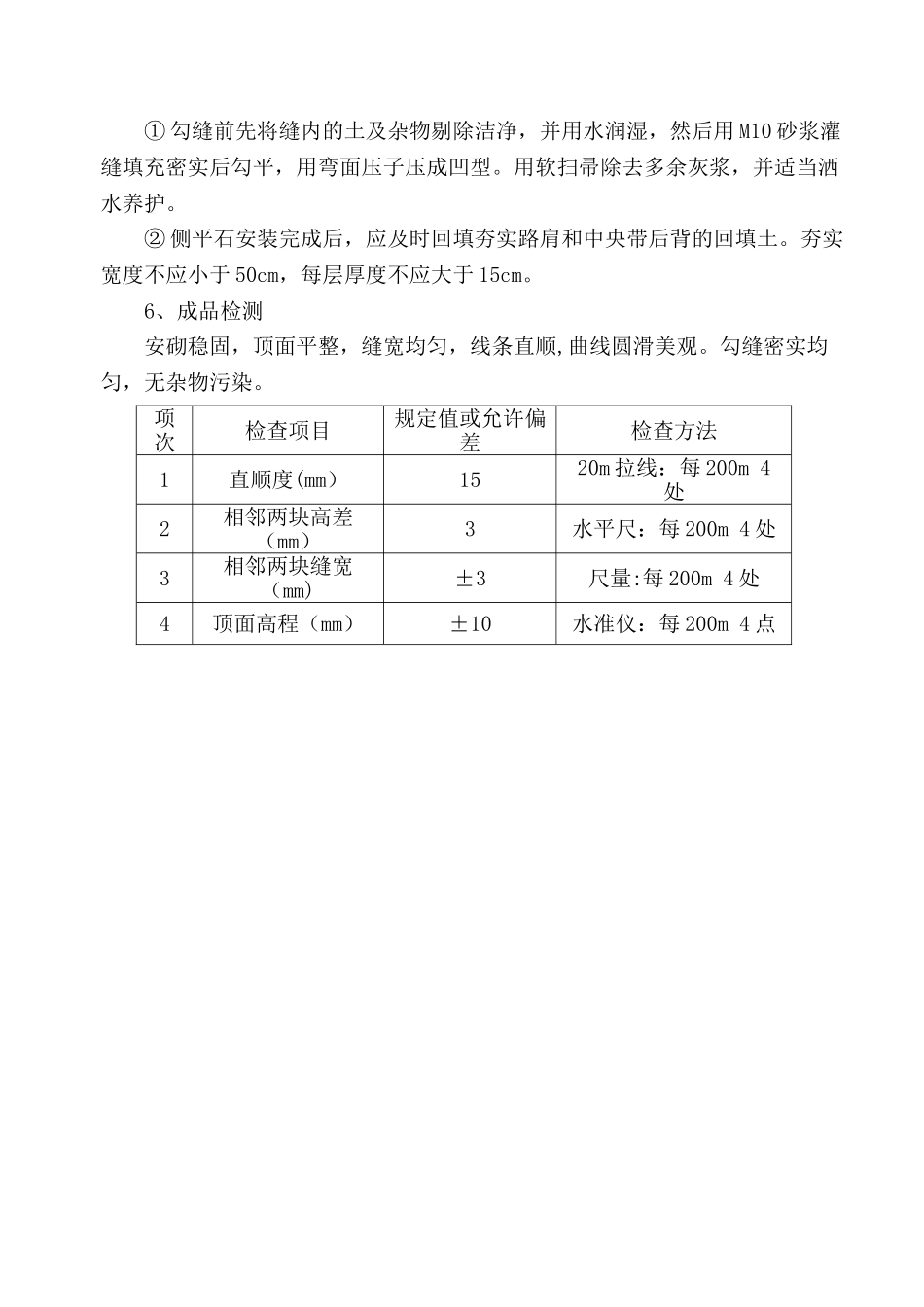

5、勾缝① 勾缝前先将缝内的土及杂物剔除洁净,并用水润湿,然后用 M10 砂浆灌缝填充密实后勾平,用弯面压子压成凹型
用软扫帚除去多余灰
