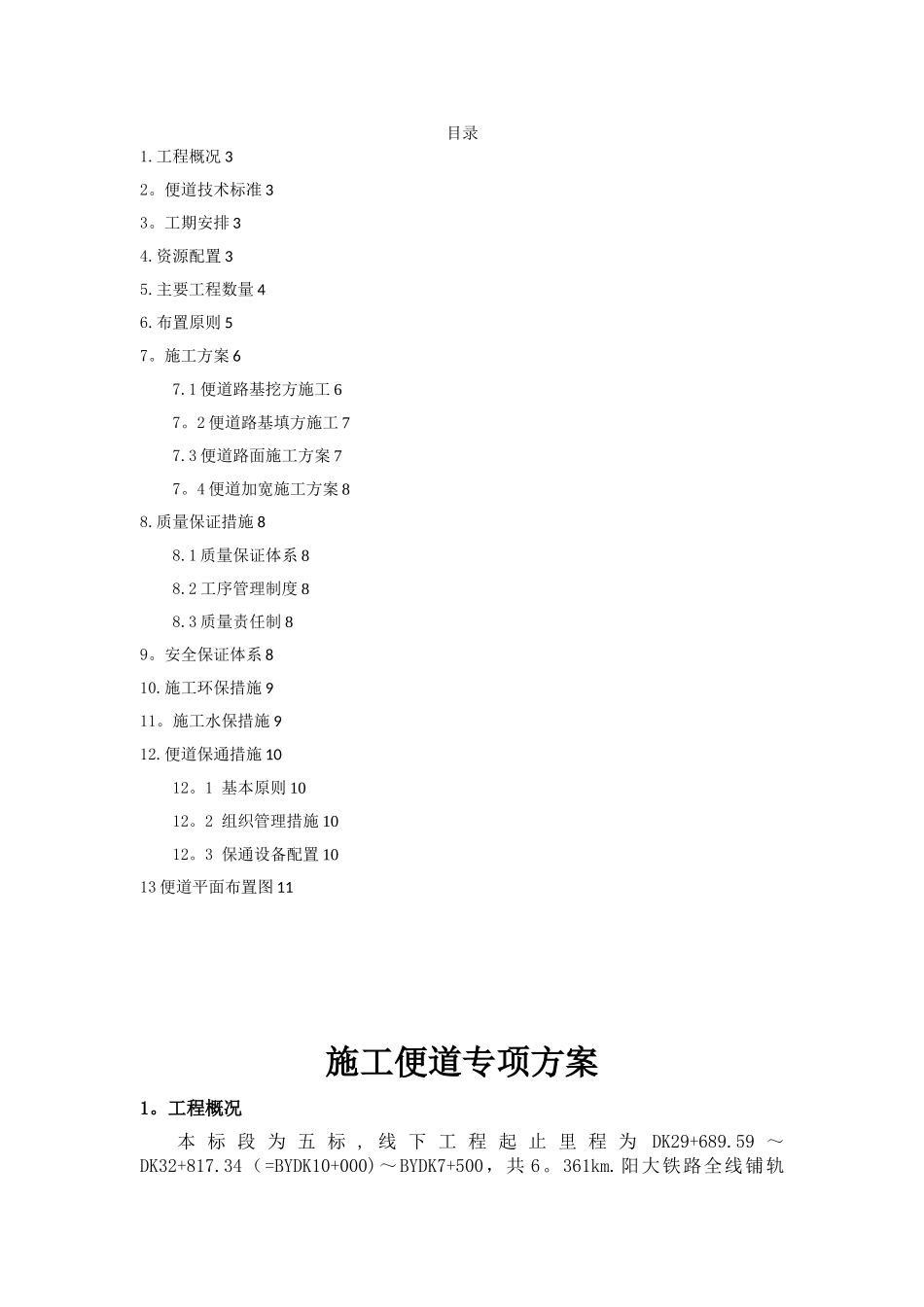

工程概况 32
便道技术标准 33
工期安排 34

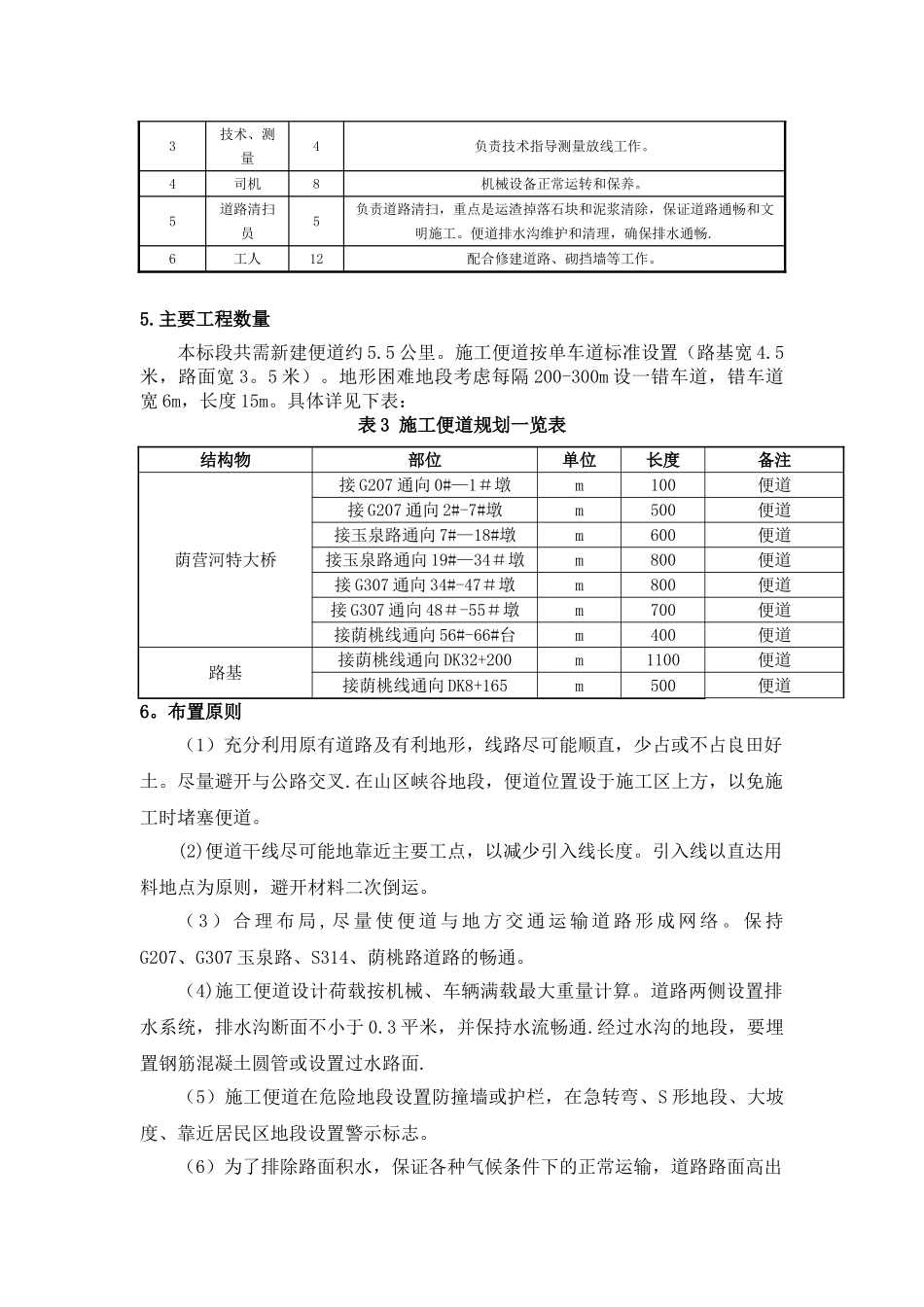

资源配置 35
主要工程数量 46
布置原则 57
施工方案 67
1 便道路基挖方施工 67
2 便道路基填方施工 77
3 便道路面施工方案 77
4 便道加宽施工方案 88
质量保证措施 88
1 质量保证体系 88
2 工序管理制度 88
3 质量责任制 89
安全保证体系 810
施工环保措施 911
施工水保措施 912
便道保通措施 1012
1 基本原则 1012
2 组织管理措施 1012
3 保通设备配置 1013 便道平面布置图 11施工便道专项方案1
工程概况本 标 段 为 五 标 , 线 下 工 程 起 止 里 程 为DK29+689
59 ~DK32+817
34(=BYDK10+000)~BYDK7+500,共 6
阳大铁路全线铺轨67
57km 铺轨公里,根据全线长轨条焊接基地的设置情况及钢轨的来源方向 ,全线在新阳泉站设置一处铺轨基地
全线特大桥一座 2288
46m,公路桥一座35m,互通桥一座 40m,隧道一座 1240m,涵洞 4 座,路基 2050 m
便道技术标准(1)路基宽度≥4
5m(单车道);(2)最大纵坡≤10%;(3)最小曲线半径≥15m;(4)路面结构为泥结石路面及混凝土路面两种结构形式;(5)错车道设置满足通视要求且距离宜控制在 200m—300m,设置错车道路段的路基宽度≥6m
(6)设计行车速度 15Km/h
工期安排(1)控制性工程的施工便道工期:2025 年 12 月 1 日~2025 年 12 月 7 日;(2)非控制性工程施工便道工期:2025 年 12 月 8 日~2025 年 1 月 30 日
资源配置表 1 便道机械设备配置表序号机械设备名称规格及型号数量(台/套)进场日期技术状况备注1挖掘机日立 21012025
