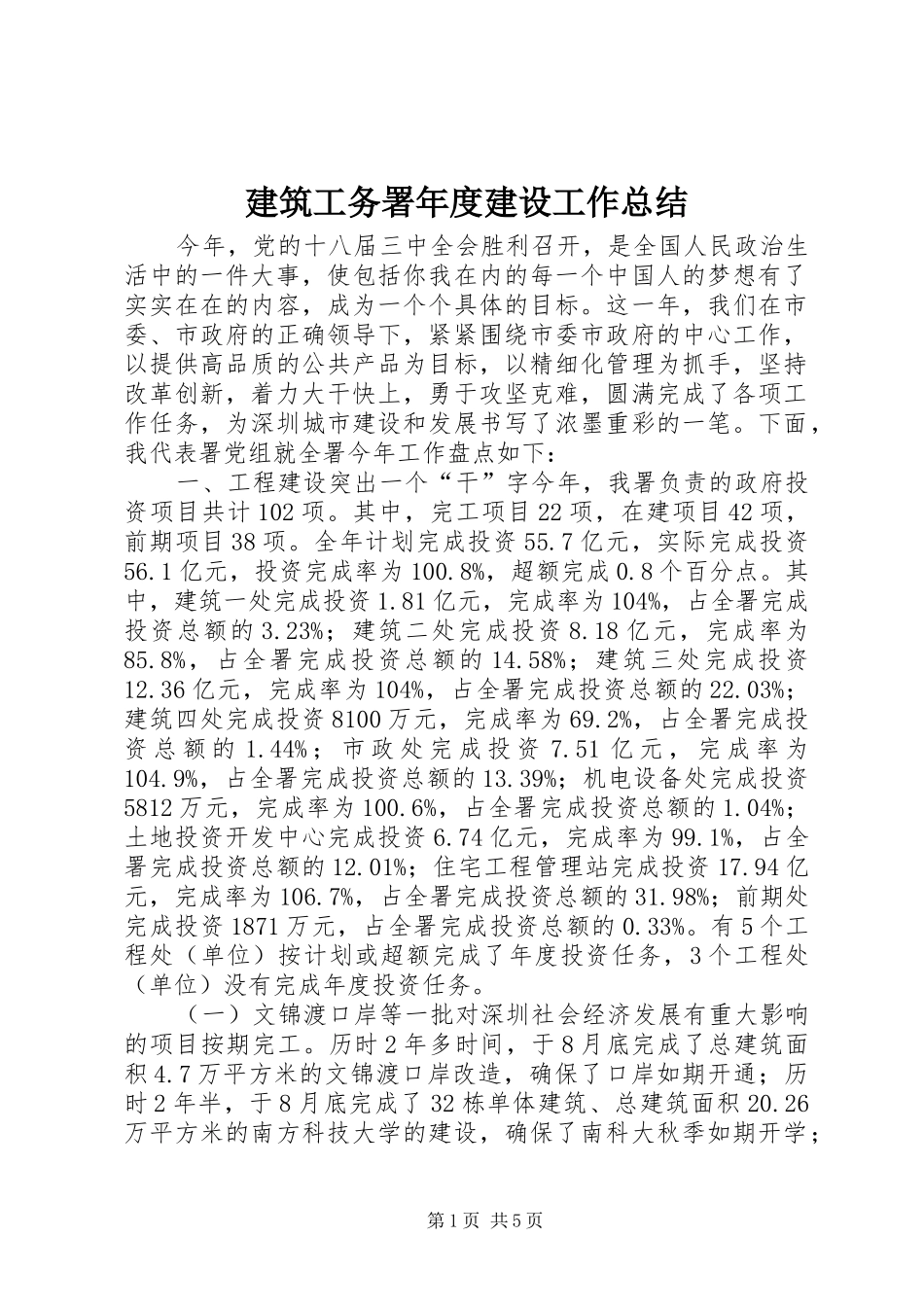

建筑工务署年度建设工作总结今年,党的十八届三中全会胜利召开,是全国人民政治生活中的一件大事,使包括你我在内的每一个中国人的梦想有了实实在在的内容,成为一个个具体的目标
这一年,我们在市委、市政府的正确领导下,紧紧围绕市委市政府的中心工作,以提供高品质的公共产品为目标,以精细化管理为抓手,坚持改革创新,着力大干快上,勇于攻坚克难,圆满完成了各项工作任务,为深圳城市建设和发展书写了浓墨重彩的一笔
下面,我代表署党组就全署今年工作盘点如下:一、工程建设突出一个“干”字今年,我署负责的政府投资项目共计102项
其中,完工项目22项,在建项目42项,前期项目38项
全年计划完成投资55
7亿元,实际完成投资56
1亿元,投资完成率为100
8%,超额完成0
其中,建筑一处完成投资1
81亿元,完成率为104%,占全署完成投资总额的3
23%;建筑二处完成投资8
18亿元,完成率为85
8%,占全署完成投资总额的14
58%;建筑三处完成投资12
36亿元,完成率为104%,占全署完成投资总额的22
03%;建筑四处完成投资8100万元,完成率为69
2%,占全署完成投资总额的1
44%;市政处完成投资7
51亿元,完成率为104
9%,占全署完成投资总额的13
39%;机电设备处完成投资5812万元,完成率为100
6%,占全署完成投资总额的1
04%;土地投资开发中心完成投资6
74亿元,完成率为99
1%,占全署完成投资总额的12
01%;住宅工程管理站完成投资17
94亿元,完成率为106
7%,占全署完成投资总额的31
98%;前期处完成投资1871万元,占全署完成投资总额的0
有5个工程处(单位)按计划或超额完成了年度投资任务,3个工程处(单位)没有完成年度投资任务
(一)文锦渡口岸等一批对深圳社会经济发展有重大影响的项目按期完工

历时2年多时间,于8月
