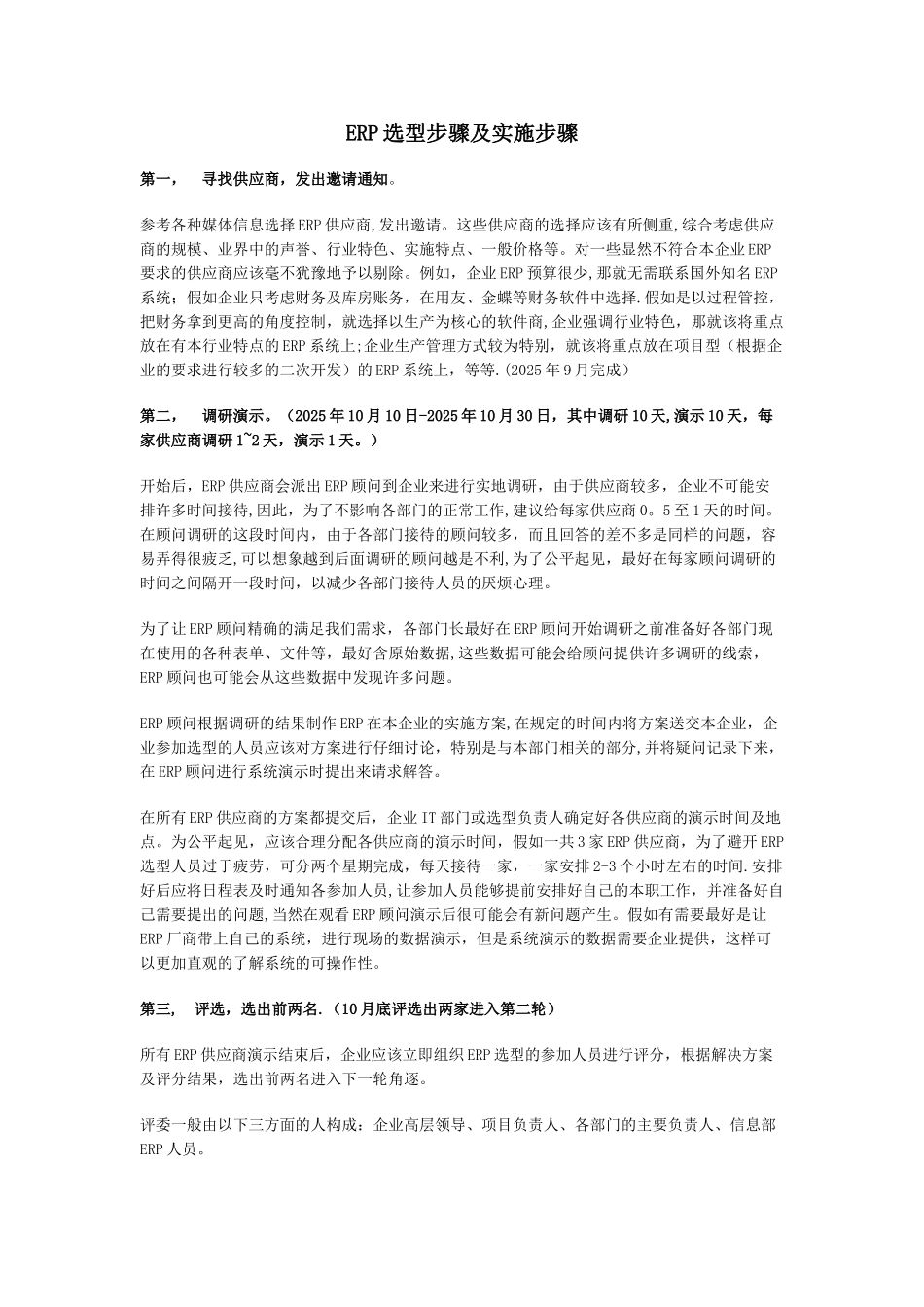

ERP 选型步骤及实施步骤第一, 寻找供应商,发出邀请通知。参考各种媒体信息选择 ERP 供应商,发出邀请。这些供应商的选择应该有所侧重,综合考虑供应商的规模、业界中的声誉、行业特色、实施特点、一般价格等。对一些显然不符合本企业 ERP要求的供应商应该毫不犹豫地予以剔除。例如,企业 ERP 预算很少,那就无需联系国外知名 ERP系统;假如企业只考虑财务及库房账务,在用友、金蝶等财务软件中选择.假如是以过程管控,把财务拿到更高的角度控制,就选择以生产为核心的软件商,企业强调行业特色,那就该将重点放在有本行业特点的 ERP 系统上;企业生产管理方式较为特别,就该将重点放在项目型(根据企业的要求进行较多的二次开发)的 ERP 系统上,等等.(2025 年 9 月完成)第二, 调研演示。(2025 年 10 月 10 日-2025 年 10 月 30 日,其中调研 10 天,演示 10 天,每家供应商调研 1~2 天,演示 1 天。)开始后,ERP 供应商会派出 ERP 顾问到企业来进行实地调研,由于供应商较多,企业不可能安排许多时间接待,因此,为了不影响各部门的正常工作,建议给每家供应商 0。5 至 1 天的时间。在顾问调研的这段时间内,由于各部门接待的顾问较多,而且回答的差不多是同样的问题,容易弄得很疲乏,可以想象越到后面调研的顾问越是不利,为了公平起见,最好在每家顾问调研的时间之间隔开一段时间,以减少各部门接待人员的厌烦心理。为了让 ERP 顾问精确的满足我们需求,各部门长最好在 ERP 顾问开始调研之前准备好各部门现在使用的各种表单、文件等,最好含原始数据,这些数据可能会给顾问提供许多调研的线索,ERP 顾问也可能会从这些数据中发现许多问题。ERP 顾问根据调研的结果制作 ERP 在本企业的实施方案,在规定的时间内将方案送交本企业,企业参加选型的人员应该对方案进行仔细讨论,特别是与本部门相关的部分,并将疑问记录下来,在 ERP 顾问进行系统演示时提出来请求解答。在所有 ERP 供应商的方案都提交后,企业 IT 部门或选型负责人确定好各供应商的演示时间及地点。为公平起见,应该合理分配各供应商的演示时间,假如一共 3 家 ERP 供应商,为了避开 ERP选型人员过于疲劳,可分两个星期完成,每天接待一家,一家安排 2-3 个小时左右的时间.安排好后应将日程表及时通知各参加人员,让参加人员能够提前安排好自己的本职工作,并准备好自己需要提出的问题,当然在观看 ERP 顾问演示后很可能会...
