日照港油品码头有限公司1000m³ 油罐保温层拆除、安装工程专业施工方案日照港达安装工程有限公司2025

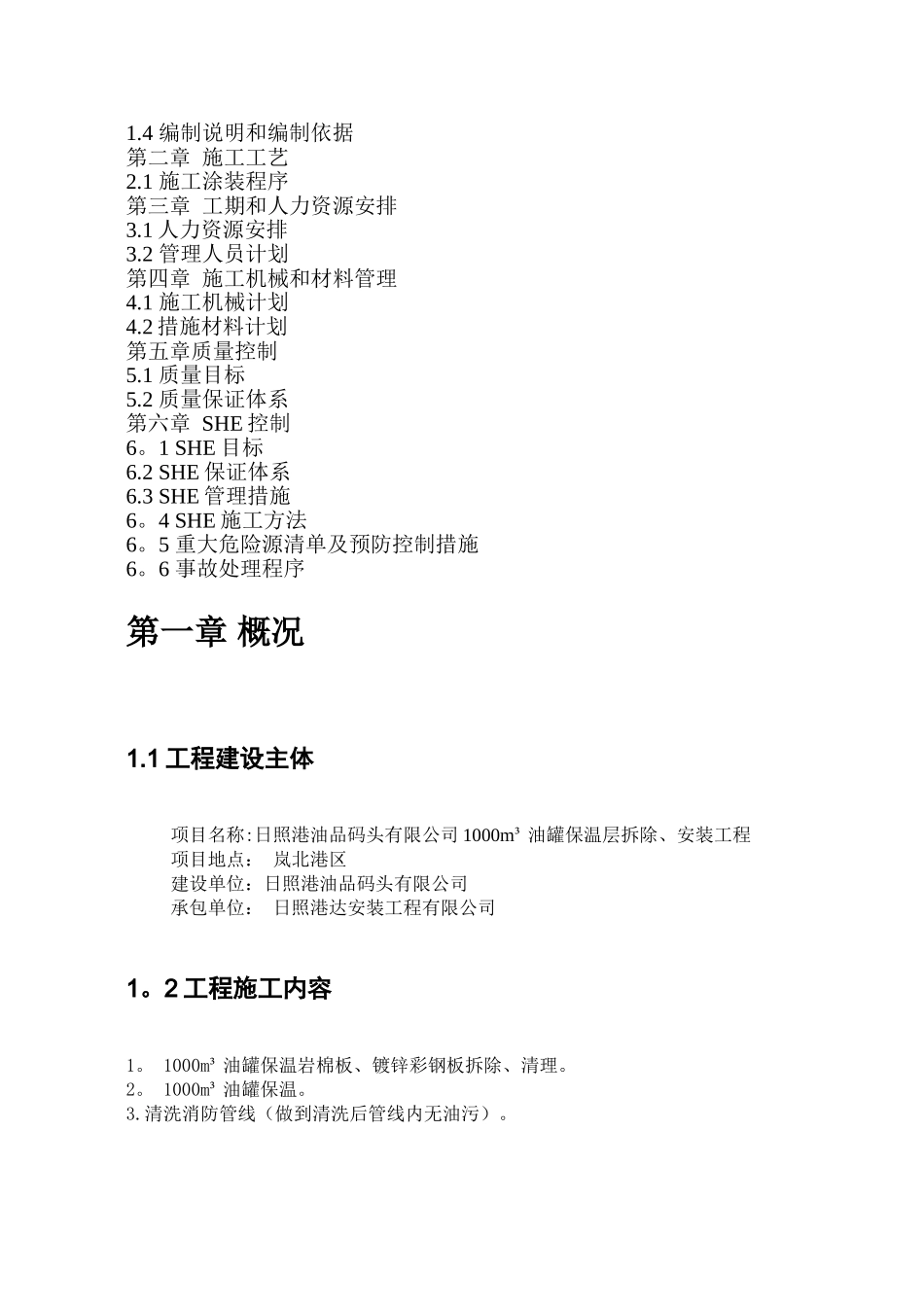

18目录第一章 概况1
1 工程建设主体1
2 编制说明和编制依据1
3 施工方法1
4 编制说明和编制依据第二章 施工工艺2
1 施工涂装程序第三章 工期和人力资源安排3
1 人力资源安排3
2 管理人员计划第四章 施工机械和材料管理4
1 施工机械计划4
2 措施材料计划第五章质量控制5
1 质量目标5
2 质量保证体系第六章 SHE 控制6
1 SHE 目标6
2 SHE 保证体系6
3 SHE 管理措施6
4 SHE 施工方法6
5 重大危险源清单及预防控制措施6
6 事故处理程序第一章 概况1
1 工程建设主体项目名称:日照港油品码头有限公司 1000m³ 油罐保温层拆除、安装工程项目地点: 岚北港区建设单位:日照港油品码头有限公司承包单位: 日照港达安装工程有限公司1
2 工程施工内容1
1000m³ 油罐保温岩棉板、镀锌彩钢板拆除、清理
1000m³ 油罐保温
清洗消防管线(做到清洗后管线内无油污)

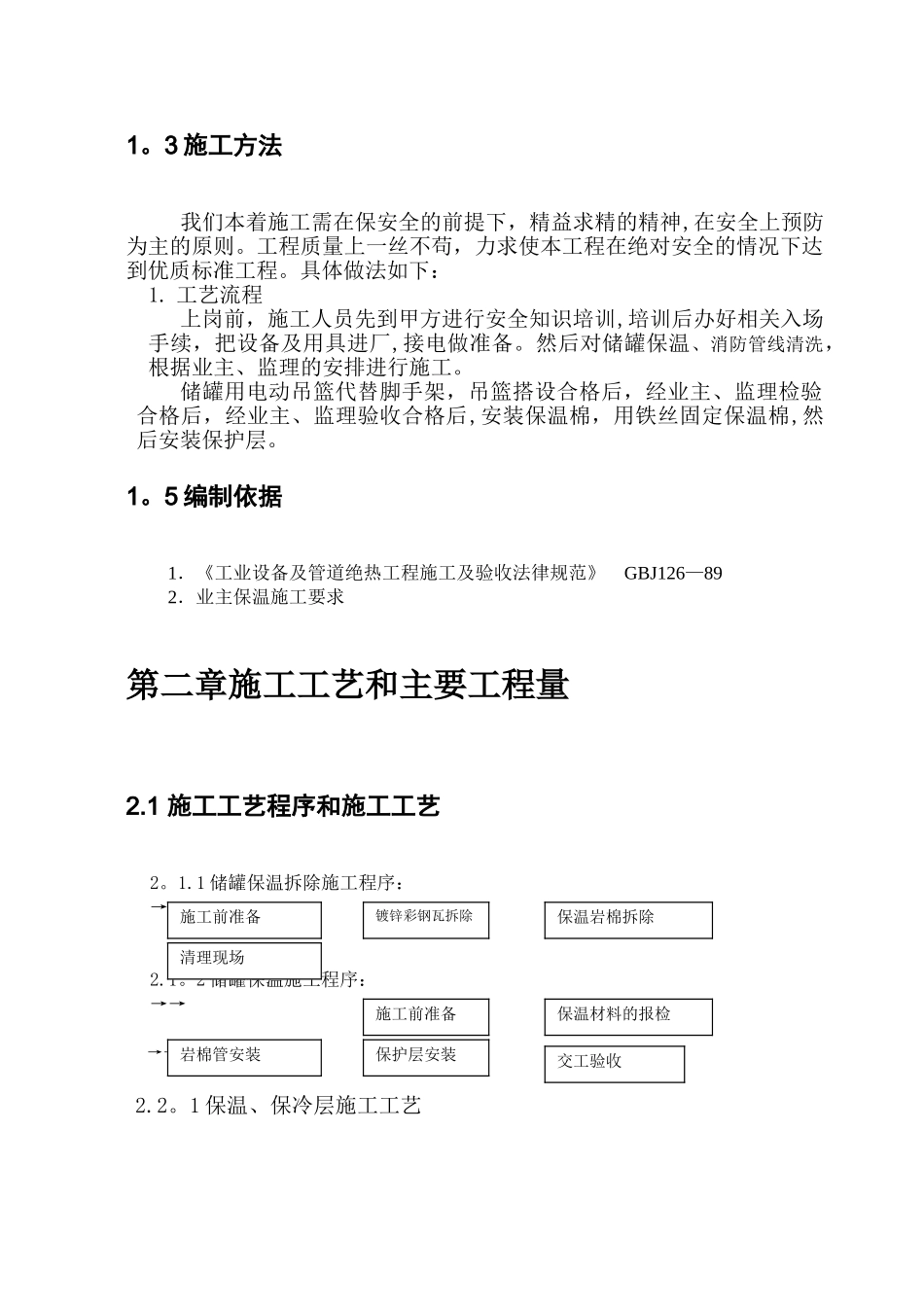

3 施工方法我们本着施工需在保安全的前提下,精益求精的精神,在安全上预防为主的原则
工程质量上一丝不苟,力求使本工程在绝对安全的情况下达到优质标准工程
具体做法如下:1
工艺流程上岗前,施工人员先到甲方进行安全知识培训,培训后办好相关入场手续,把设备及用具进厂,接电做准备
然后对储罐保温、消防管线清洗,根据业主、监理的安排进行施工
储罐用电动吊篮代替脚手架,吊篮搭设合格后,经业主、监理检验合格后,经业主、监理验收合格后,安装保温棉,用铁丝固定保温棉,然后安装保护层
5 编制依据1.《工业设备及管道绝热工程施工及验收法律规范》 GBJ126—892.业主保温施工要求第二章施工工艺和主要工程量2
1 施工工艺程序和施工工艺2
