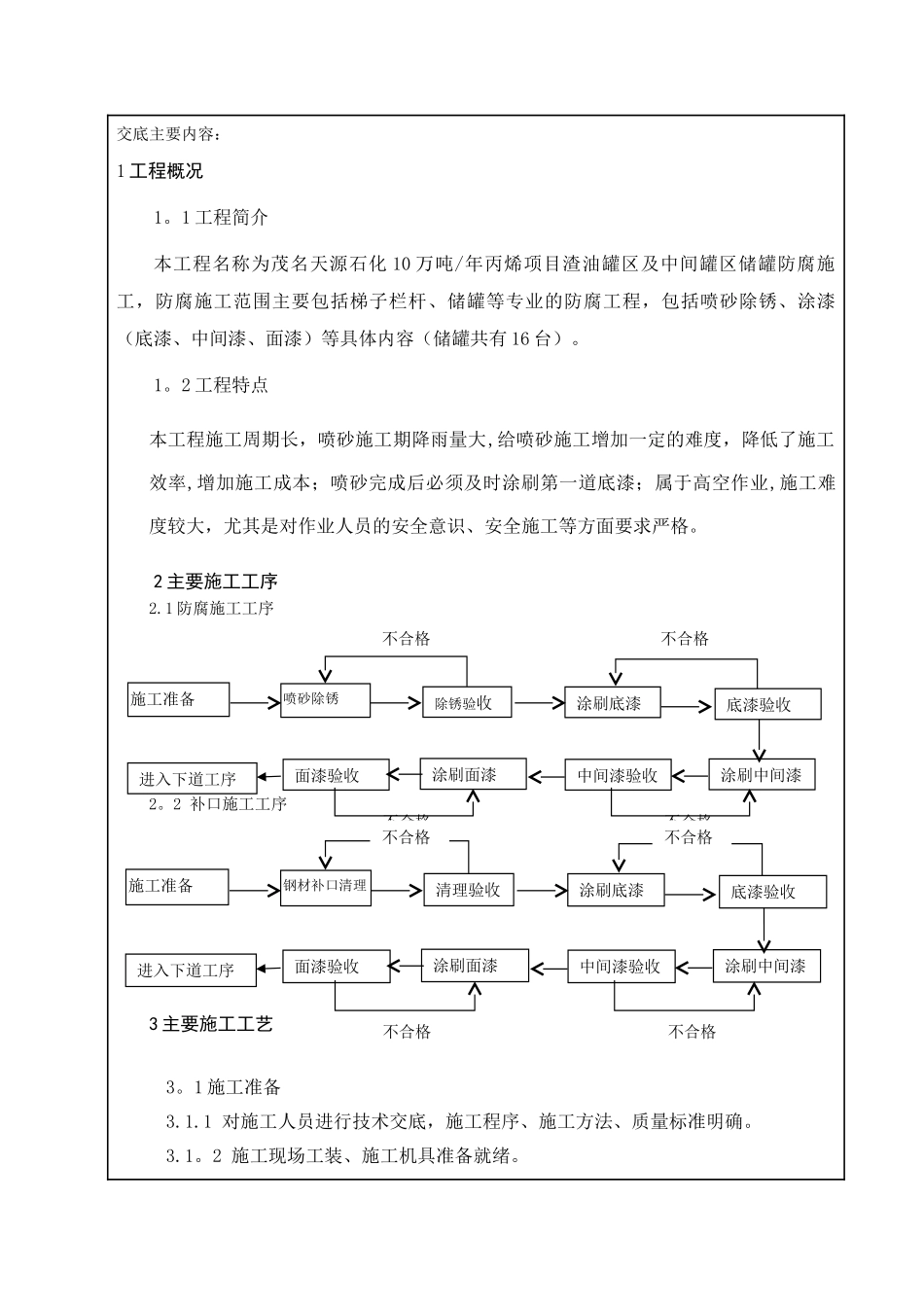

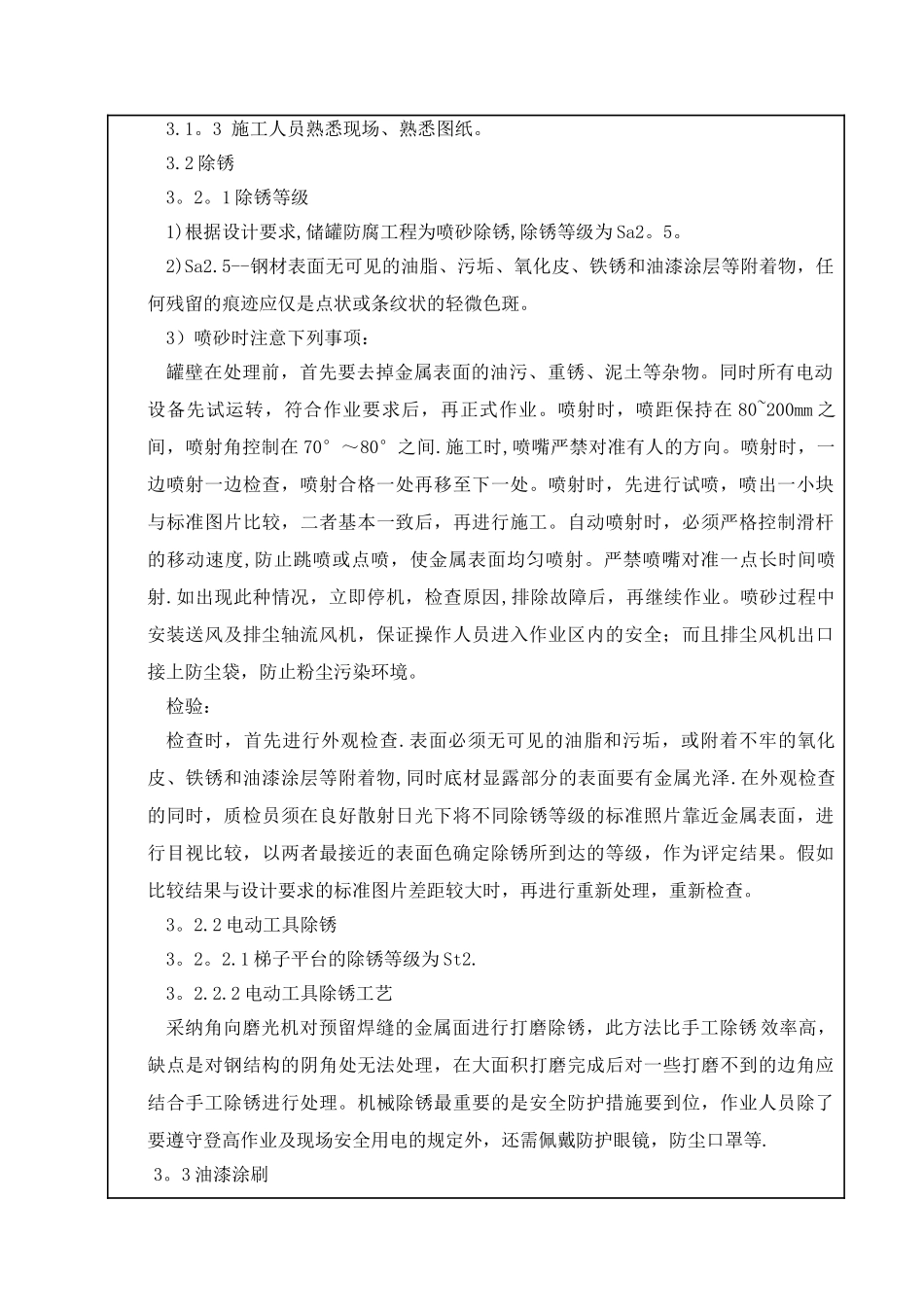

SH/T 3543—G111技术交底记录工程名称:茂名天源石化有限公司 10 万吨/年丙烯项目名称:302/312 单元技术文件 名称茂名天源石化有限公司 10 万吨/年丙烯项目 302/312 单元储罐喷砂防腐施工安全技术交底交底日期年 月 日主 持 人交 底 人参加交底人员 签字交底主要内容:1 工程概况1。1 工程简介本工程名称为茂名天源石化 10 万吨/年丙烯项目渣油罐区及中间罐区储罐防腐施工,防腐施工范围主要包括梯子栏杆、储罐等专业的防腐工程,包括喷砂除锈、涂漆(底漆、中间漆、面漆)等具体内容(储罐共有 16 台)。1。2 工程特点本工程施工周期长,喷砂施工期降雨量大,给喷砂施工增加一定的难度,降低了施工效率,增加施工成本;喷砂完成后必须及时涂刷第一道底漆;属于高空作业,施工难度较大,尤其是对作业人员的安全意识、安全施工等方面要求严格。2 主要施工工序2.1 防腐施工工序2。2 补口施工工序3 主要施工工艺3。1 施工准备3.1.1 对施工人员进行技术交底,施工程序、施工方法、质量标准明确。3.1。2 施工现场工装、施工机具准备就绪。涂刷中间漆中间漆验收面漆验收涂刷面漆清理验收涂刷底漆钢材补口清理施工准备底漆验收不合格不合格不合格不合格进入下道工序涂刷中间漆中间漆验收面漆验收涂刷面漆除锈验收涂刷底漆喷砂除锈施工准备底漆验收不合格不合格不合格不合格进入下道工序3.1。3 施工人员熟悉现场、熟悉图纸。3.2 除锈3。2。1 除锈等级1)根据设计要求,储罐防腐工程为喷砂除锈,除锈等级为 Sa2。5。2)Sa2.5--钢材表面无可见的油脂、污垢、氧化皮、铁锈和油漆涂层等附着物,任何残留的痕迹应仅是点状或条纹状的轻微色斑。3)喷砂时注意下列事项:罐壁在处理前,首先要去掉金属表面的油污、重锈、泥土等杂物。同时所有电动设备先试运转,符合作业要求后,再正式作业。喷射时,喷距保持在 80~200mm 之间,喷射角控制在 70°~80°之间.施工时,喷嘴严禁对准有人的方向。喷射时,一边喷射一边检查,喷射合格一处再移至下一处。喷射时,先进行试喷,喷出一小块与标准图片比较,二者基本一致后,再进行施工。自动喷射时,必须严格控制滑杆的移动速度,防止跳喷或点喷,使金属表面均匀喷射。严禁喷嘴对准一点长时间喷射.如出现此种情况,立即停机,检查原因,排除故障后,再继续作业。喷砂过程中安装送风及排尘轴流风机,保证操作人员进入作业区内的安全;而且排尘风机出口接上防尘袋,防止粉尘污染环境。检验:检查...
