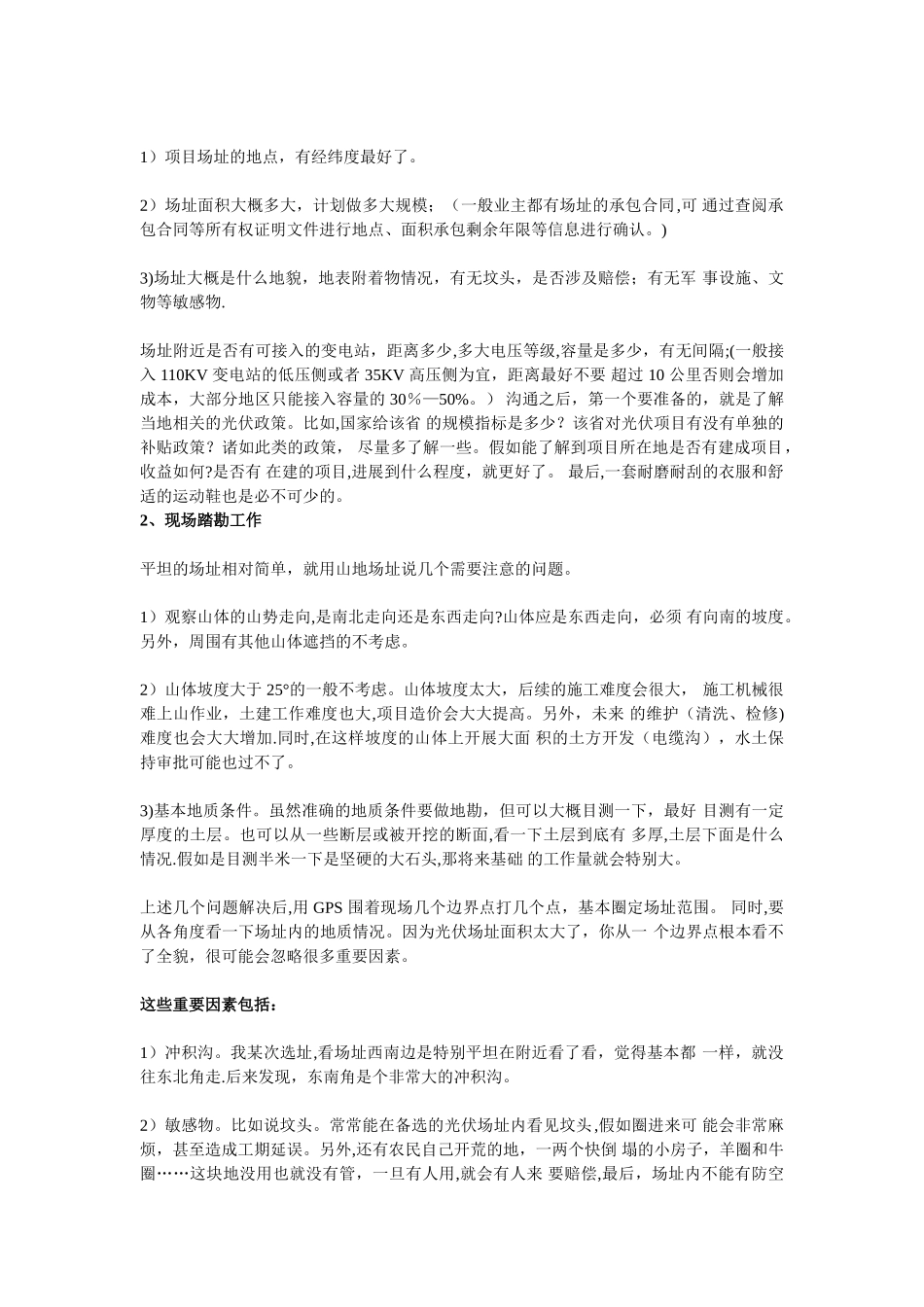

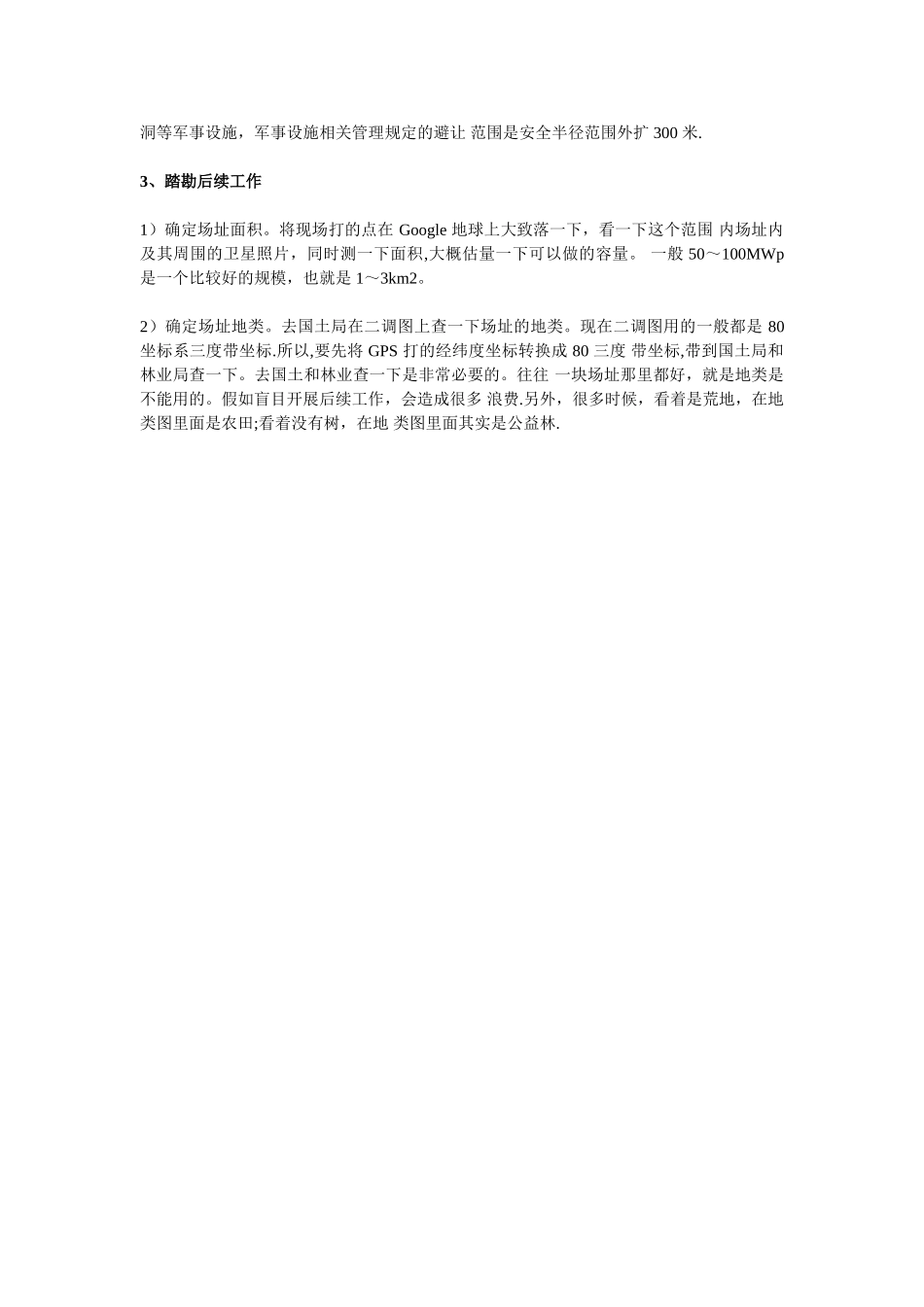

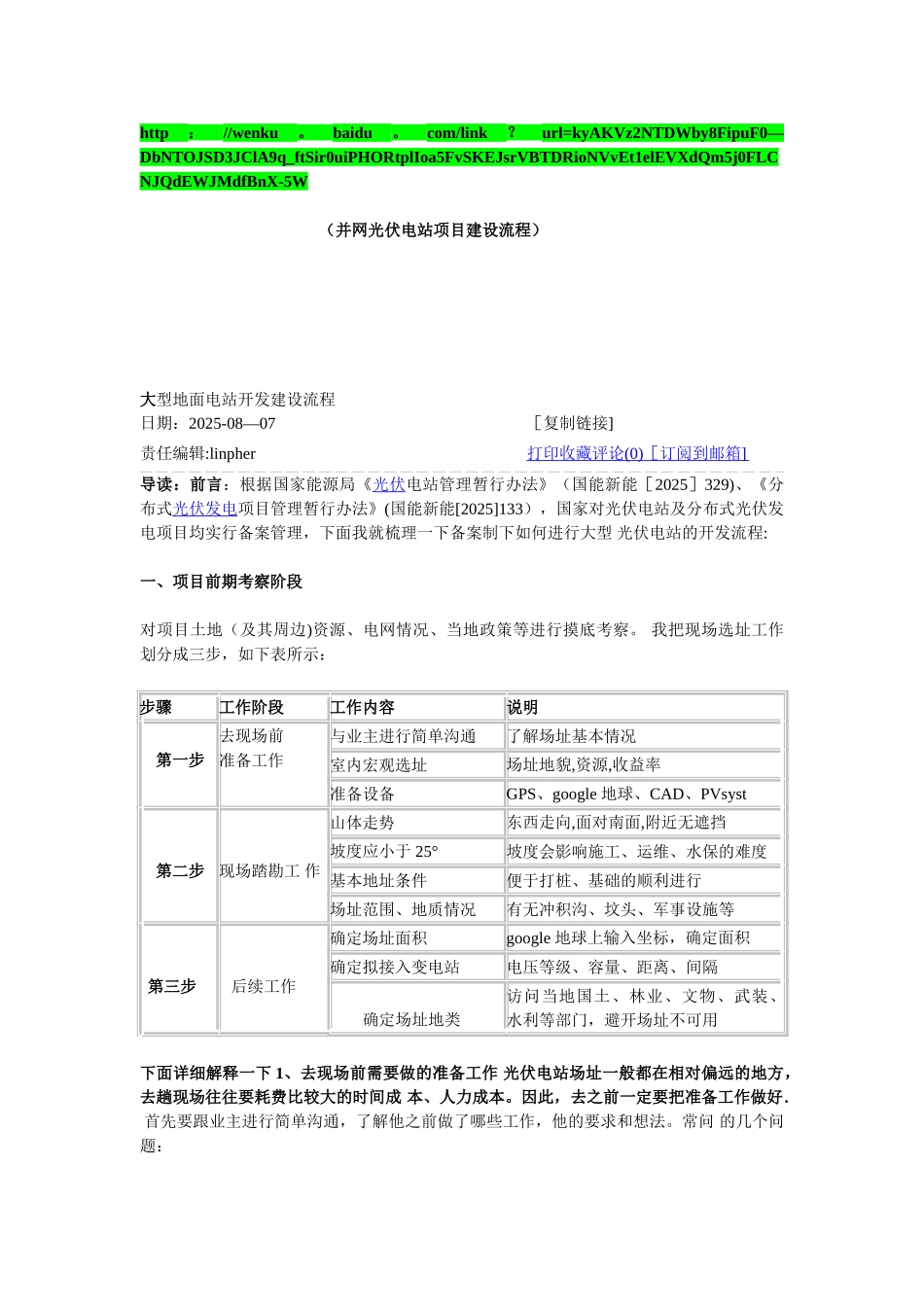

url=kyAKVz2NTDWby8FipuF0—DbNTOJSD3JClA9q_ftSir0uiPHORtplIoa5FvSKEJsrVBTDRioNVvEt1elEVXdQm5j0FLCNJQdEWJMdfBnX-5W(并网光伏电站项目建设流程)大型地面电站开发建设流程日期:2025-08—07 [复制链接]责任编辑:linpher打印 收藏 评论 (0) [订阅到邮箱 ] 导读:前言:根据国家能源局《光伏电站管理暂行办法》(国能新能[2025]329)、《分布式光伏发电项目管理暂行办法》(国能新能[2025]133),国家对光伏电站及分布式光伏发电项目均实行备案管理,下面我就梳理一下备案制下如何进行大型 光伏电站的开发流程:一、项目前期考察阶段对项目土地(及其周边)资源、电网情况、当地政策等进行摸底考察
我把现场选址工作划分成三步,如下表所示: 步骤工作阶段工作内容说明 第一步去现场前 准备工作与业主进行简单沟通了解场址基本情况室内宏观选址场址地貌,资源,收益率准备设备GPS、google 地球、CAD、PVsyst 第二步 现场踏勘工 作山体走势东西走向,面对南面,附近无遮挡坡度应小于 25°坡度会影响施工、运维、水保的难度基本地址条件便于打桩、基础的顺利进行场址范围、地质情况有无冲积沟、坟头、军事设施等 第三步 后续工作确定场址面积google 地球上输入坐标,确定面积确定拟接入变电站电压等级、容量、距离、间隔 确定场址地类访问当地国土、林业、文物、武装、 水利等部门,避开场址不可用 下面详细解释一下 1、去现场前需要做的准备工作 光伏电站场址一般都在相对偏远的地方,去趟现场往往要耗费比较大的时间成 本、人力成本
因此,去之前一定要把准备工作做好
首先要跟业主进行简单沟通,了解他之前做了哪些工作,他的要求
