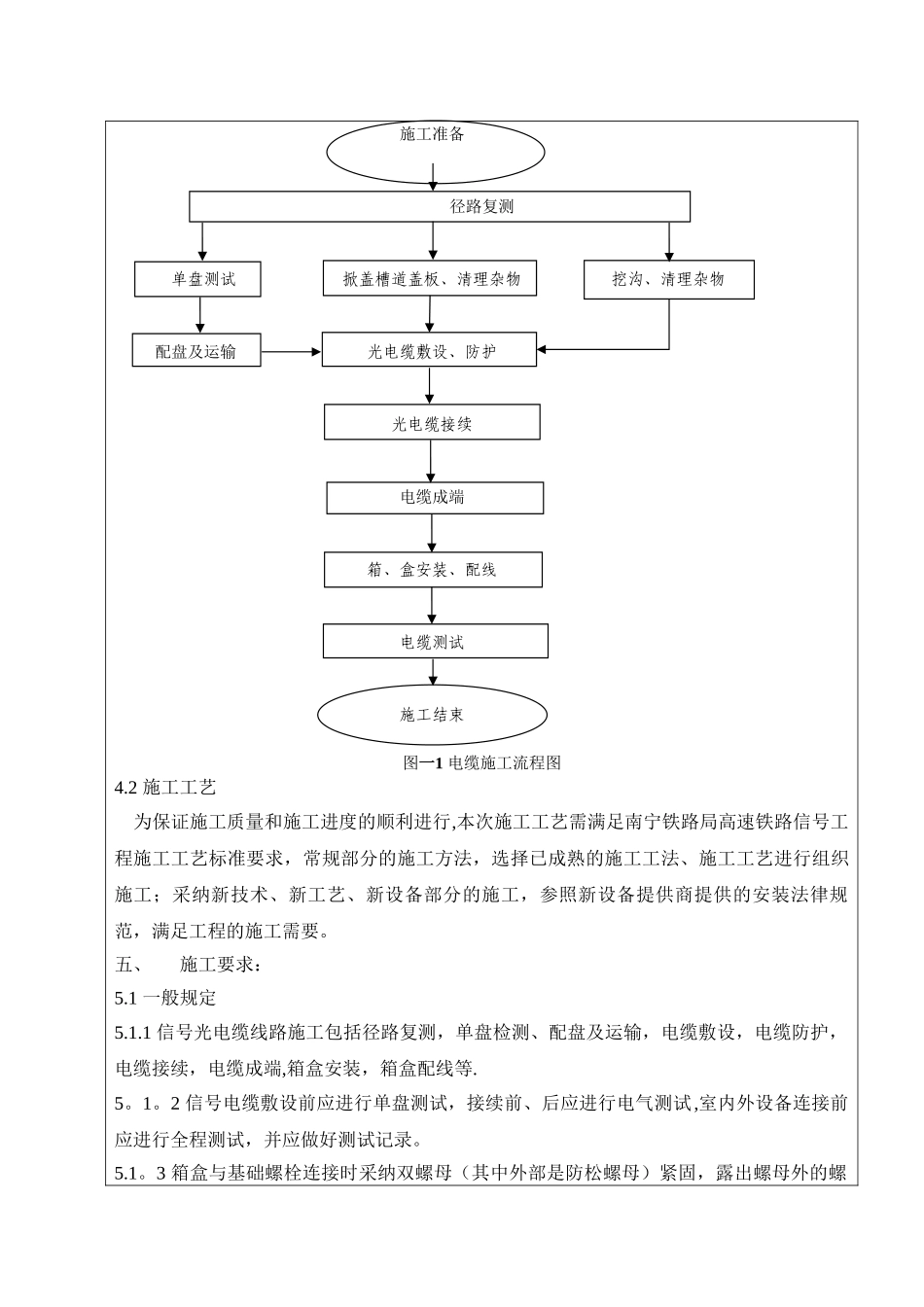

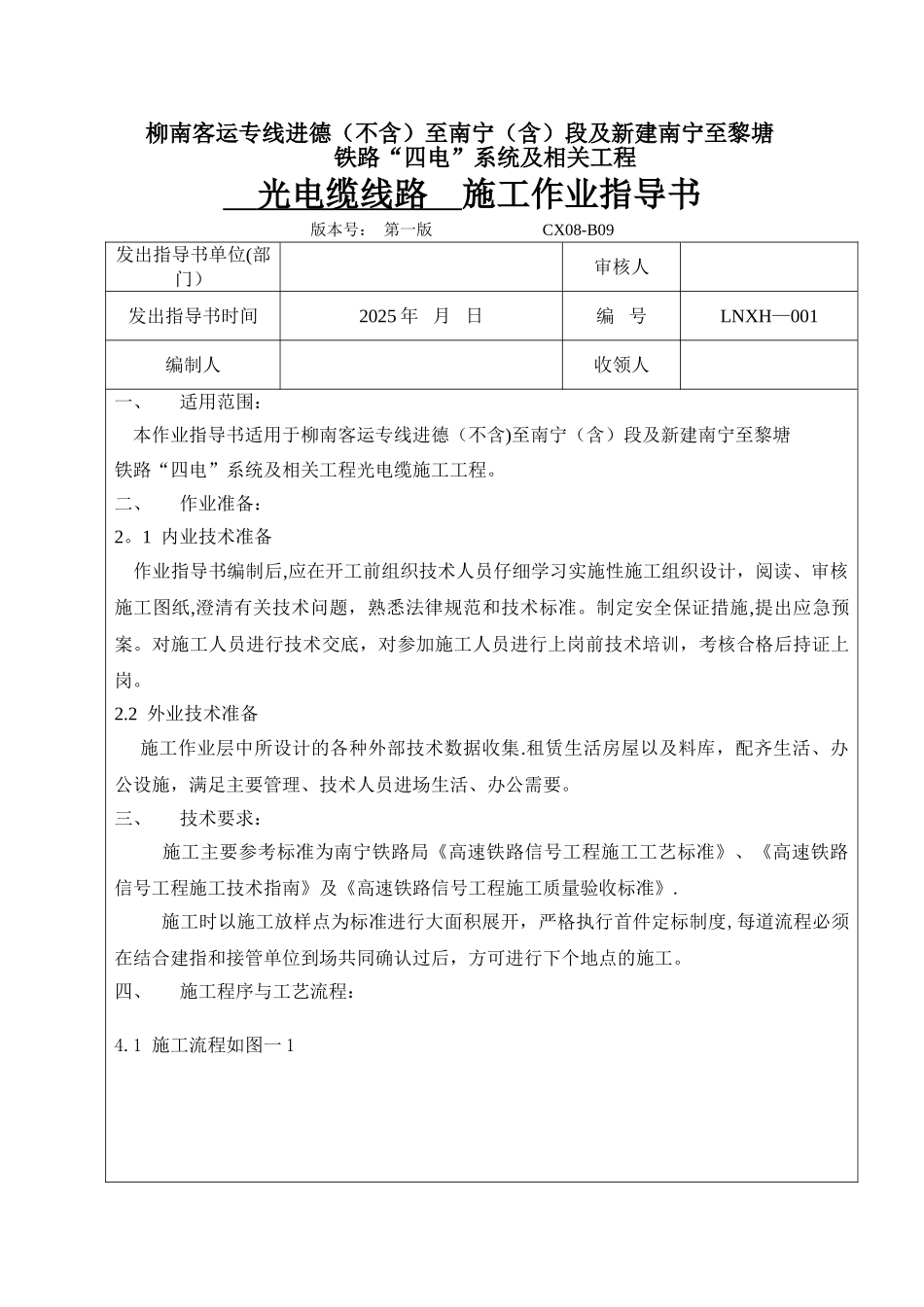

柳南客运专线进德(不含)至南宁(含)段及新建南宁至黎塘铁路“四电”系统及相关工程 光电缆线路 施工作业指导书版本号: 第一版 CX08-B09发出指导书单位(部门)审核人发出指导书时间2025 年 月 日编 号LNXH—001编制人收领人一、适用范围: 本作业指导书适用于柳南客运专线进德(不含)至南宁(含)段及新建南宁至黎塘铁路“四电”系统及相关工程光电缆施工工程。二、作业准备:2。1 内业技术准备 作业指导书编制后,应在开工前组织技术人员仔细学习实施性施工组织设计,阅读、审核施工图纸,澄清有关技术问题,熟悉法律规范和技术标准。制定安全保证措施,提出应急预案。对施工人员进行技术交底,对参加施工人员进行上岗前技术培训,考核合格后持证上岗。2.2 外业技术准备 施工作业层中所设计的各种外部技术数据收集.租赁生活房屋以及料库,配齐生活、办公设施,满足主要管理、技术人员进场生活、办公需要。三、技术要求: 施工主要参考标准为南宁铁路局《高速铁路信号工程施工工艺标准》、《高速铁路信号工程施工技术指南》及《高速铁路信号工程施工质量验收标准》. 施工时以施工放样点为标准进行大面积展开,严格执行首件定标制度,每道流程必须在结合建指和接管单位到场共同确认过后,方可进行下个地点的施工。四、施工程序与工艺流程:4.1 施工流程如图一 1施工准备 径路复测 单盘测试 掀盖槽道盖板、清理杂物 挖沟、清理杂物 配盘及运输 光电缆敷设、防护 光电缆接续 电缆成端 箱、盒安装、配线 电缆测试 施工结束 图一1 电缆施工流程图4.2 施工工艺 为保证施工质量和施工进度的顺利进行,本次施工工艺需满足南宁铁路局高速铁路信号工程施工工艺标准要求,常规部分的施工方法,选择已成熟的施工工法、施工工艺进行组织施工;采纳新技术、新工艺、新设备部分的施工,参照新设备提供商提供的安装法律规范,满足工程的施工需要。五、施工要求:5.1 一般规定5.1.1 信号光电缆线路施工包括径路复测,单盘检测、配盘及运输,电缆敷设,电缆防护,电缆接续,电缆成端,箱盒安装,箱盒配线等.5。1。2 信号电缆敷设前应进行单盘测试,接续前、后应进行电气测试,室内外设备连接前应进行全程测试,并应做好测试记录。5.1。3 箱盒与基础螺栓连接时采纳双螺母(其中外部是防松螺母)紧固,露出螺母外的螺扣不应少于5mm。5。1.4 信号电缆敷设前应进行单盘测试,接续前、后应进行电气测试,室内外设备连接前应进行全程测试,...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

光电缆施工技术作业指导书

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
