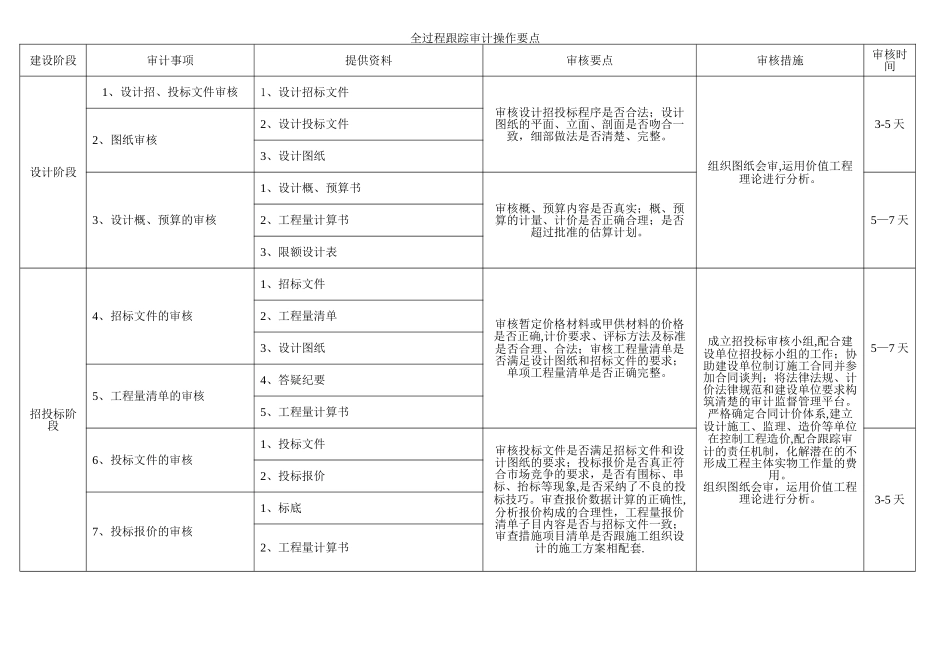

全 过 程 跟 踪 审 计工作手册湖北恒基工程造价咨询有限公司二 00 九年六月三十日全过程跟踪审计手册目录:一、全过程跟踪审计的内容二、全过程跟踪审计的要点三、全过程跟踪审计的实施办法四、全过程跟踪审计的工作流程图五、目前正在跟踪审计的项目全过程跟踪审计操作要点建设阶段审计事项提供资料审核要点审核措施审核时间设计阶段1、设计招、投标文件审核1、设计招标文件审核设计招投标程序是否合法;设计图纸的平面、立面、剖面是否吻合一致,细部做法是否清楚、完整。组织图纸会审,运用价值工程理论进行分析。3-5 天2、图纸审核2、设计投标文件3、设计图纸3、设计概、预算的审核1、设计概、预算书审核概、预算内容是否真实;概、预算的计量、计价是否正确合理;是否超过批准的估算计划。5—7 天2、工程量计算书3、限额设计表招投标阶段4、招标文件的审核1、招标文件审核暂定价格材料或甲供材料的价格是否正确,计价要求、评标方法及标准是否合理、合法;审核工程量清单是否满足设计图纸和招标文件的要求;单项工程量清单是否正确完整。成立招投标审核小组,配合建设单位招投标小组的工作;协助建设单位制订施工合同并参加合同谈判;将法律法规、计价法律规范和建设单位要求构筑清楚的审计监督管理平台。严格确定合同计价体系,建立设计施工、监理、造价等单位在控制工程造价,配合跟踪审计的责任机制,化解潜在的不形成工程主体实物工作量的费用。组织图纸会审,运用价值工程理论进行分析。5—7 天2、工程量清单3、设计图纸5、工程量清单的审核4、答疑纪要5、工程量计算书6、投标文件的审核1、投标文件审核投标文件是否满足招标文件和设计图纸的要求;投标报价是否真正符合市场竞争的要求,是否有围标、串标、抬标等现象,是否采纳了不良的投标技巧。审查报价数据计算的正确性,分析报价构成的合理性,工程量报价清单子目内容是否与招标文件一致;审查措施项目清单是否跟施工组织设计的施工方案相配套.3-5 天2、投标报价7、投标报价的审核1、标底2、工程量计算书招投标阶段8、施工合同的审核1、招标文件审核合同的主体是否合法;合同的形式是否符合本工程的特点和要求;是否有满足本工程质量、工期、投资的相应措施,对工程变更、工程款(进度款)的支付、主要材料(设备)定价、索赔等条款是否完整;合同所有条款是否符合合同法的要求和规定。1—3 天2、投标文件3、投标承诺施工阶段9、隐蔽工程记录的审核1、隐蔽工程验收记录审核所有...
