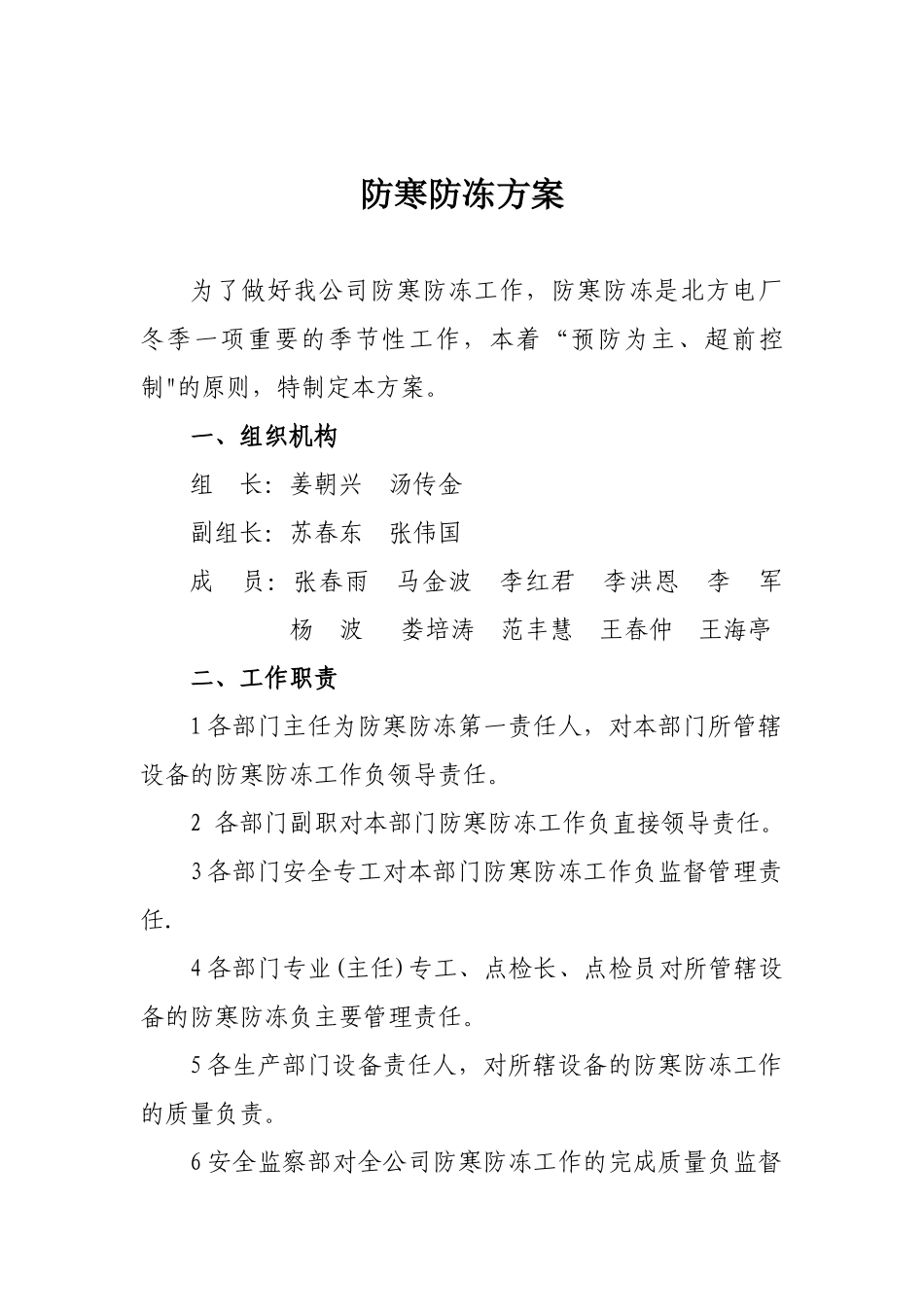

防寒防冻方案批准:审核:起草:大唐七台河发电有限责任公司防寒防冻方案为了做好我公司防寒防冻工作,防寒防冻是北方电厂冬季一项重要的季节性工作,本着“预防为主、超前控制"的原则,特制定本方案。一、组织机构组 长:姜朝兴 汤传金副组长:苏春东 张伟国 成 员:张春雨 马金波 李红君 李洪恩 李 军 杨 波 娄培涛 范丰慧 王春仲 王海亭二、工作职责1 各部门主任为防寒防冻第一责任人,对本部门所管辖设备的防寒防冻工作负领导责任。2 各部门副职对本部门防寒防冻工作负直接领导责任。3 各部门安全专工对本部门防寒防冻工作负监督管理责任. 4 各部门专业(主任)专工、点检长、点检员对所管辖设备的防寒防冻负主要管理责任。 5 各生产部门设备责任人,对所辖设备的防寒防冻工作的质量负责。6 安全监察部对全公司防寒防冻工作的完成质量负监督责任。 7 公司生产副总经理对防寒防冻工作的监督管理负领导责任.8 公司分管多经副总经理对多经防寒防冻工作的监督管理负领导责任。9 公司分管基建副总经理对基建防寒防冻工作的监督管理负领导责任。三、工作内容1、公司防寒防冻周期为每年 10 月 15 日至次年 4 月 30日止.各部门要在 10 月 1 日前完成防寒防冻设施(如采暖、厂房门窗等)缺陷的处理和防寒防冻方案的审批工作.2、公司所需防寒防冻物质由各部门根据现场需要自行提出,经设备部审核后在防寒防冻期前完成采购。3、公司防寒防冻工作实施分级管理、逐级负责的原则,各部门应建立完善的防寒防冻领导小组,在防寒防冻期前有针对性地制定本部门的防寒防冻方案;对本部门的防寒防冻进行科学划分,落实责任和措施.4、与防寒防冻相关的班组、部门要针对重点防寒防冻重点部位建立巡视检查记录本,每天早晚各巡视、记录一次;地下管沟防寒防冻工作按设备划分执行.5、各生产部门管理人员要对自己所管辖范围内的防寒防冻工作的完成情况进行抽查,部门每周不少于 1 次;专业两天一次。6、生产主、辅厂房的大门在防寒防冻期内除留一扇大门通行外,其它门必须全部封闭,人员从通行门小门出入;发电部对现场大门要建立完善的管理制度,对大门的钥匙建立使用登记,需进入厂房的经当值值长同意后,由运行人员开启并锁好大门同时对大门是否损坏进行验收。7、发电部、生产燃料部对所运行的设备及场所的防寒防冻工作负有检查、巡视、汇报的职责,对影响防寒防冻的缺陷要及时通知相关部门处理,对停设备、系统的缺陷要通知相关...
