公园园路施工技术方案

公园园路施工技术方案_第1页
1/4
公园园路施工技术方案_第2页
2/4
公园园路施工技术方案_第3页
3/4

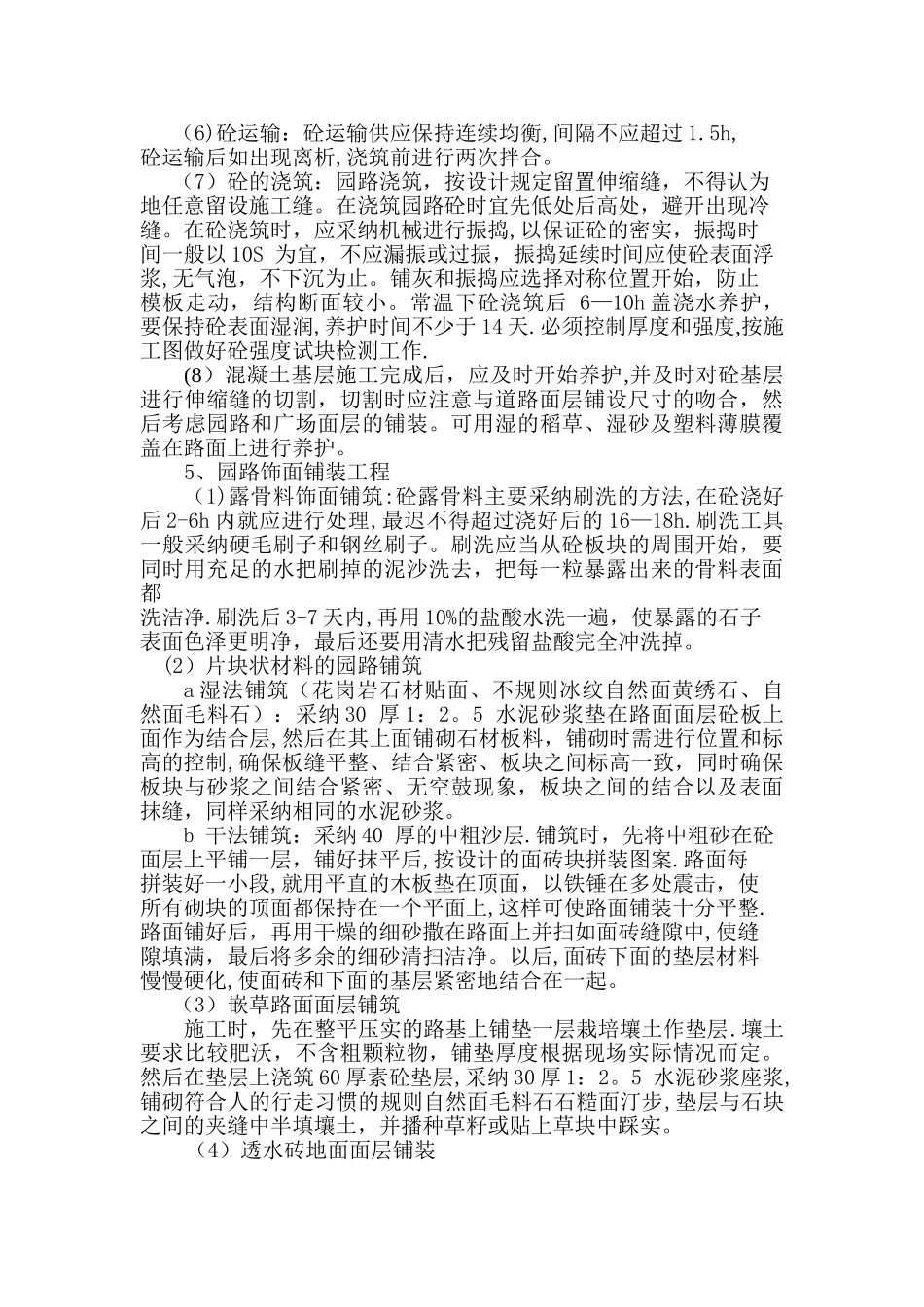

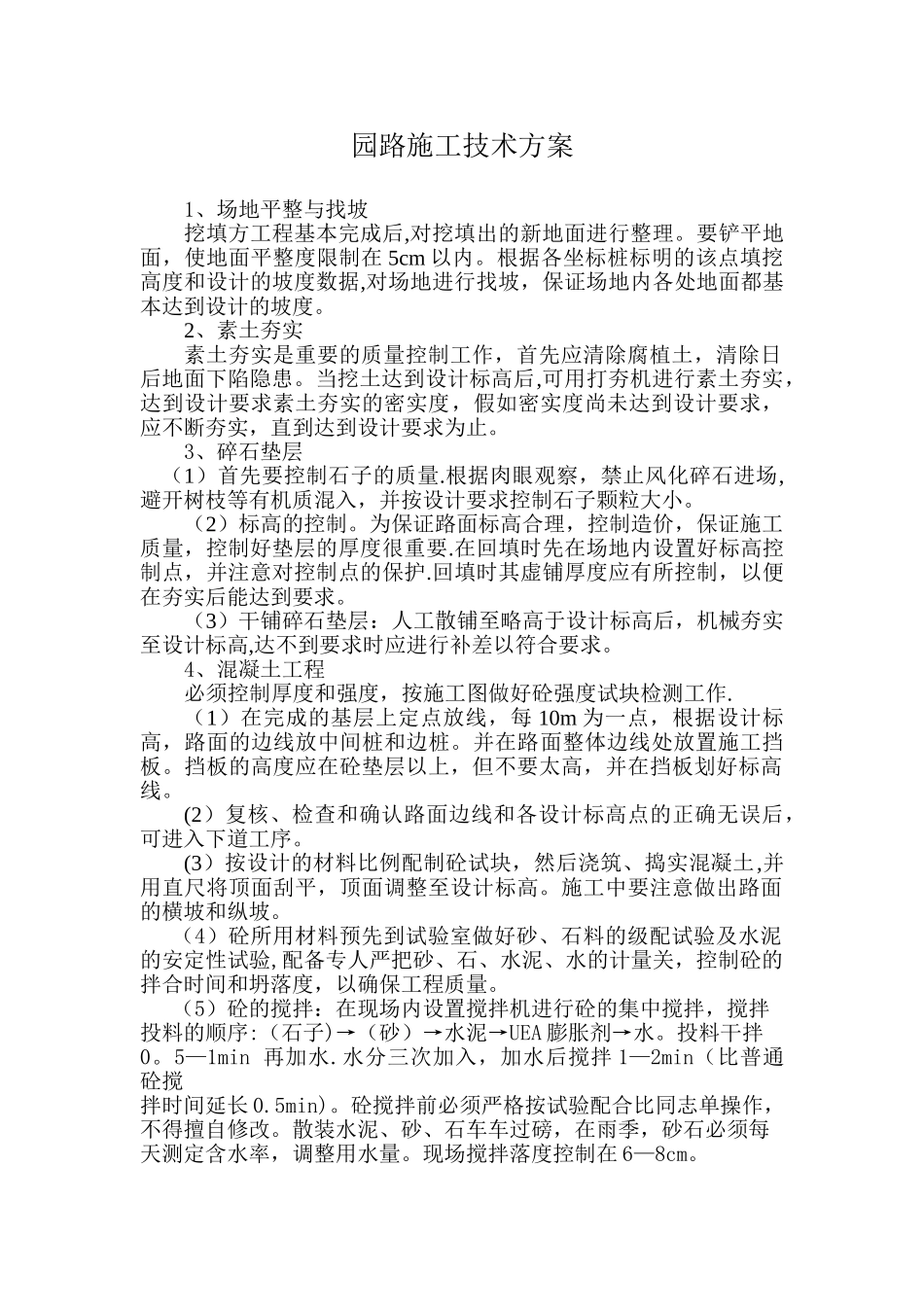

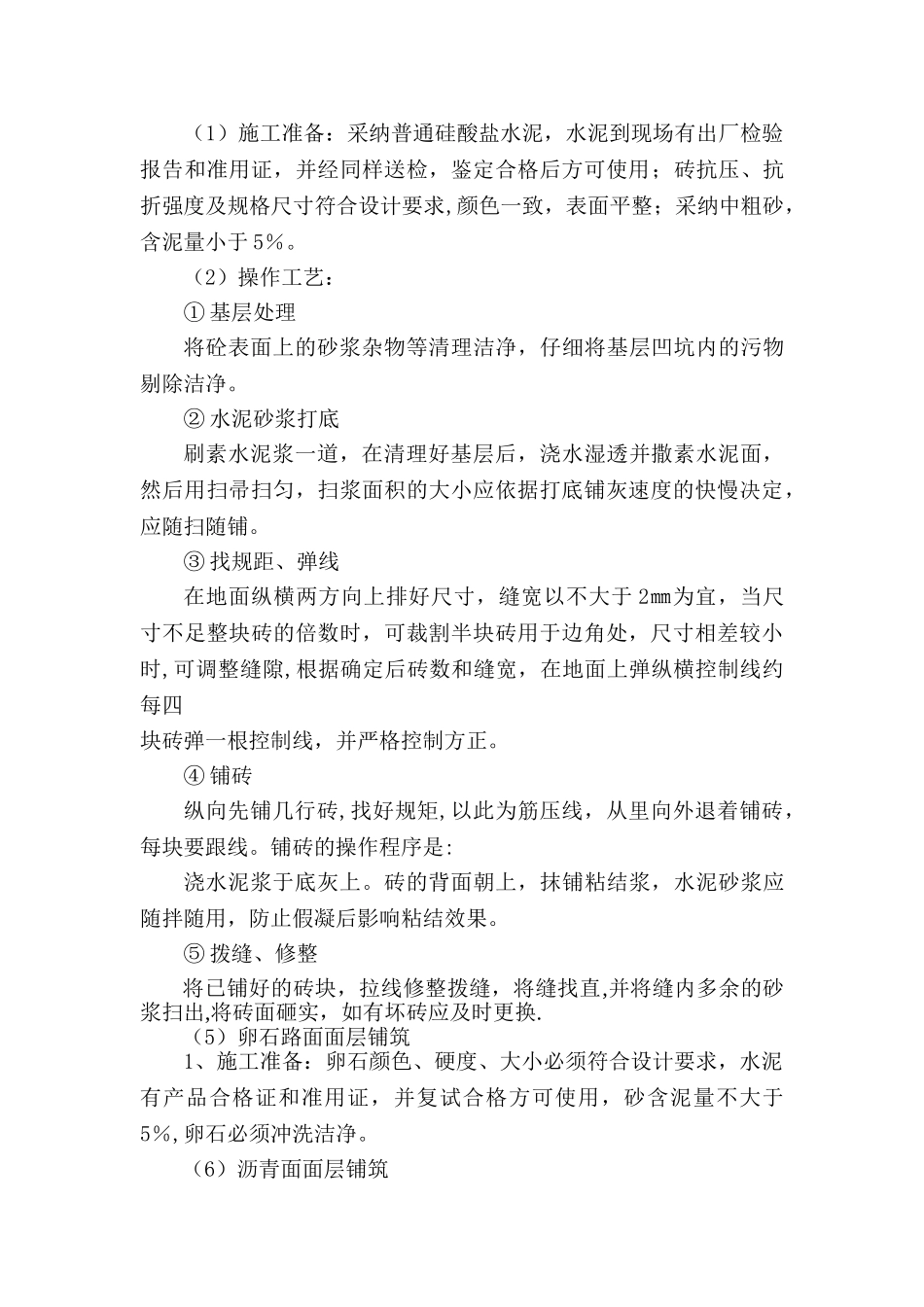

园路施工技术方案1、场地平整与找坡挖填方工程基本完成后,对挖填出的新地面进行整理。要铲平地面,使地面平整度限制在 5cm 以内。根据各坐标桩标明的该点填挖高度和设计的坡度数据,对场地进行找坡,保证场地内各处地面都基本达到设计的坡度。2、素土夯实素土夯实是重要的质量控制工作,首先应清除腐植土,清除日后地面下陷隐患。当挖土达到设计标高后,可用打夯机进行素土夯实,达到设计要求素土夯实的密实度,假如密实度尚未达到设计要求,应不断夯实,直到达到设计要求为止。3、碎石垫层(1)首先要控制石子的质量.根据肉眼观察,禁止风化碎石进场,避开树枝等有机质混入,并按设计要求控制石子颗粒大小。(2)标高的控制。为保证路面标高合理,控制造价,保证施工质量,控制好垫层的厚度很重要.在回填时先在场地内设置好标高控制点,并注意对控制点的保护.回填时其虚铺厚度应有所控制,以便在夯实后能达到要求。(3)干铺碎石垫层:人工散铺至略高于设计标高后,机械夯实至设计标高,达不到要求时应进行补差以符合要求。4、混凝土工程必须控制厚度和强度,按施工图做好砼强度试块检测工作.(1)在完成的基层上定点放线,每 10m 为一点,根据设计标高,路面的边线放中间桩和边桩。并在路面整体边线处放置施工挡板。挡板的高度应在砼垫层以上,但不要太高,并在挡板划好标高线。(2)复核、检查和确认路面边线和各设计标高点的正确无误后,可进入下道工序。(3)按设计的材料比例配制砼试块,然后浇筑、捣实混凝土,并用直尺将顶面刮平,顶面调整至设计标高。施工中要注意做出路面的横坡和纵坡。(4)砼所用材料预先到试验室做好砂、石料的级配试验及水泥的安定性试验,配备专人严把砂、石、水泥、水的计量关,控制砼的拌合时间和坍落度,以确保工程质量。(5)砼的搅拌:在现场内设置搅拌机进行砼的集中搅拌,搅拌投料的顺序:(石子)→(砂)→水泥→UEA 膨胀剂→水。投料干拌0。5—1min 再加水.水分三次加入,加水后搅拌 1—2min(比普通砼搅拌时间延长 0.5min)。砼搅拌前必须严格按试验配合比同志单操作,不得擅自修改。散装水泥、砂、石车车过磅,在雨季,砂石必须每天测定含水率,调整用水量。现场搅拌落度控制在 6—8cm。 (6)砼运输:砼运输供应保持连续均衡,间隔不应超过 1.5h,砼运输后如出现离析,浇筑前进行两次拌合。 (7)砼的浇筑:园路浇筑,按设计规定留置伸缩缝,不得认为地任意留设施工缝。在浇筑园路砼时宜先低处后高处,避...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

公园园路施工技术方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
