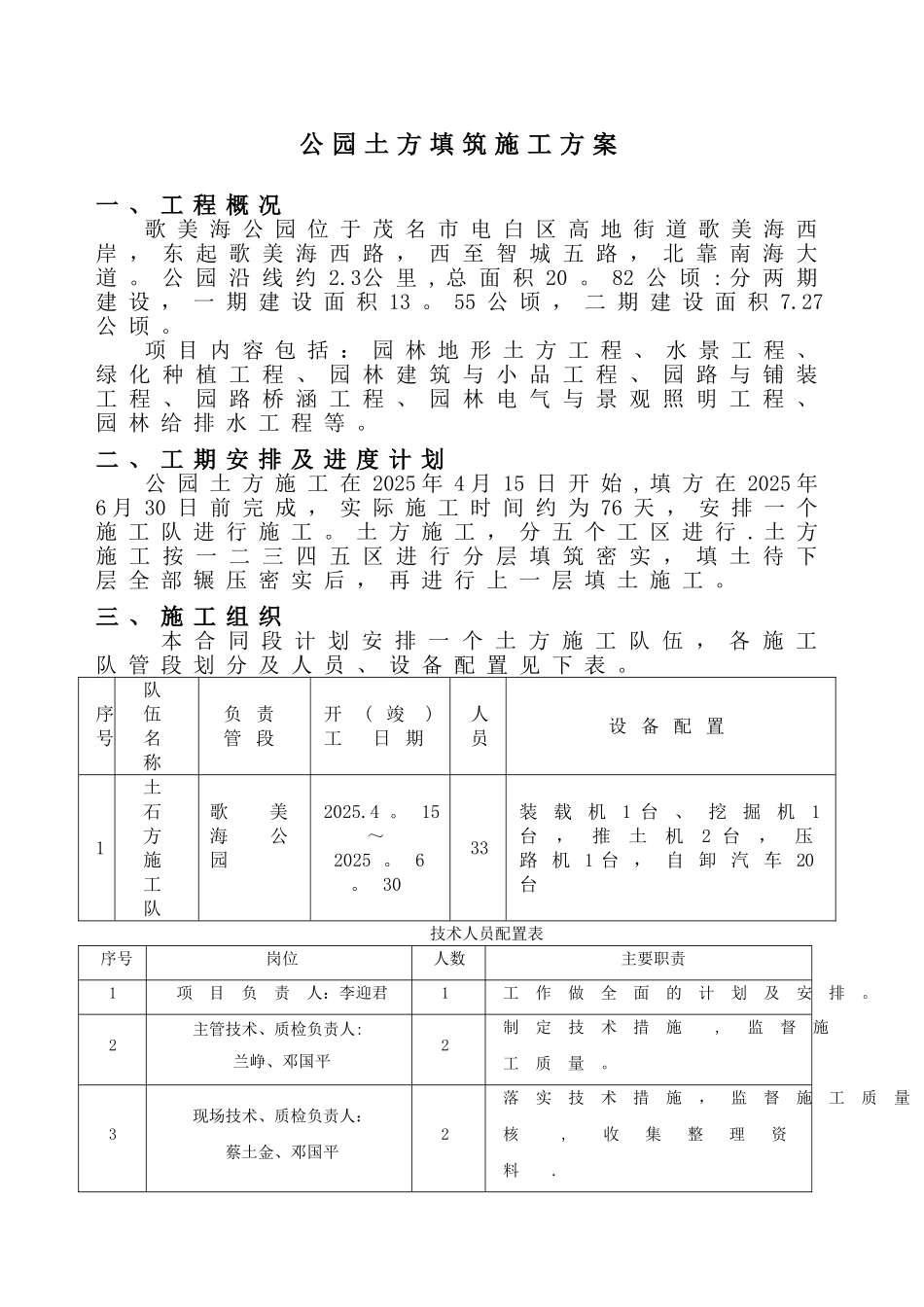

公 园 土 方 填 筑 施 工 方 案一 、 工 程 概 况歌 美 海 公 园 位 于 茂 名 市 电 白 区 高 地 街 道 歌 美 海 西岸 , 东 起 歌 美 海 西 路 , 西 至 智 城 五 路 , 北 靠 南 海 大道 。 公 园 沿 线 约 2.3公 里 , 总 面 积 20 。 82 公 顷 : 分 两 期建 设 , 一 期 建 设 面 积 13 。 55 公 顷 , 二 期 建 设 面 积 7.27公 顷 。项 目 内 容 包 括 : 园 林 地 形 土 方 工 程 、 水 景 工 程 、绿 化 种 植 工 程 、 园 林 建 筑 与 小 品 工 程 、 园 路 与 铺 装工 程 、 园 路 桥 涵 工 程 、 园 林 电 气 与 景 观 照 明 工 程 、园 林 给 排 水 工 程 等 。二 、 工 期 安 排 及 进 度 计 划公 园 土 方 施 工 在 2025 年 4 月 15 日 开 始 , 填 方 在 2025 年6 月 30 日 前 完 成 , 实 际 施 工 时 间 约 为 76 天 , 安 排 一 个施 工 队 进 行 施 工 。 土 方 施 工 , 分 五 个 工 区 进 行 . 土 方施 工 按 一 二 三 四 五 区 进 行 分 层 填 筑 密 实 , 填 土 待 下层 全 部 辗 压 密 实 后 , 再 进 行 上 一 层 填 土 施 工 。三 、 施 工 组 织本 合 同 段 计 划 安 排 一 个 土 方 施 工 队 伍 , 各 施 工队 管 段 划 分 及 人 员 、 设 备 配 置 见 下 表 。序号队伍名称负 责管 段开( 竣)工 日 期人员设 备 配 置1土石方施工队歌美海公园2025.4 。 15~2025 。 6。 3033装载机1 台、挖掘机1台,推土机2 台,压路 机 1 台 , 自 卸 汽 车 20台技术人员配置表序号岗位人数主要职责1项 目 负 责 人:李迎君1工作做全面的计划及安排。2主管技术、质检负责人: 兰峥、邓国平2制定技术措施,监督施工质量。 3现场技术、质检负责人: 蔡土金、邓国平2落实技术措施,监督施工质量,测量复核,收集整理资料.4安 全 员:韦小宁1负责现场安全及施工人员的安全培训.5试验室 : 邓国平1土工试验与检测.6测量组:凌金池3施工放样四 、 施 工 方 案1 、 施 工 方 法土 方 填 筑 施 工 按 “ 三 阶 段 、 四 区 段 、 八 流...
