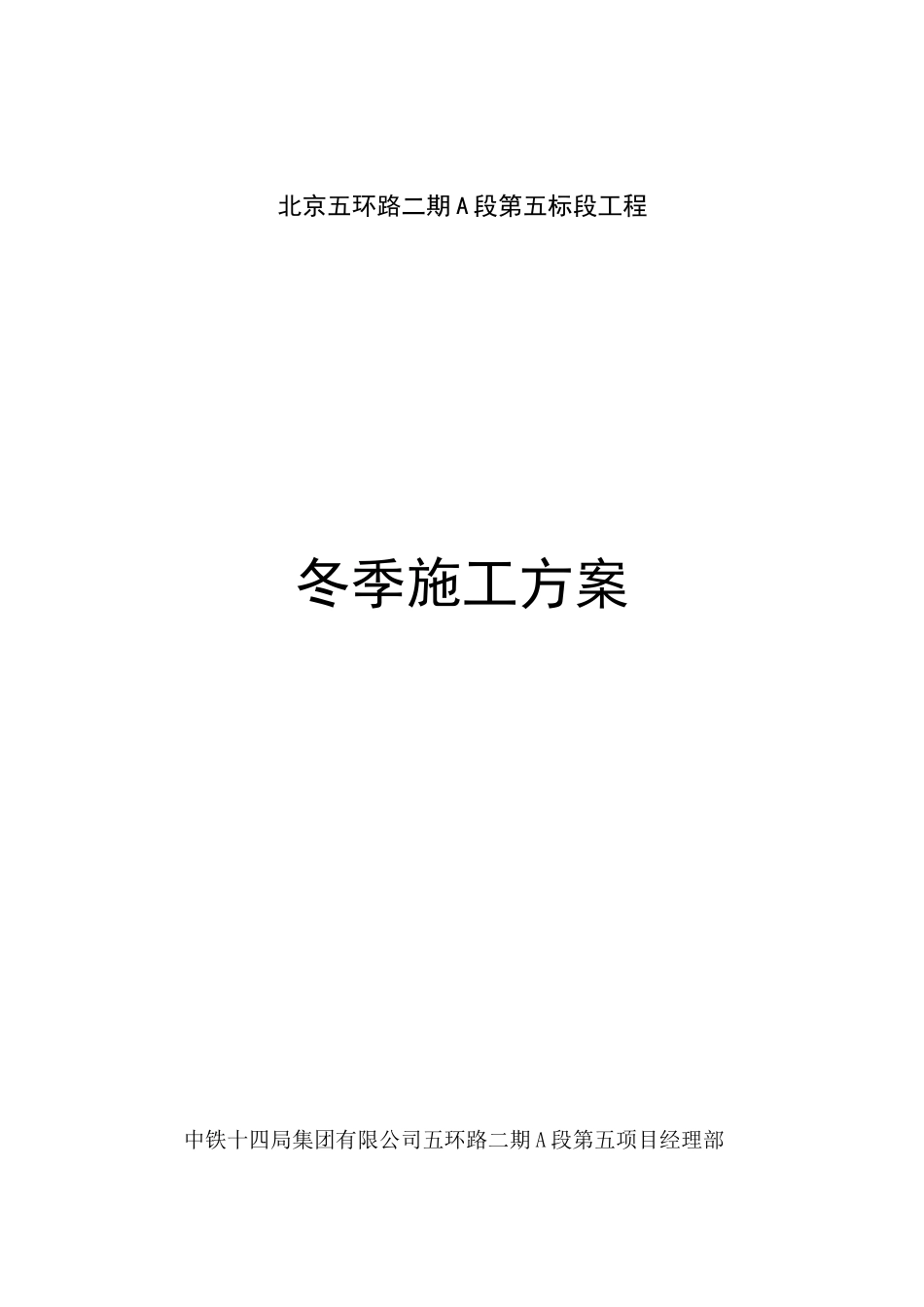

北京五环路二期 A 段第五标段工程冬季施工方案中铁十四局集团有限公司五环路二期 A 段第五项目经理部二○○三年二月十一日冬季、雨季施工方案本合同工程工期 8

5 个月,为保证冬雨季施工的正常进行,需对冬雨季施工的措施进行精心的安排和准备,制定出冬雨季的施工措施,严格按施工技术法律规范及监理工程师的要求施工,确保工程质量和安全
一、冬季施工措施混凝土、钢筋混凝土工程当昼夜平均气温连续 5 天低于+5℃时,按冬季施工措施进行安排
昼夜连续 10 天以上平均气温在—3℃以下,路基施工按冬季施工进行,当昼夜平均气温上升到—3℃以上,但冻土未完全融化时,亦按冬季施工办理
本标所在地冬季寒冷干燥,历年极端最低气温—18~20℃,根据本工程的特点,我单位计划在 2025 年初气温较低时只安排桥梁桩基础以及地面以下混凝土工程施工;当气温低于-10℃时,不安排任何施工
(一)混凝土冬期施工混凝土冬期施工时,实行如下保温措施:1、主要施工方案原材料覆盖保温并掺加防冻剂,快速运输浇注的方法(桩基混凝土不掺加)
2、对原材料的技术要求⑴ 水泥:选用水泥热较大的,水泥强度等级 42
5 以上的硅酸盐水泥或普通硅酸盐水泥,其技术质量符合国家现行法律规范的有关规定,且水泥用量不低于 300kg/m3
⑵ 细骨料:采纳级配良好的硬质、干净的中砂,不含有冰块、雪团,含泥量不大于 3%,贮备场地,应选择地势较高,不积水的地方
⑶ 粗骨料:采纳级配良好,硬质干净、强度较高、抗冻融的石料,含泥量不大于 1%,并存放在地势较高,不积水的地方
⑷ 防冻剂当施工季节最低气温不低于-10℃时,拟采纳北京中亚兴业混凝土外加剂厂生产的 ZX-1 混凝土防冻剂,防冻剂的掺量为 4%
防冻剂等外加剂必须经试验室检验并试配验证性能良好稳定的产品
3、砼的配制、拌合、输送、灌注及养护措施砼采纳商品砼,水灰比不大于 0
5,砼的施工宜
