公路工程安全技术交底记录

公路工程安全技术交底记录_第1页
1/8
公路工程安全技术交底记录_第2页
2/8
公路工程安全技术交底记录_第3页
3/8

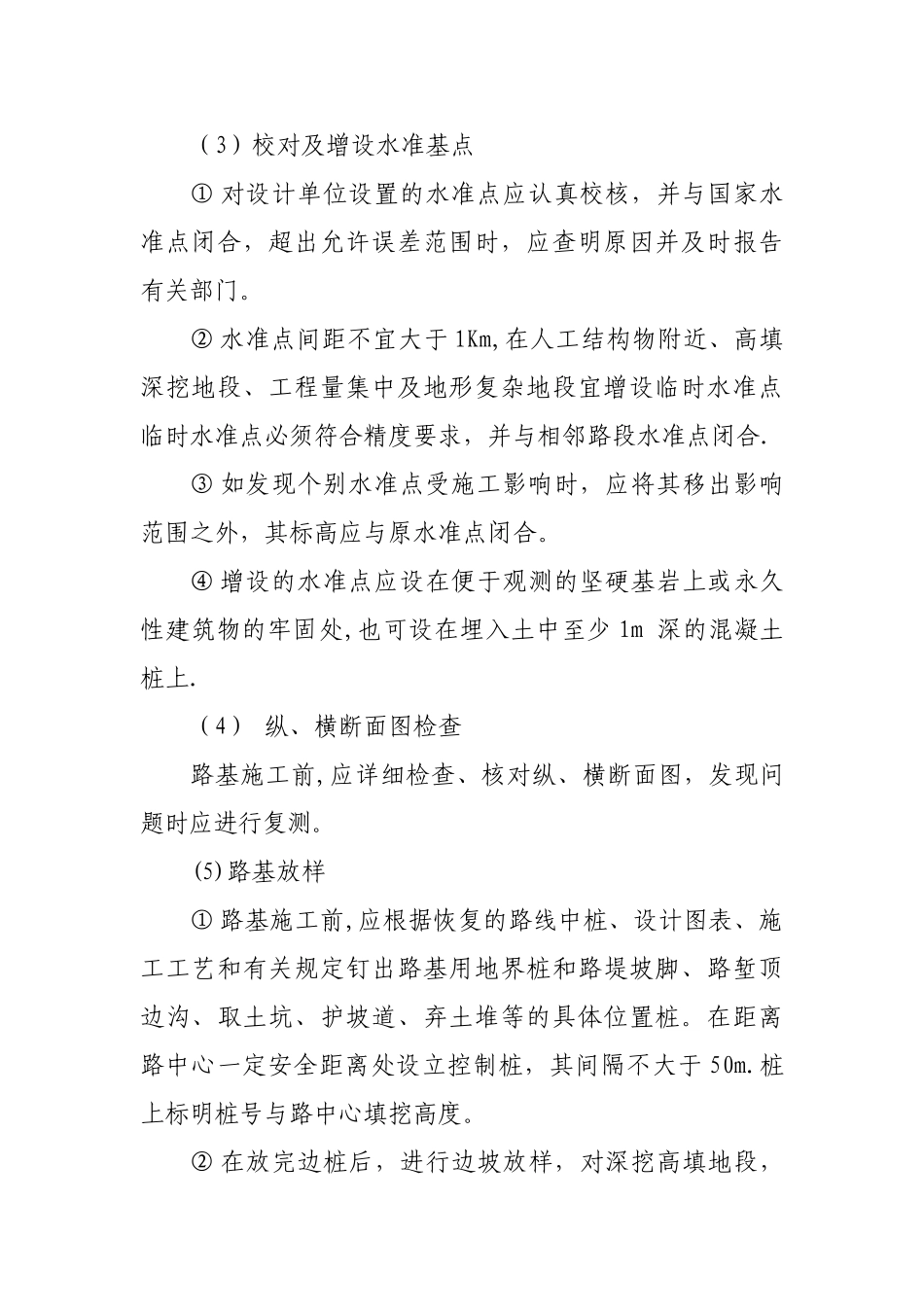

安全技术交底记录工程名称路家洼至井焉公路改建工程施工单位榆林市天成建筑工程有限公司交底日期交底项目交 底 人内容摘要:1.进入施工现场必须遵守安全操作规程和安全生产纪律,特种作业人员必须持上岗证。2.土方开挖前编制开挖方案,并按认可后的方案进行开挖。3.挖土中发现管道、电缆及其他埋设物应及时报告,不得擅自处理。4.挖土时应注意土壁稳定性,发现有裂缝及倾倒、塌方可能时,人员要立即离开并及时处理。5.在基坑较深作业时,必须戴安全帽,严防上面图块及其他物体落下砸伤头部.6.每日或雨后必须检查土壁情况,在确保安全的情况下继续工作.7.电缆 1 米范围内应采纳人工挖掘。8.配合机械清坡、清底工人,不准在机械回旋半径下作业。9.向汽车上卸土应在车子停稳后进行,禁止铲斗在汽车驾驶室上通过。10.场内道路应及时修整,确保车辆安全通行,各种车辆应由专人负责指挥引导。接受交底人签字:路基土方技术交底1、施工准备⑴ 路基开工前,在全面熟悉设计文件和设计交底的基础上,进行现场核对和施工调查,发现问题及时根据有关程序提出修改意见报请变更设计.⑵ 解决好生活用房、生活用品;设立必要的安全标志。2、施工测量(1)导线复测① 采纳满足测量精度要求的全站仪进行导线复测。复测导线时,必须和相邻施工段的导线闭合。② 原有导线点不能满足施工要求时,应进行加密,保证在道路施工的全过程中,相邻导线点间能互相通视.③ 导线起点应与设计单位测定结果比较,测量精度应满足设计要求。④ 对有碍施工的导线点,施工前应加以固定,固定方法可采纳交点法或其它的固定方法。所设护桩应牢固可靠,桩位应便于架设测量仪器,并设在施工范围以外.(2)中线复测① 路基开工前应全面恢复中线并固定路线主要控制桩,如交点、转点、圆曲线和缓和曲线的起点等。② 恢复中线时应注意与结构物中心相邻施工段的中线闭合,发现问题应及时查明原因,并报监理工程师.(3)校对及增设水准基点① 对设计单位设置的水准点应认真校核,并与国家水准点闭合,超出允许误差范围时,应查明原因并及时报告有关部门。② 水准点间距不宜大于 1Km,在人工结构物附近、高填深挖地段、工程量集中及地形复杂地段宜增设临时水准点临时水准点必须符合精度要求,并与相邻路段水准点闭合.③ 如发现个别水准点受施工影响时,应将其移出影响范围之外,其标高应与原水准点闭合。④ 增设的水准点应设在便于观测的坚硬基岩上或永久性建筑物的牢固处,也可设在埋入土中至少 ...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

公路工程安全技术交底记录

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
