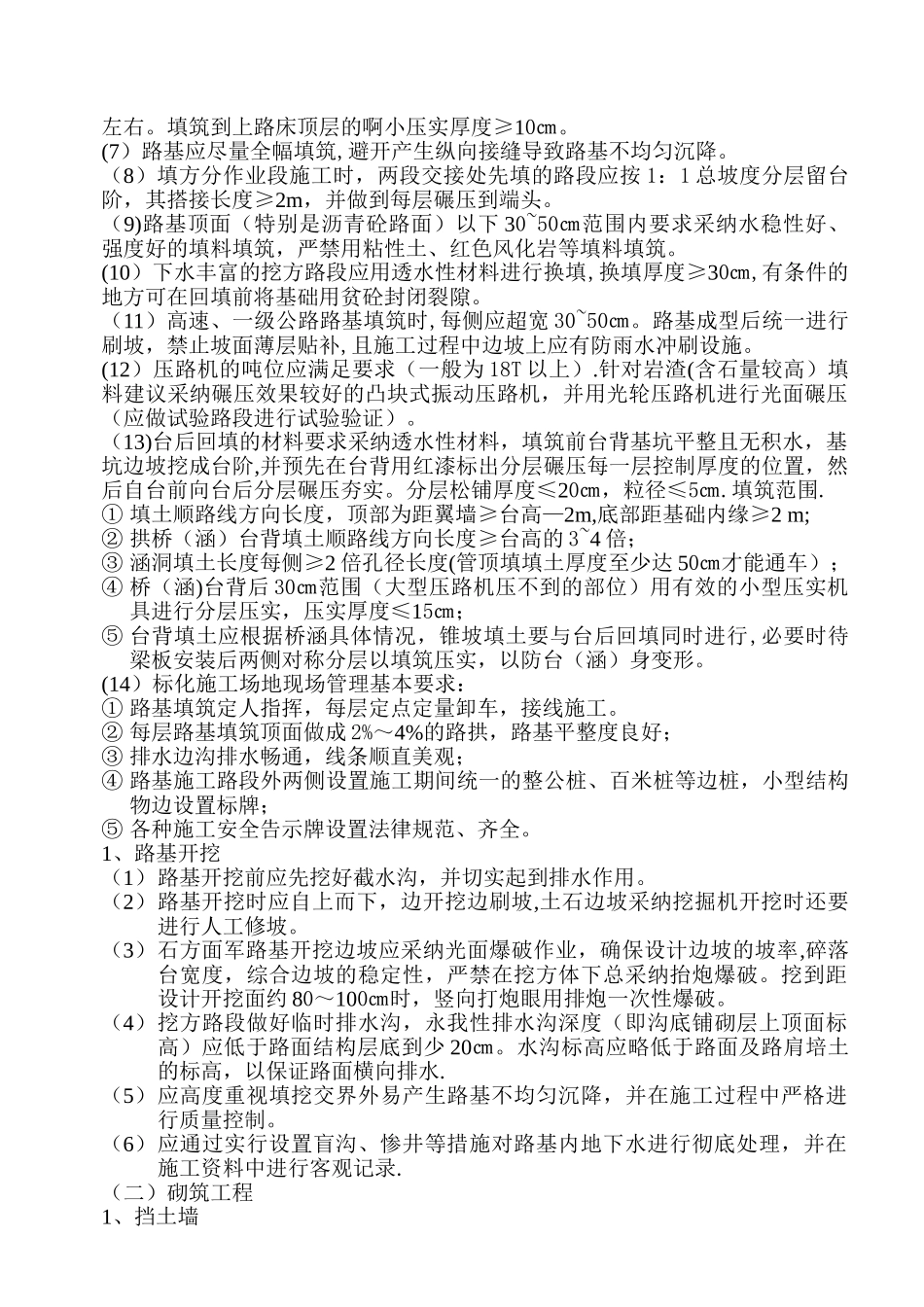

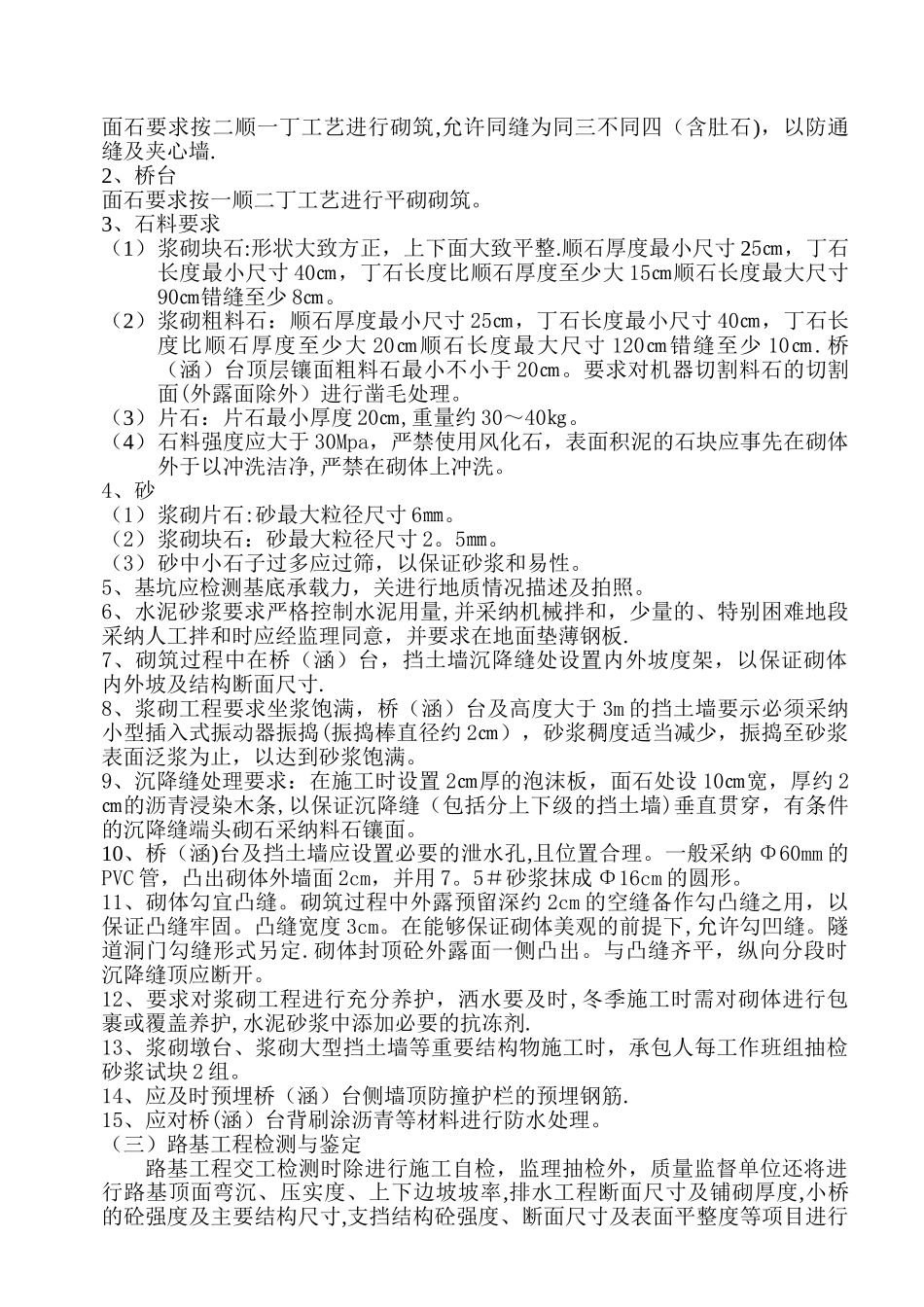

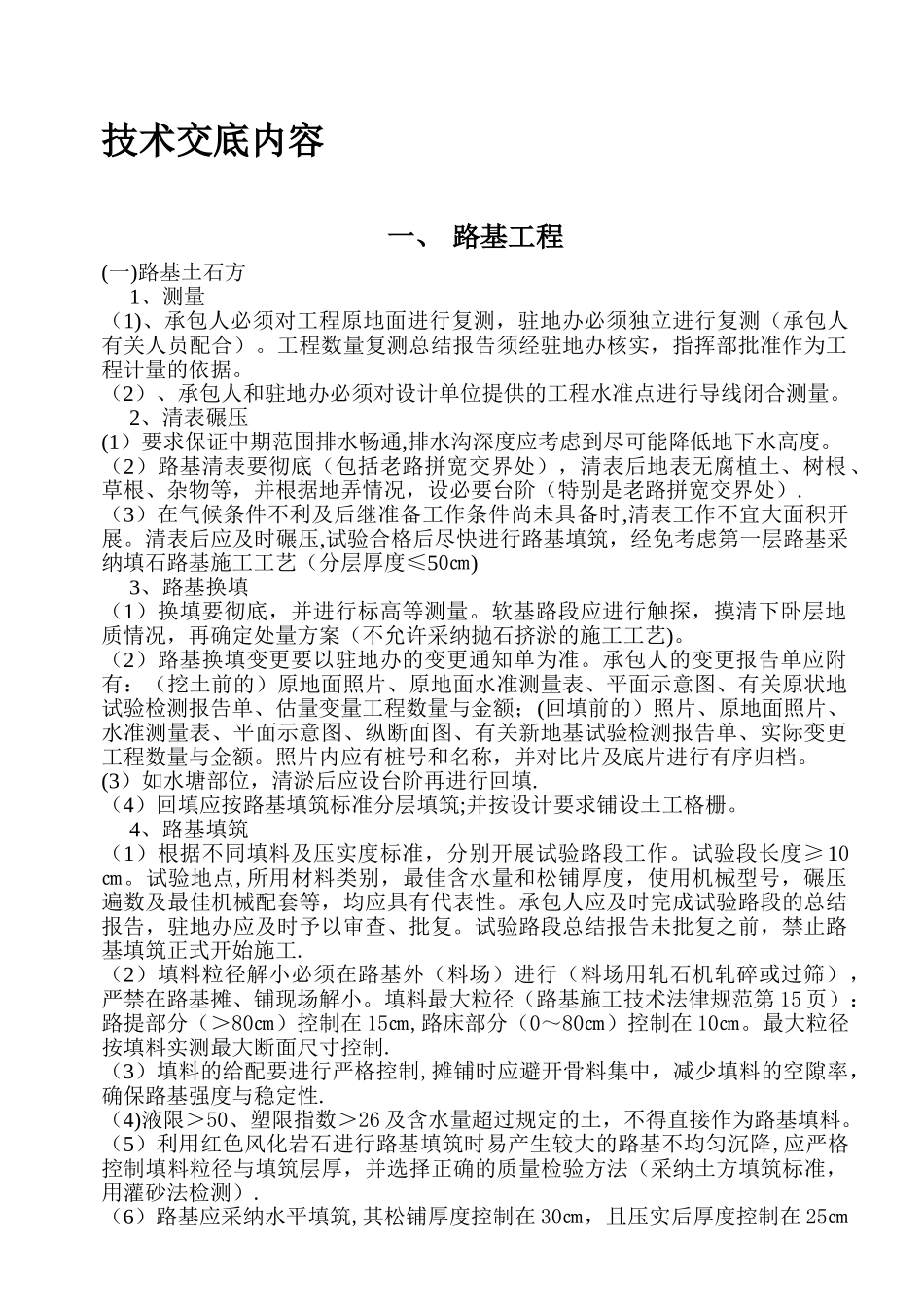

技术交底内容一、 路基工程(一)路基土石方1、测量(1)、承包人必须对工程原地面进行复测,驻地办必须独立进行复测(承包人有关人员配合)。工程数量复测总结报告须经驻地办核实,指挥部批准作为工程计量的依据。(2)、承包人和驻地办必须对设计单位提供的工程水准点进行导线闭合测量。2、清表碾压(1)要求保证中期范围排水畅通,排水沟深度应考虑到尽可能降低地下水高度。(2)路基清表要彻底(包括老路拼宽交界处),清表后地表无腐植土、树根、草根、杂物等,并根据地弄情况,设必要台阶(特别是老路拼宽交界处).(3)在气候条件不利及后继准备工作条件尚未具备时,清表工作不宜大面积开展。清表后应及时碾压,试验合格后尽快进行路基填筑,经免考虑第一层路基采纳填石路基施工工艺(分层厚度≤50㎝)3、路基换填(1)换填要彻底,并进行标高等测量。软基路段应进行触探,摸清下卧层地质情况,再确定处量方案(不允许采纳抛石挤淤的施工工艺)。(2)路基换填变更要以驻地办的变更通知单为准。承包人的变更报告单应附有:(挖土前的)原地面照片、原地面水准测量表、平面示意图、有关原状地试验检测报告单、估量变量工程数量与金额;(回填前的)照片、原地面照片、水准测量表、平面示意图、纵断面图、有关新地基试验检测报告单、实际变更工程数量与金额。照片内应有桩号和名称,并对比片及底片进行有序归档。(3)如水塘部位,清淤后应设台阶再进行回填.(4)回填应按路基填筑标准分层填筑;并按设计要求铺设土工格栅。4、路基填筑(1)根据不同填料及压实度标准,分别开展试验路段工作。试验段长度≥10㎝。试验地点,所用材料类别,最佳含水量和松铺厚度,使用机械型号,碾压遍数及最佳机械配套等,均应具有代表性。承包人应及时完成试验路段的总结报告,驻地办应及时予以审查、批复。试验路段总结报告未批复之前,禁止路基填筑正式开始施工.(2)填料粒径解小必须在路基外(料场)进行(料场用轧石机轧碎或过筛),严禁在路基摊、铺现场解小。填料最大粒径(路基施工技术法律规范第 15 页):路提部分(>80㎝)控制在 15㎝,路床部分(0~80㎝)控制在 10㎝。最大粒径按填料实测最大断面尺寸控制.(3)填料的给配要进行严格控制,摊铺时应避开骨料集中,减少填料的空隙率,确保路基强度与稳定性.(4)液限>50、塑限指数>26 及含水量超过规定的土,不得直接作为路基填料。(5)利用红色风化岩石进行路基填筑时易产生较大的路基不均匀沉降,应严格...
