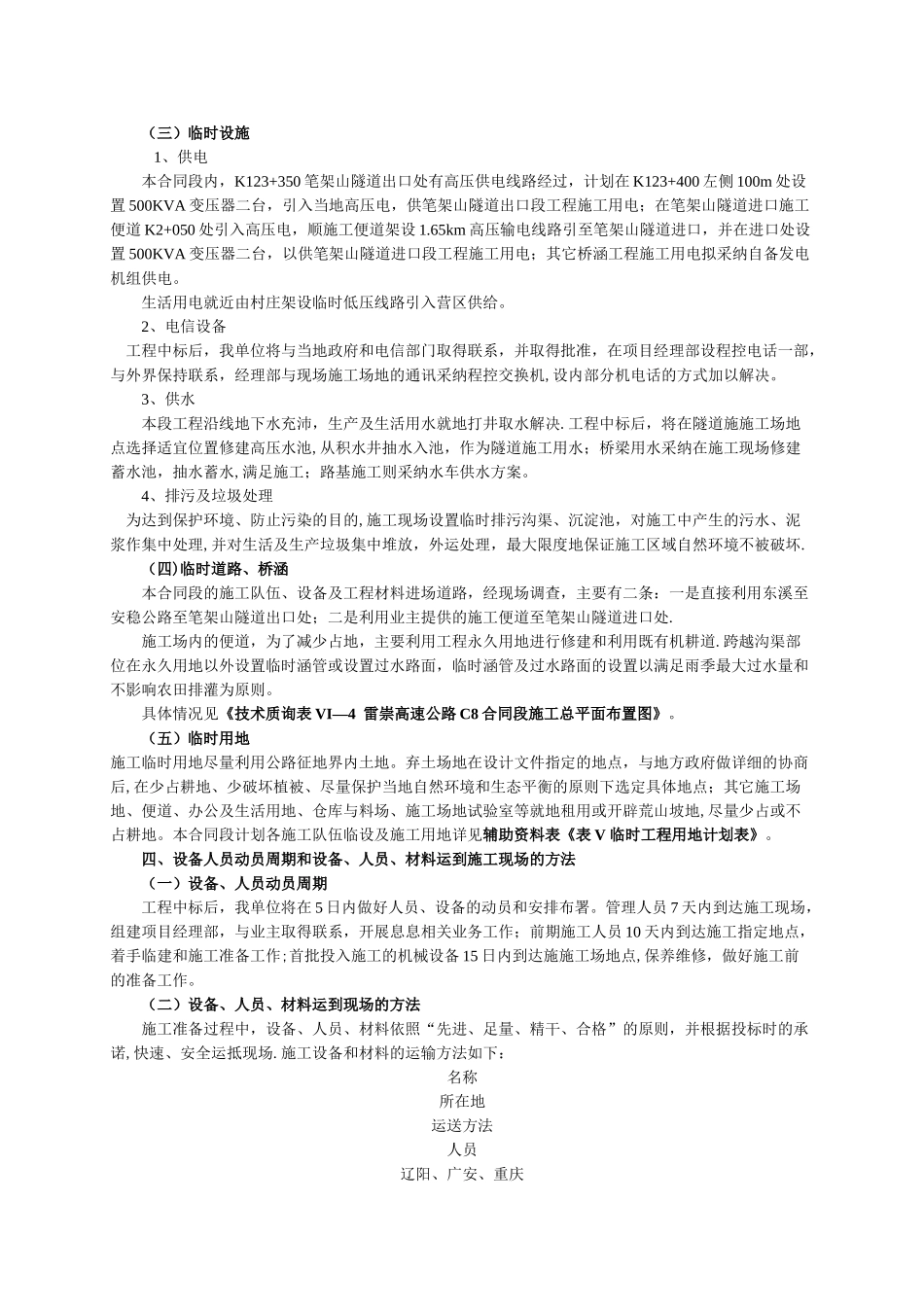

(三)临时设施1、供电本合同段内,K123+350 笔架山隧道出口处有高压供电线路经过,计划在 K123+400 左侧 100m 处设置 500KVA 变压器二台,引入当地高压电,供笔架山隧道出口段工程施工用电;在笔架山隧道进口施工便道 K2+050 处引入高压电,顺施工便道架设 1
65km 高压输电线路引至笔架山隧道进口,并在进口处设置 500KVA 变压器二台,以供笔架山隧道进口段工程施工用电;其它桥涵工程施工用电拟采纳自备发电机组供电
生活用电就近由村庄架设临时低压线路引入营区供给
2、电信设备 工程中标后,我单位将与当地政府和电信部门取得联系,并取得批准,在项目经理部设程控电话一部,与外界保持联系,经理部与现场施工场地的通讯采纳程控交换机,设内部分机电话的方式加以解决
3、供水本段工程沿线地下水充沛,生产及生活用水就地打井取水解决
工程中标后,将在隧道施施工场地点选择适宜位置修建高压水池,从积水井抽水入池,作为隧道施工用水;桥梁用水采纳在施工现场修建蓄水池,抽水蓄水,满足施工;路基施工则采纳水车供水方案
4、排污及垃圾处理 为达到保护环境、防止污染的目的,施工现场设置临时排污沟渠、沉淀池,对施工中产生的污水、泥浆作集中处理,并对生活及生产垃圾集中堆放,外运处理,最大限度地保证施工区域自然环境不被破坏
(四)临时道路、桥涵本合同段的施工队伍、设备及工程材料进场道路,经现场调查,主要有二条:一是直接利用东溪至安稳公路至笔架山隧道出口处;二是利用业主提供的施工便道至笔架山隧道进口处
施工场内的便道,为了减少占地,主要利用工程永久用地进行修建和利用既有机耕道
跨越沟渠部位在永久用地以外设置临时涵管或设置过水路面,临时涵管及过水路面的设置以满足雨季最大过水量和不影响农田排灌为原则
具体情况见《技术质询表 VI—4 雷崇高速公路 C8 合同段施工总平面布置图》
(五)临时用地
