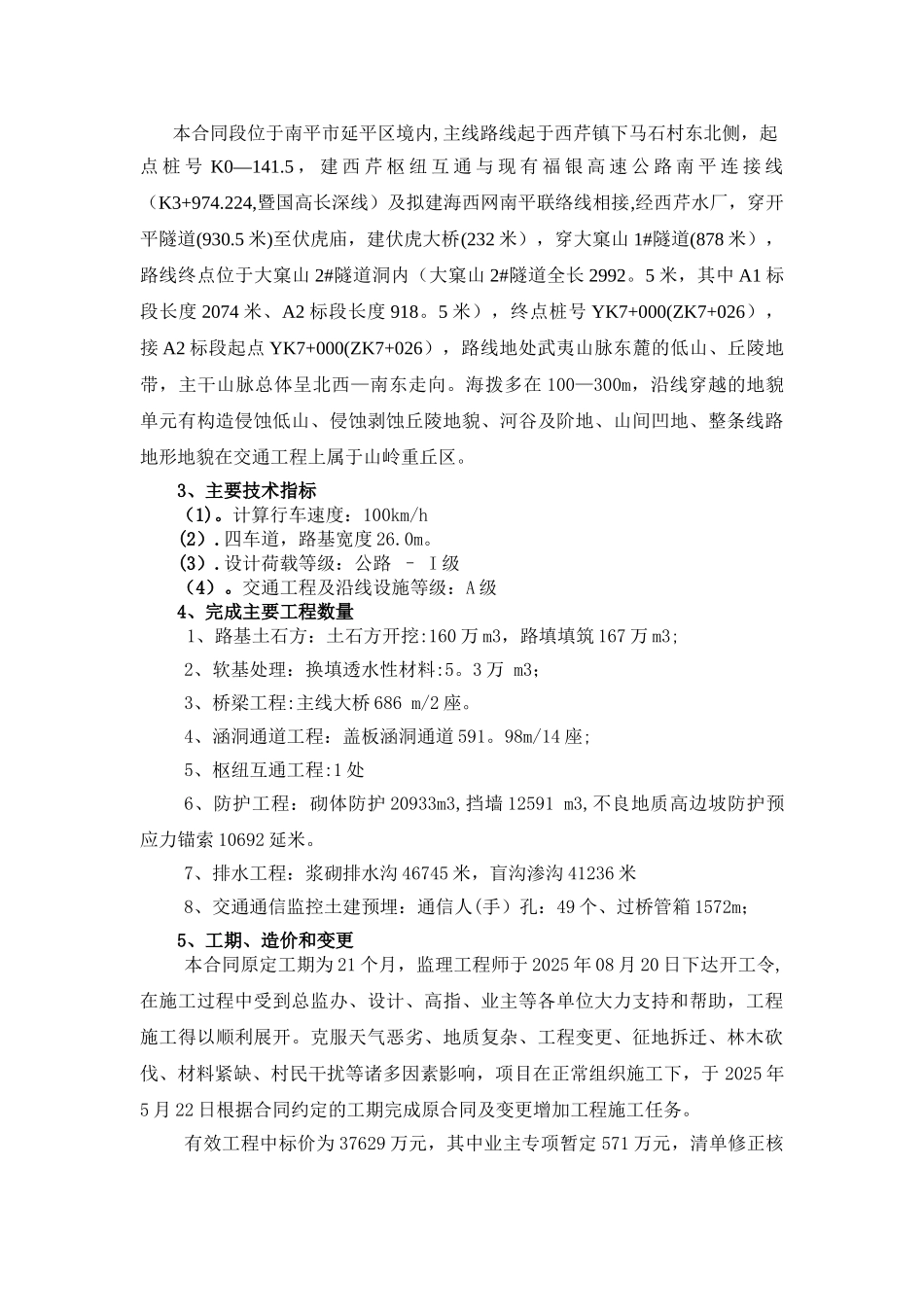

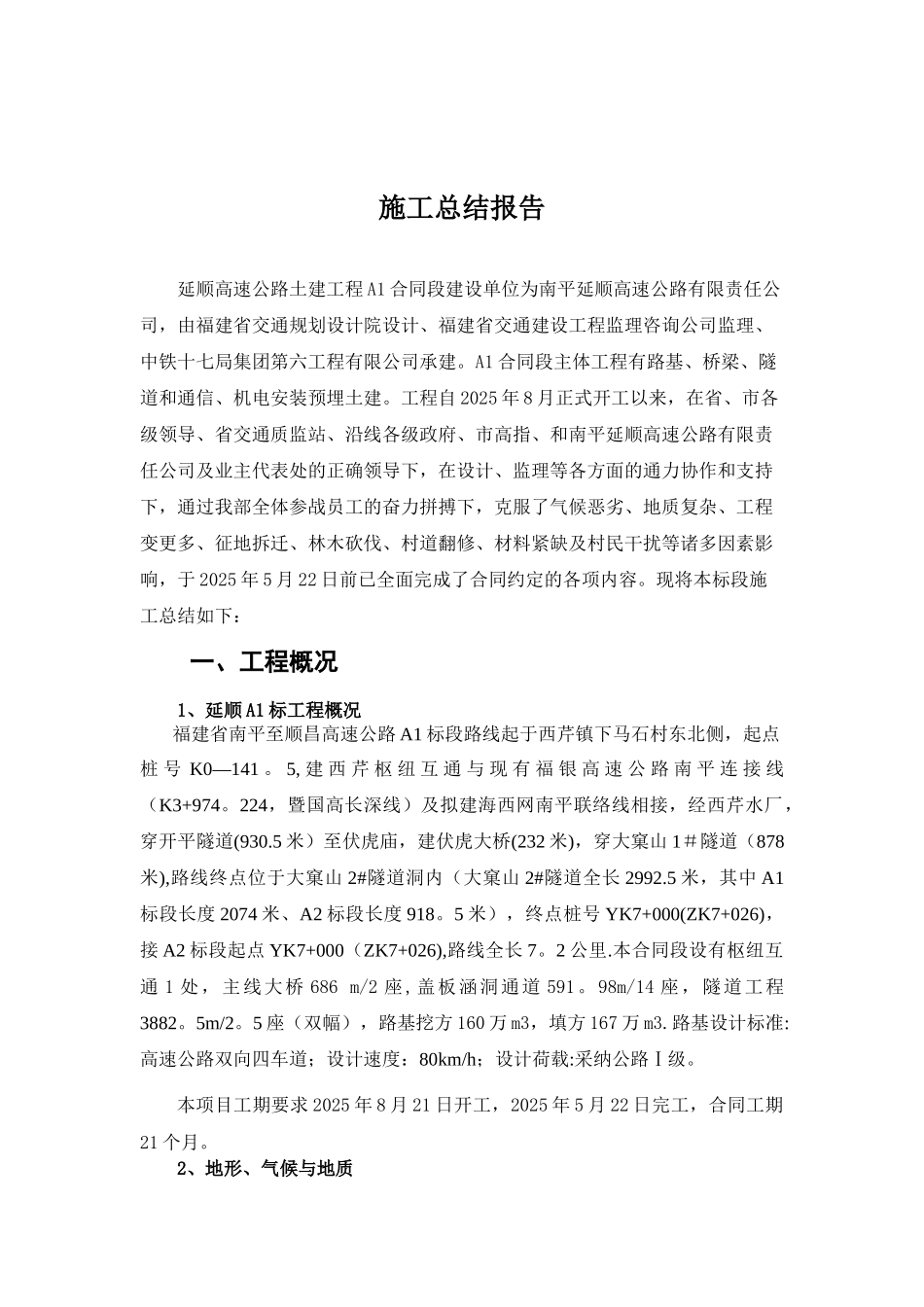

公路工程施工竣工总结报告中铁十七局集团第六工程有限公司2025 年 12 月 20 日施工总结报告延顺高速公路土建工程 A1 合同段建设单位为南平延顺高速公路有限责任公司,由福建省交通规划设计院设计、福建省交通建设工程监理咨询公司监理、中铁十七局集团第六工程有限公司承建。A1 合同段主体工程有路基、桥梁、隧道和通信、机电安装预埋土建。工程自 2025 年 8 月正式开工以来,在省、市各级领导、省交通质监站、沿线各级政府、市高指、和南平延顺高速公路有限责任公司及业主代表处的正确领导下,在设计、监理等各方面的通力协作和支持下,通过我部全体参战员工的奋力拼搏下,克服了气候恶劣、地质复杂、工程变更多、征地拆迁、林木砍伐、村道翻修、材料紧缺及村民干扰等诸多因素影响,于 2025 年 5 月 22 日前已全面完成了合同约定的各项内容。现将本标段施工总结如下:一、工程概况1、延顺 A1 标工程概况福建省南平至顺昌高速公路 A1 标段路线起于西芹镇下马石村东北侧,起点桩 号 K0—141 。 5, 建 西 芹 枢 纽 互 通 与 现 有 福 银 高 速 公 路 南 平 连 接 线(K3+974。224,暨国高长深线)及拟建海西网南平联络线相接,经西芹水厂,穿开平隧道(930.5 米)至伏虎庙,建伏虎大桥(232 米),穿大窠山 1#隧道(878米),路线终点位于大窠山 2#隧道洞内(大窠山 2#隧道全长 2992.5 米,其中 A1标段长度 2074 米、A2 标段长度 918。5 米),终点桩号 YK7+000(ZK7+026),接 A2 标段起点 YK7+000(ZK7+026),路线全长 7。2 公里.本合同段设有枢纽互通 1 处,主线大桥 686 m/2 座,盖板涵洞通道 591。98m/14 座,隧道工程3882。5m/2。5 座(双幅),路基挖方 160 万 m3,填方 167 万 m3.路基设计标准:高速公路双向四车道;设计速度:80km/h;设计荷载:采纳公路Ⅰ级。本项目工期要求 2025 年 8 月 21 日开工,2025 年 5 月 22 日完工,合同工期21 个月。2、地形、气候与地质本合同段位于南平市延平区境内,主线路线起于西芹镇下马石村东北侧,起点 桩 号 K0—141.5 , 建 西 芹 枢 纽 互 通 与 现 有 福 银 高 速 公 路 南 平 连 接 线(K3+974.224,暨国高长深线)及拟建海西网南平联络线相接,经西芹水厂,穿开平隧道(930.5 米)至伏虎庙,建伏虎大桥(232 米),穿大窠山 1#隧道(878 米),路线终点位于大窠山 2#隧道洞内(大窠...
