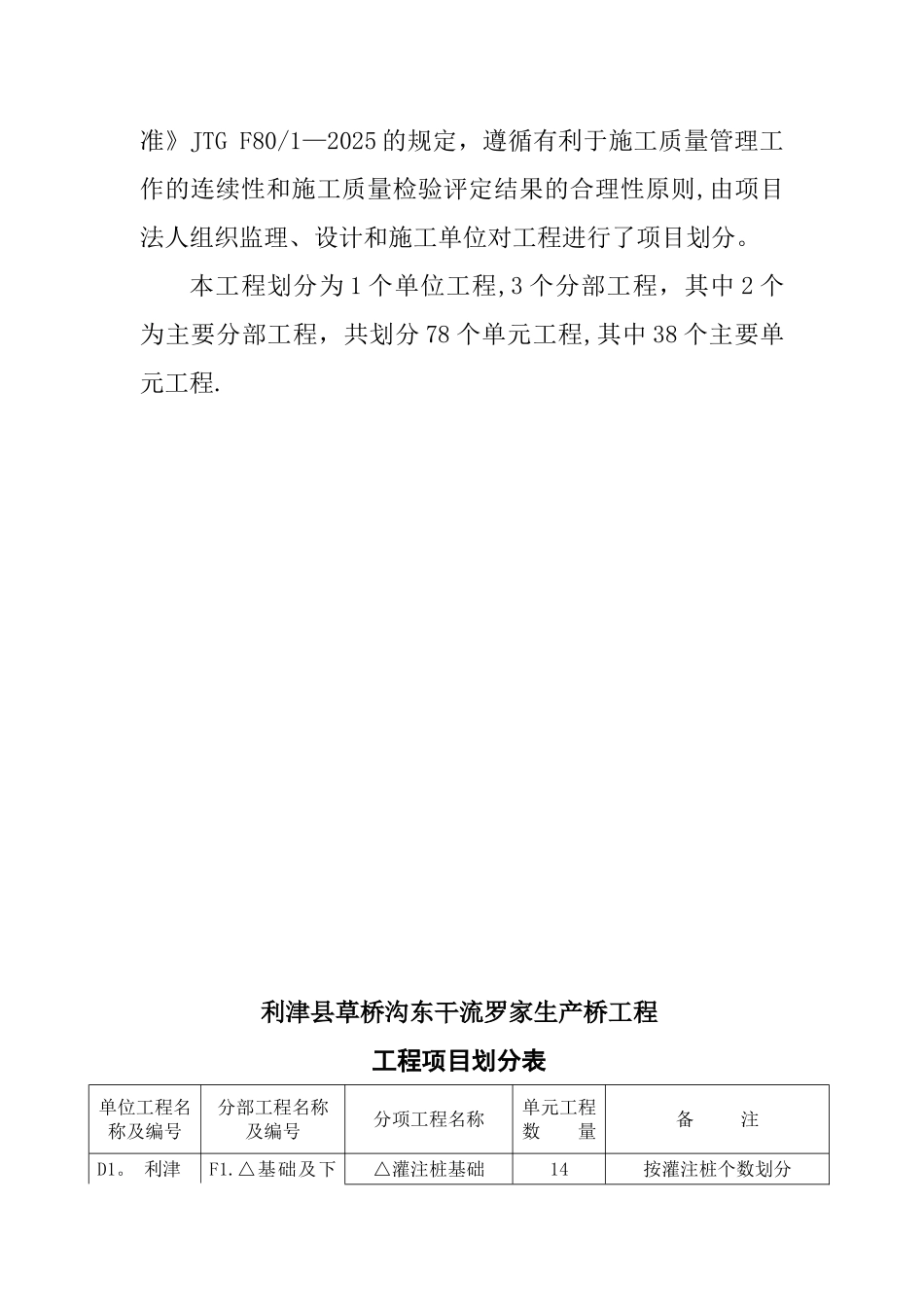

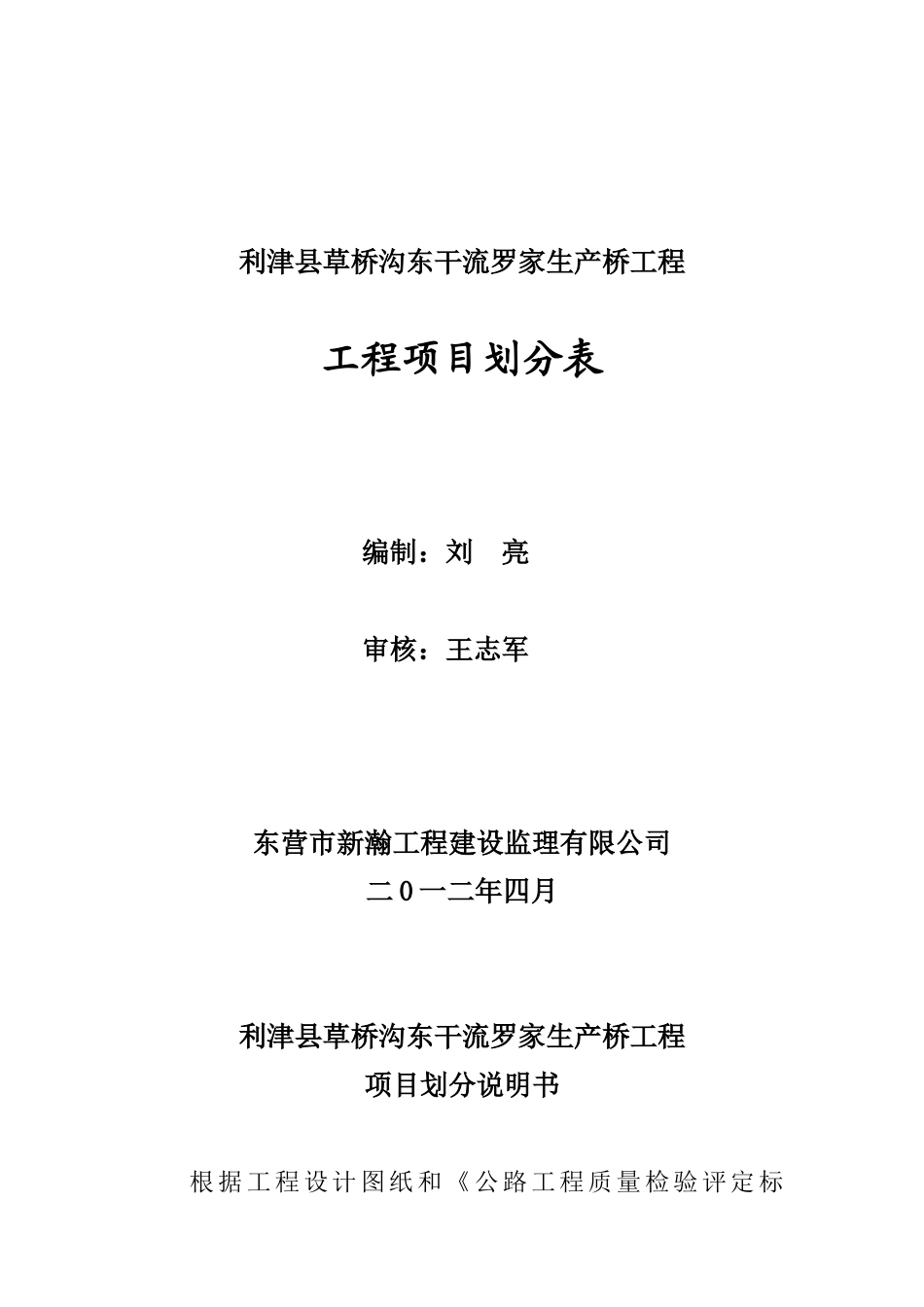

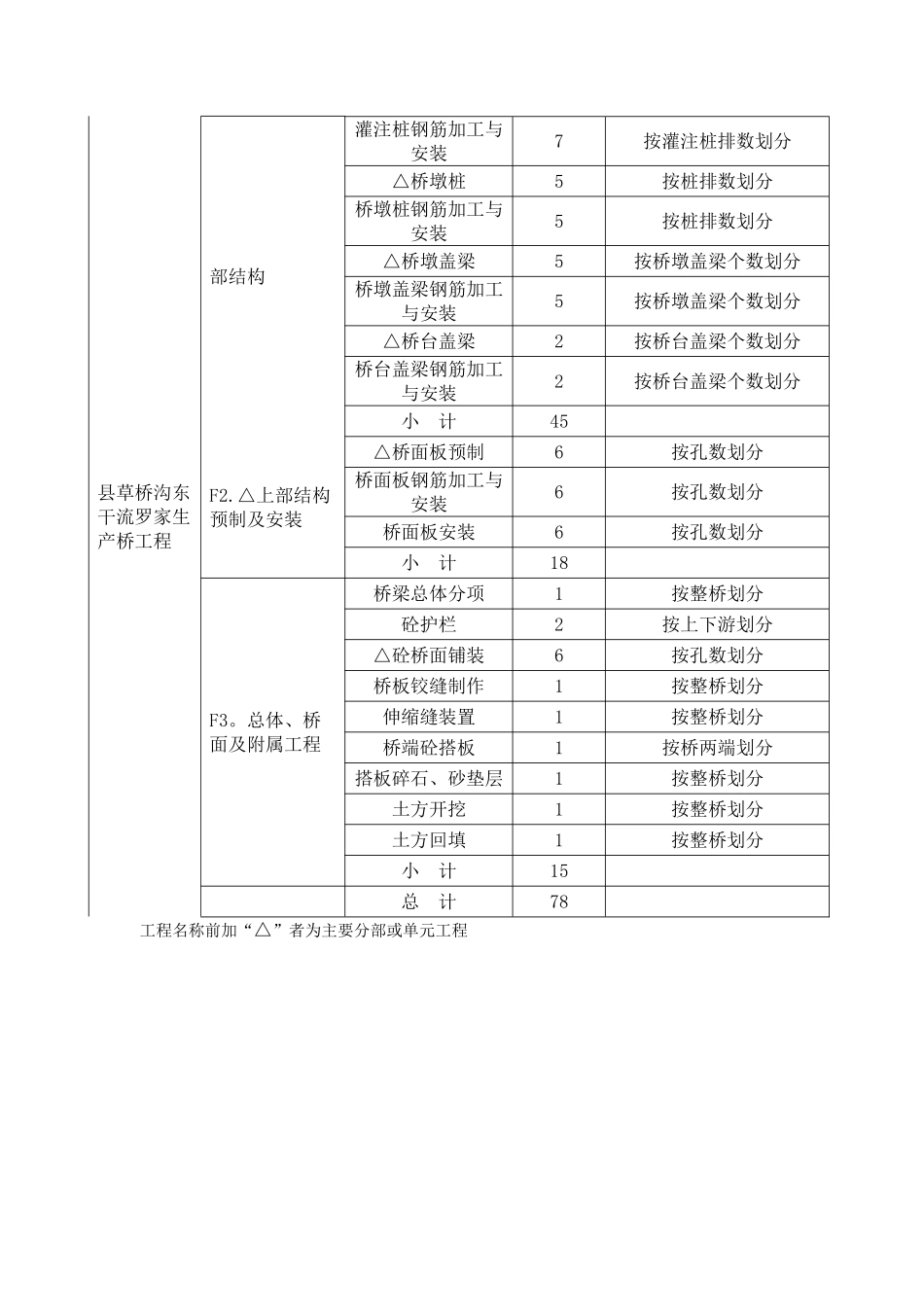

利津县草桥沟东干流罗家生产桥工程工程项目划分表编制:刘 亮审核:王志军东营市新瀚工程建设监理有限公司二 0 一二年四月利津县草桥沟东干流罗家生产桥工程项目划分说明书根据 工程设计图纸和《公路工程质量检验评定标准》JTG F80/1—2025 的规定,遵循有利于施工质量管理工作的连续性和施工质量检验评定结果的合理性原则,由项目法人组织监理、设计和施工单位对工程进行了项目划分。本工程划分为 1 个单位工程,3 个分部工程,其中 2 个为主要分部工程,共划分 78 个单元工程,其中 38 个主要单元工程.利津县草桥沟东干流罗家生产桥工程工程项目划分表单位工程名称及编号分部工程名称及编号分项工程名称单元工程数 量备 注D1。 利津F1.△基础及下△灌注桩基础14按灌注桩个数划分县草桥沟东干流罗家生产桥工程部结构灌注桩钢筋加工与安装7按灌注桩排数划分△桥墩桩5按桩排数划分桥墩桩钢筋加工与安装5按桩排数划分△桥墩盖梁5按桥墩盖梁个数划分桥墩盖梁钢筋加工与安装5按桥墩盖梁个数划分△桥台盖梁2按桥台盖梁个数划分桥台盖梁钢筋加工与安装2按桥台盖梁个数划分小 计45F2.△上部结构预制及安装△桥面板预制6按孔数划分桥面板钢筋加工与安装6按孔数划分桥面板安装6按孔数划分小 计18F3。总体、桥面及附属工程桥梁总体分项1按整桥划分砼护栏2按上下游划分△砼桥面铺装6按孔数划分桥板铰缝制作1按整桥划分伸缩缝装置1按整桥划分桥端砼搭板1按桥两端划分搭板碎石、砂垫层1按整桥划分土方开挖1按整桥划分土方回填1按整桥划分小 计15总 计78工程名称前加“△”者为主要分部或单元工程
