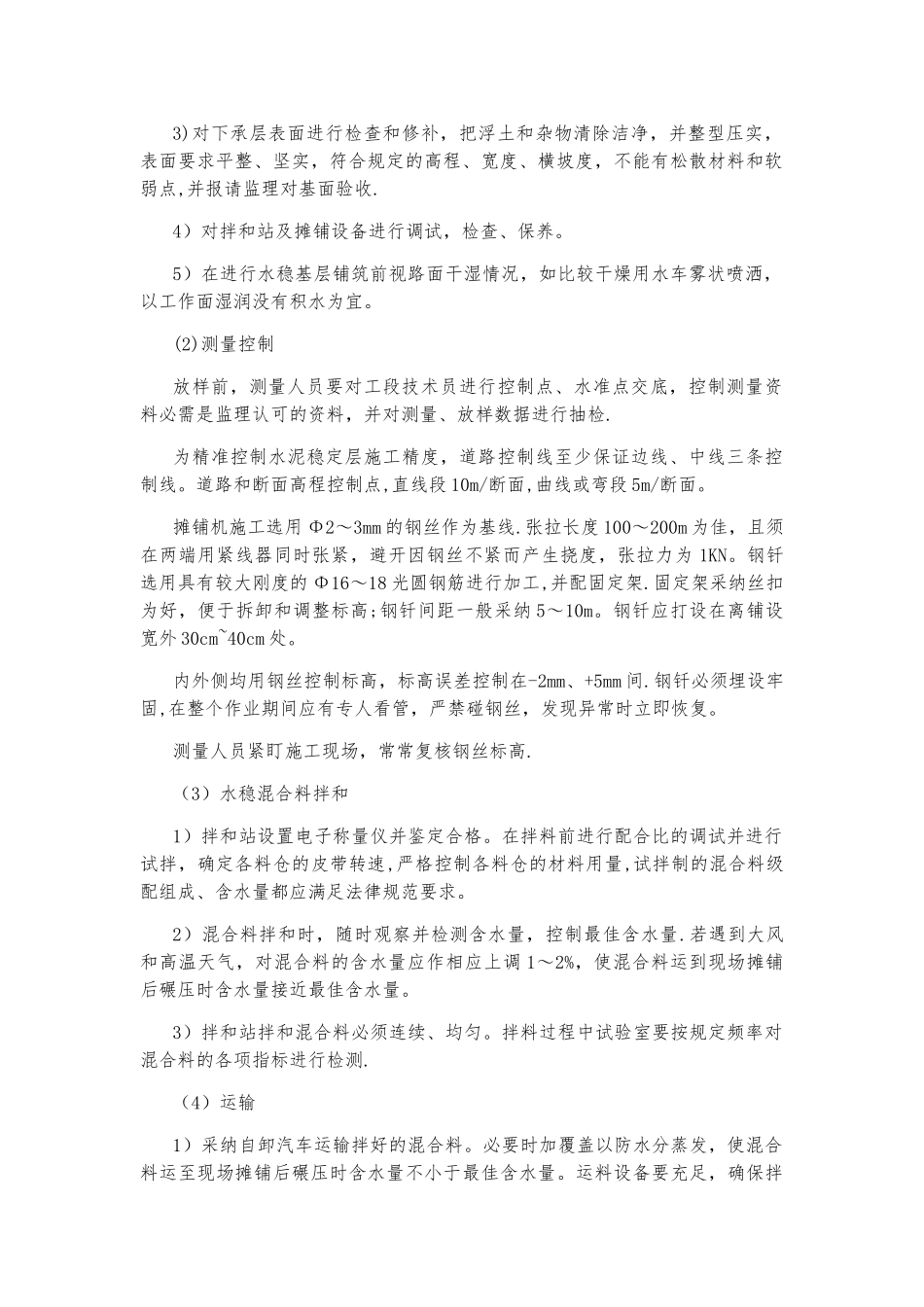

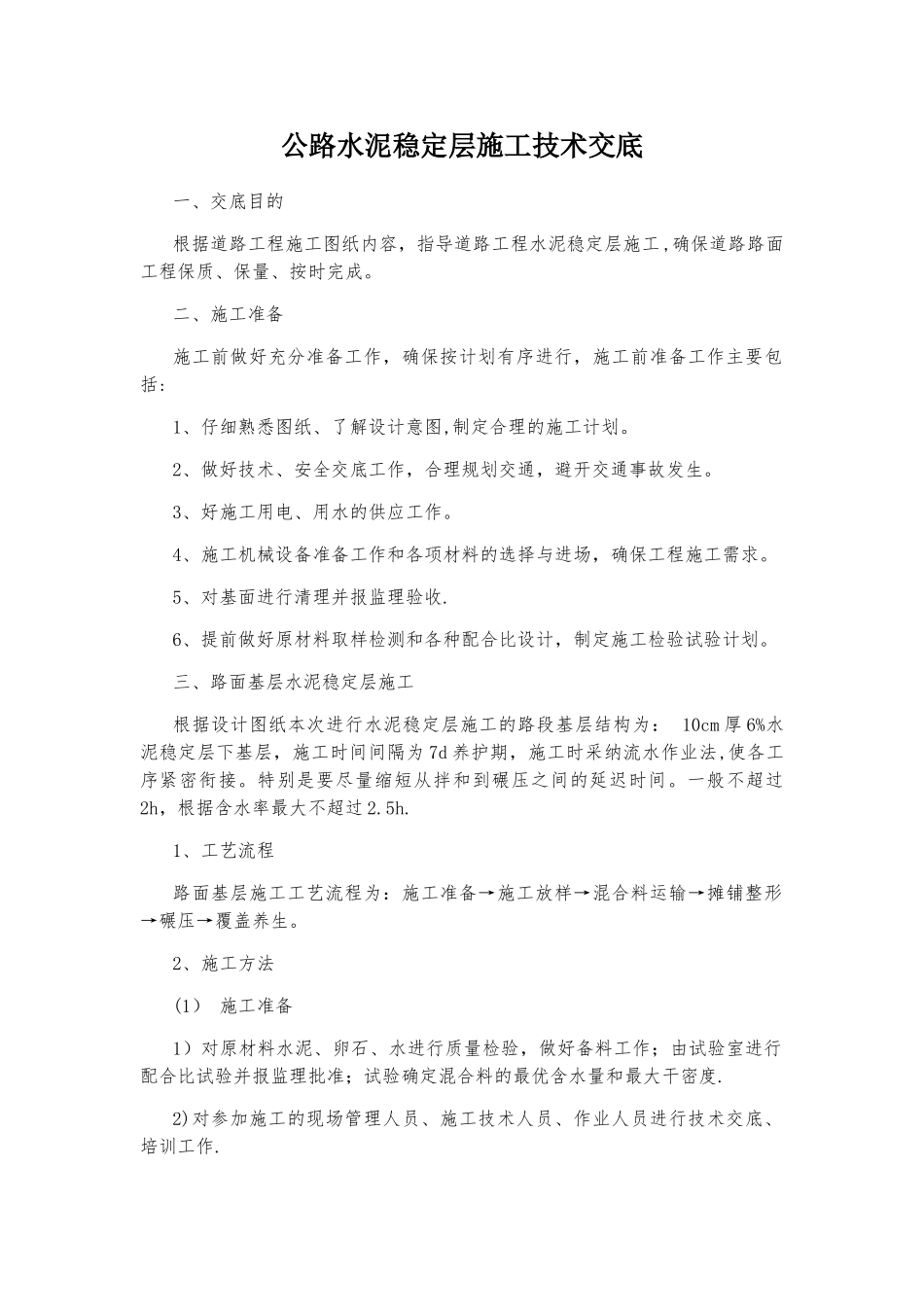

公路水泥稳定层施工技术交底一、交底目的根据道路工程施工图纸内容,指导道路工程水泥稳定层施工,确保道路路面工程保质、保量、按时完成
二、施工准备施工前做好充分准备工作,确保按计划有序进行,施工前准备工作主要包括:1、仔细熟悉图纸、了解设计意图,制定合理的施工计划
2、做好技术、安全交底工作,合理规划交通,避开交通事故发生
3、好施工用电、用水的供应工作
4、施工机械设备准备工作和各项材料的选择与进场,确保工程施工需求
5、对基面进行清理并报监理验收
6、提前做好原材料取样检测和各种配合比设计,制定施工检验试验计划
三、路面基层水泥稳定层施工根据设计图纸本次进行水泥稳定层施工的路段基层结构为: 10cm 厚 6%水泥稳定层下基层,施工时间间隔为 7d 养护期,施工时采纳流水作业法,使各工序紧密衔接
特别是要尽量缩短从拌和到碾压之间的延迟时间
一般不超过2h,根据含水率最大不超过 2
1、工艺流程路面基层施工工艺流程为:施工准备→施工放样→混合料运输→摊铺整形→碾压→覆盖养生
2、施工方法(1) 施工准备1)对原材料水泥、卵石、水进行质量检验,做好备料工作;由试验室进行配合比试验并报监理批准;试验确定混合料的最优含水量和最大干密度
2)对参加施工的现场管理人员、施工技术人员、作业人员进行技术交底、培训工作
3)对下承层表面进行检查和修补,把浮土和杂物清除洁净,并整型压实,表面要求平整、坚实,符合规定的高程、宽度、横坡度,不能有松散材料和软弱点,并报请监理对基面验收
4)对拌和站及摊铺设备进行调试,检查、保养
5)在进行水稳基层铺筑前视路面干湿情况,如比较干燥用水车雾状喷洒,以工作面湿润没有积水为宜
(2)测量控制放样前,测量人员要对工段技术员进行控制点、水准点交底,控制测量资料必需是监理认可的资料,并对测量、放样数据进行抽检
为精准控制水泥稳定层施工精度,道路控制线至少保证
